兵庫県加古川市 新築工事|T様邸

思い入れのある家を再現した私だけのかわいい家

地域別|加古川市

建築中レポート

1. 2026年02月20日
加古川市新築工事

2階床組み

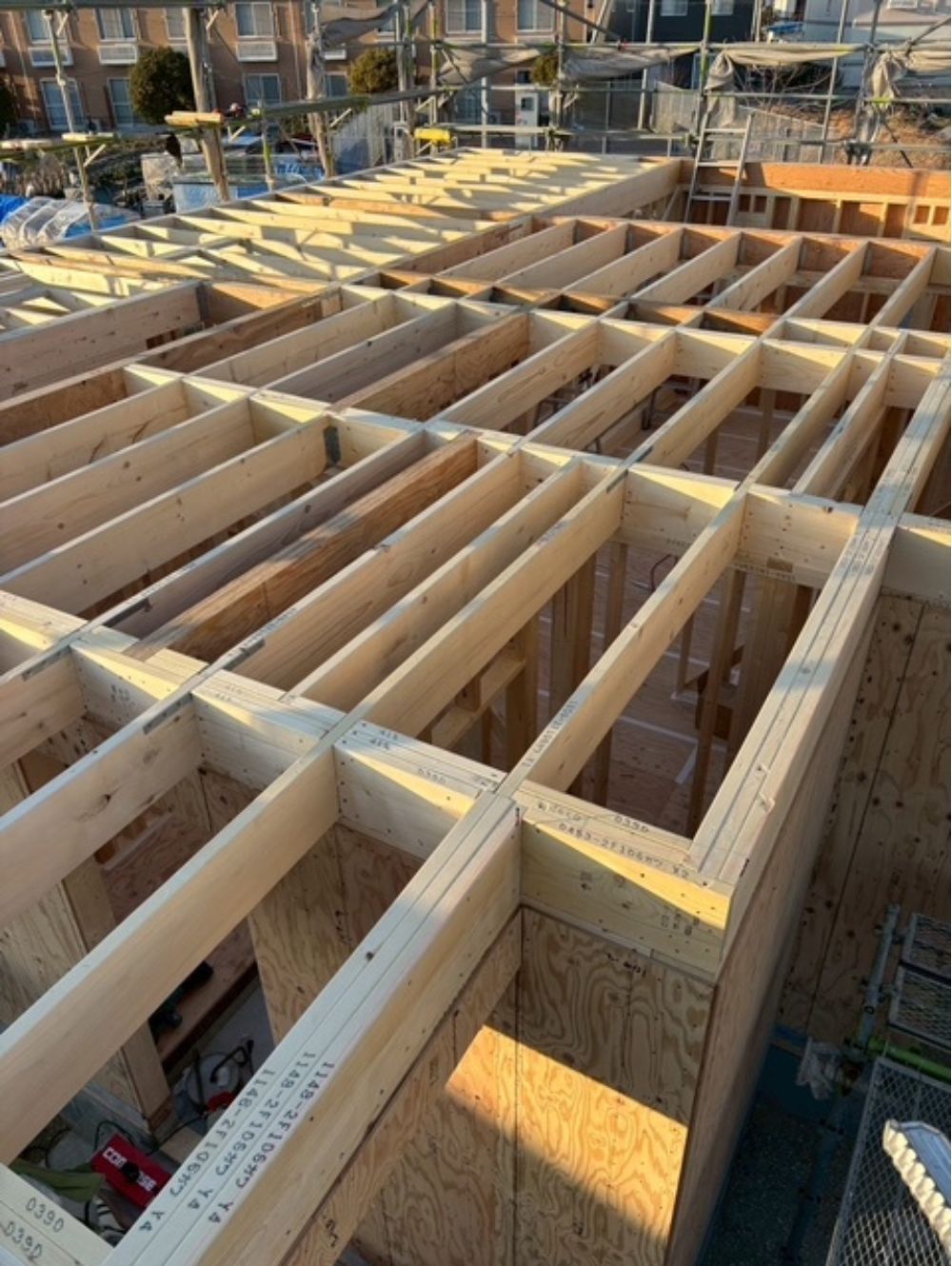

2階の床根太工事が完了しました。
2階の床は2x10を使用します。
2x10の大きさは38mmx235mmになります。
合理的なツーバイフォー工法は同じサイズの木材を合わせながら作っていきます。
気密性や耐震性など基本的なスペックが優れているのも特徴のひとつです。

2. 2026年02月19日
加古川市ツーバイシックス工法

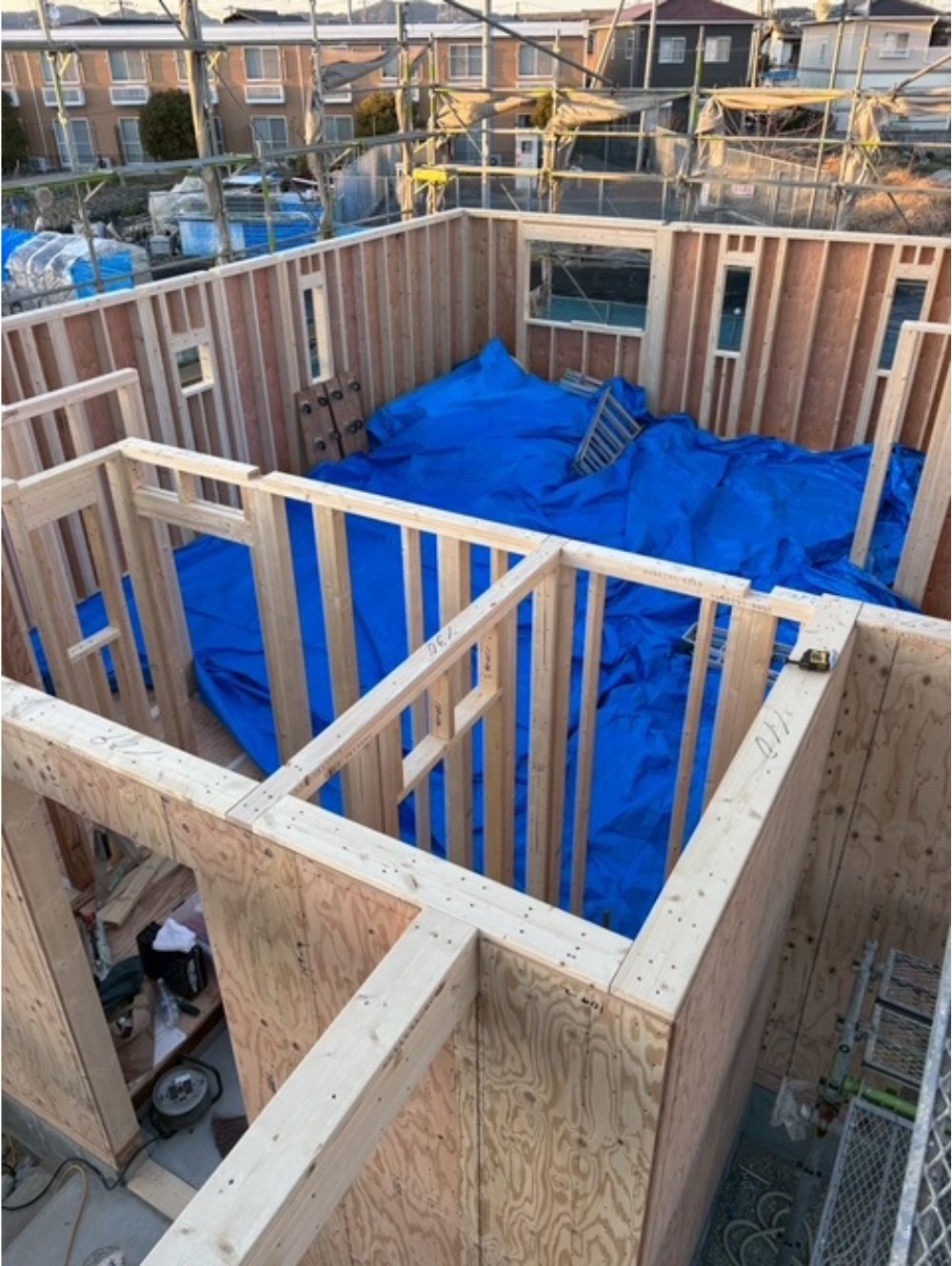

1階壁組完了しました。

1階の壁組が完了しました。
外周がツーバイシックスで構造用合板の厚みが12mmなのでとても強い構造になっています。

3. 2026年02月18日
加古川市ツーバイシックス工法

1階壁施工

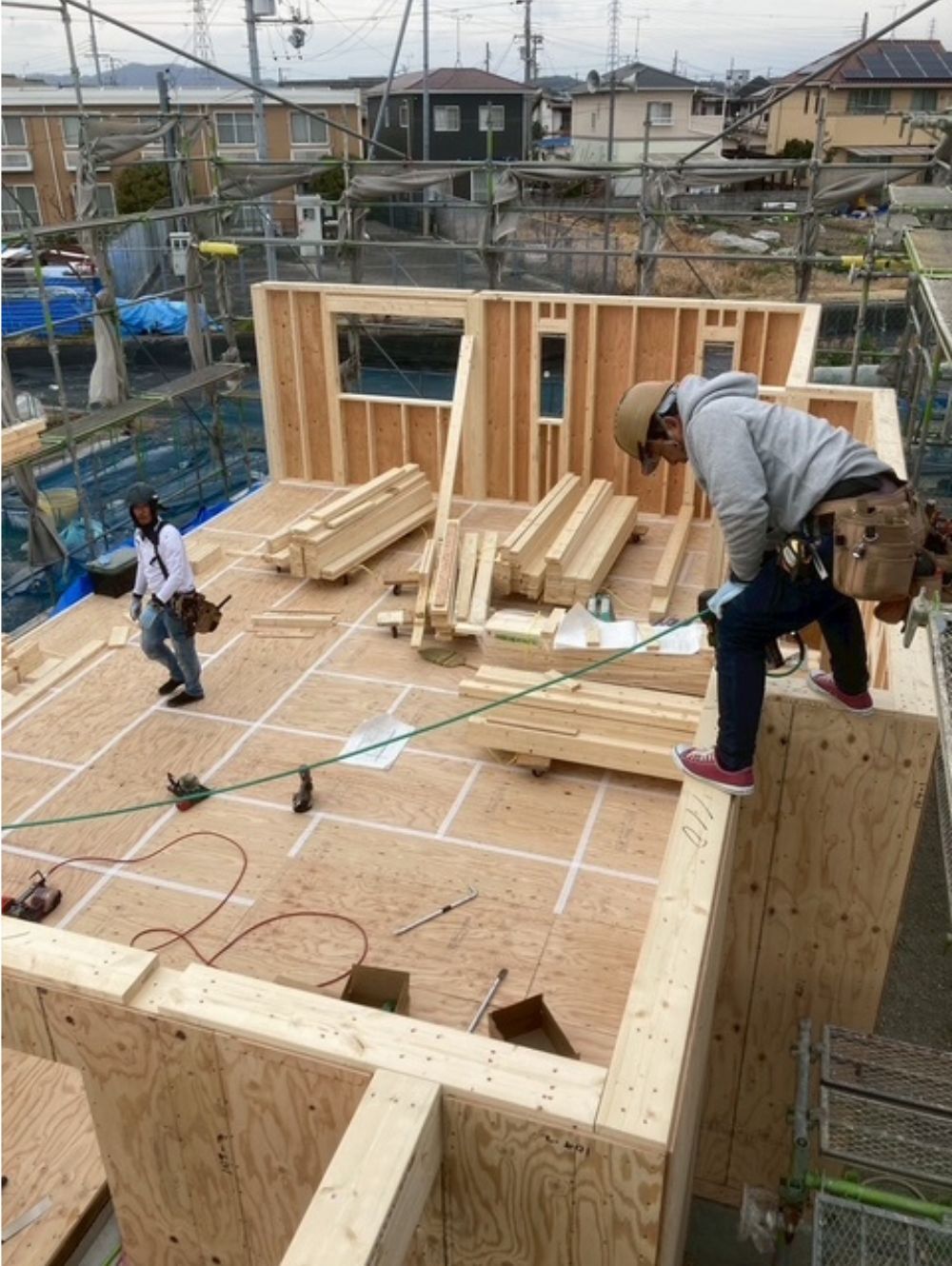

1階の壁の組立工事が始まりました。
ケーアイリビングのツーバイフォー工法は外壁廻りがツーバイシックス(140mm)外壁合板が12mmなのでとても丈夫で重いのです。
一般的なツーバイフォーが89mmで外壁合板が9mmなのと比べると違いが良くわかります。

4. 2026年02月16日
加古川市ツーバイフォー工法

床合板施工

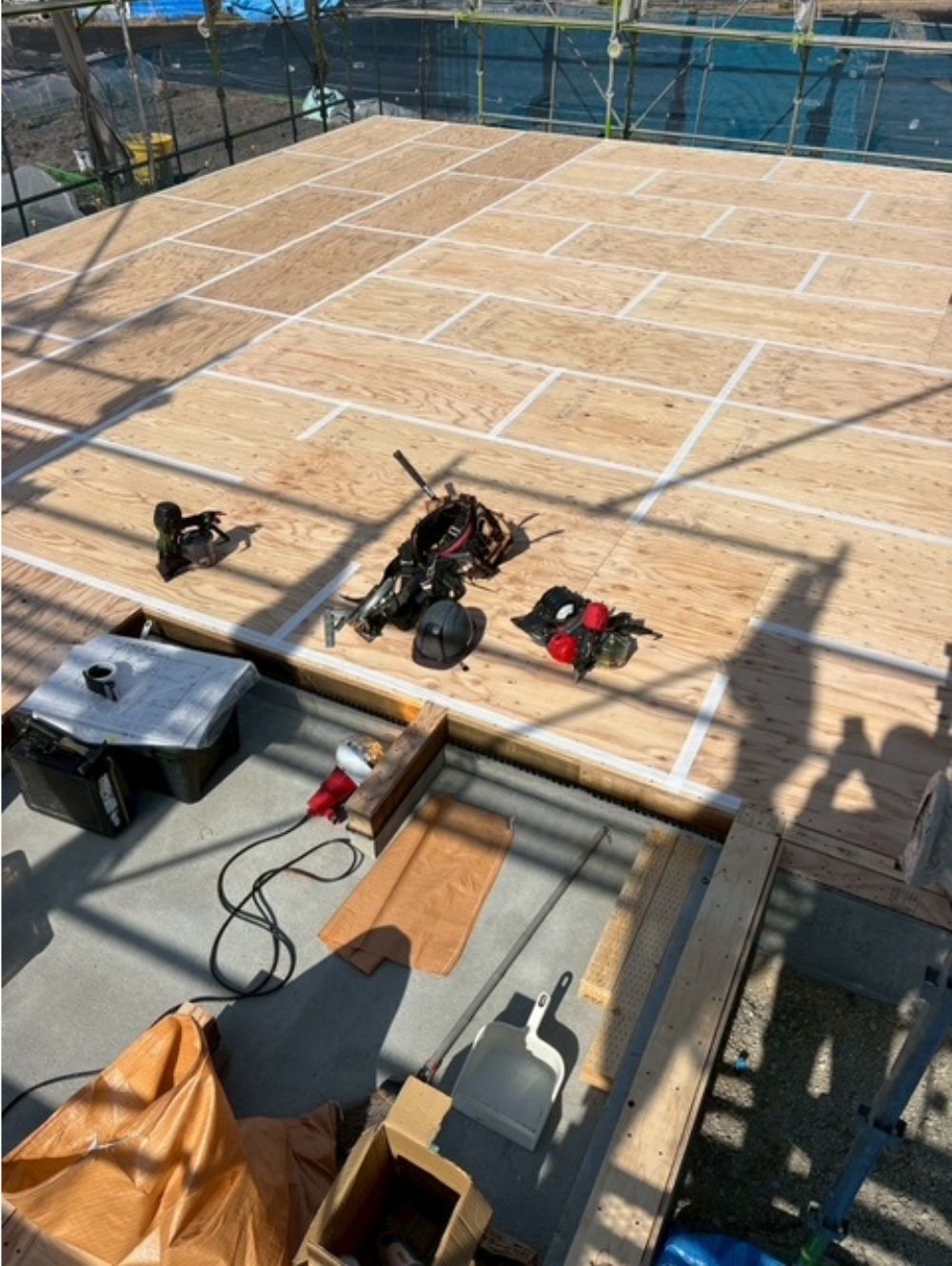

床合板の施工が完了しました。
白いテープは気密テープです。
床合板のジョイントが揃わないように千鳥貼りをしています。
ツーバイフォー工法は6面体の構造なので床も大切な構造躯体なのです。

5. 2026年02月14日
加古川市新築土台工事

土台工事

土台と大引きの工事が完了しました。
次は合板施工です。

6. 2026年02月12日
加古川市土台工事

土台工事

大工工事が始まりました。
工事を担当するのはベテランの大坪大工です。
まずは土台と大引きの施工です。

7. 2026年02月09日
加古川市新築給排水工事

配管工事

外部の給排水管の工事と基礎の内部の配管の仕込み工事が完了しました。
基礎内部(床下)には給排水管だけでなく24時間換気の配管の仕込みも行います。

8. 2026年02月06日
加古川市基礎断熱工事

基礎断熱

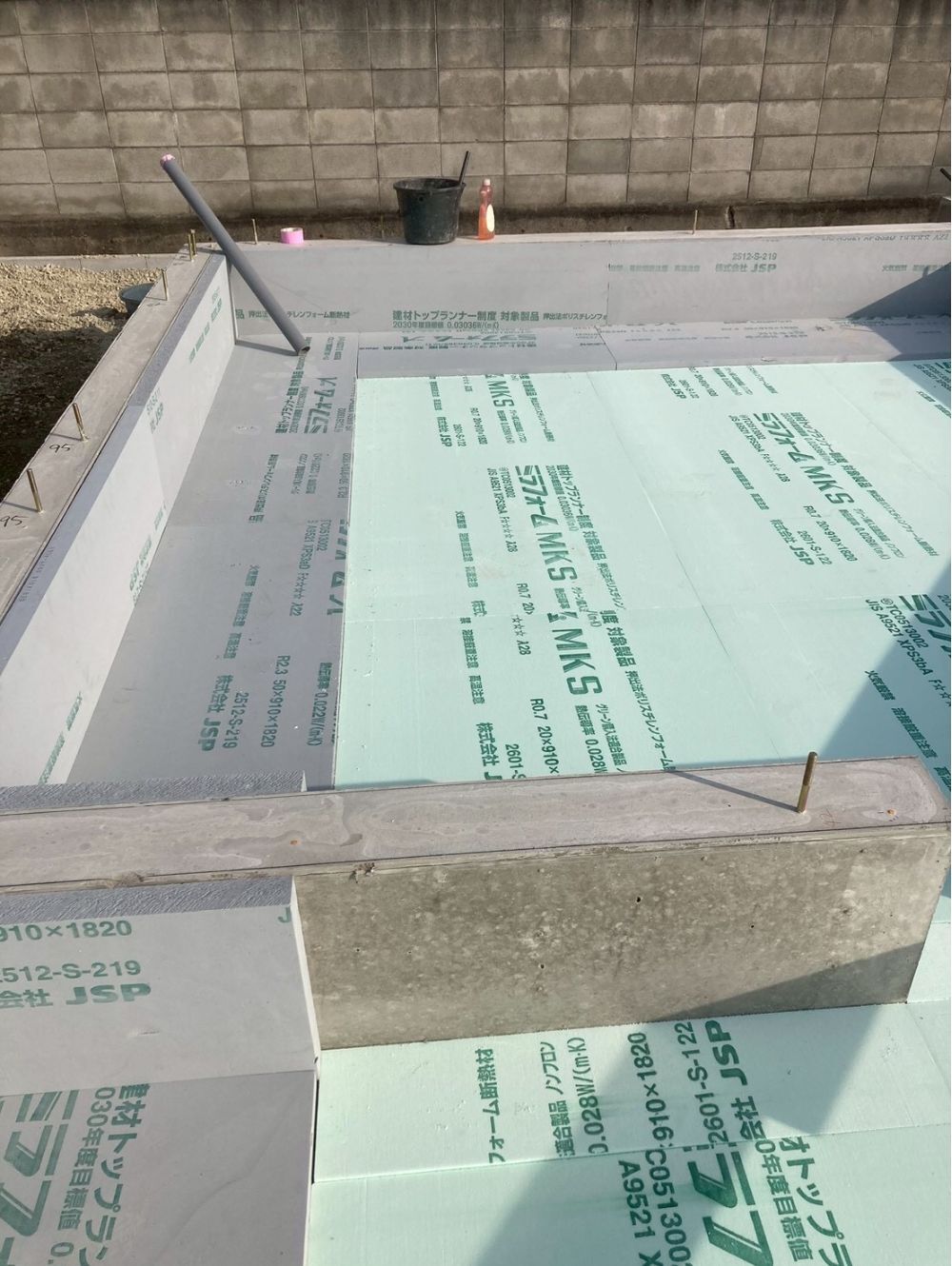

基礎断熱の工事が完了しました。
基礎の立ち上がりには50mmの高性能ポリスチレンフォームⅢ種を貼り付けて、外周基礎の周りのベースには同じく高性能ポリスチレンフォームⅢ種を貼りました。
一般的には貼らない外周の直行方向の基礎の立ち上がりにも一部高性能ポリスチレンフォームⅢ種を貼り付けいています。
また、基礎内部のベースには20mmのポリスチレンフォームⅢ種を貼りました。
こちらも一般的には断熱材を貼らない部分ですがコンクリートからの冷気を防ぐため施工しました。
少しでも暖かくなるよう工夫しています。

9. 2026年02月05日
加古川市基礎工事

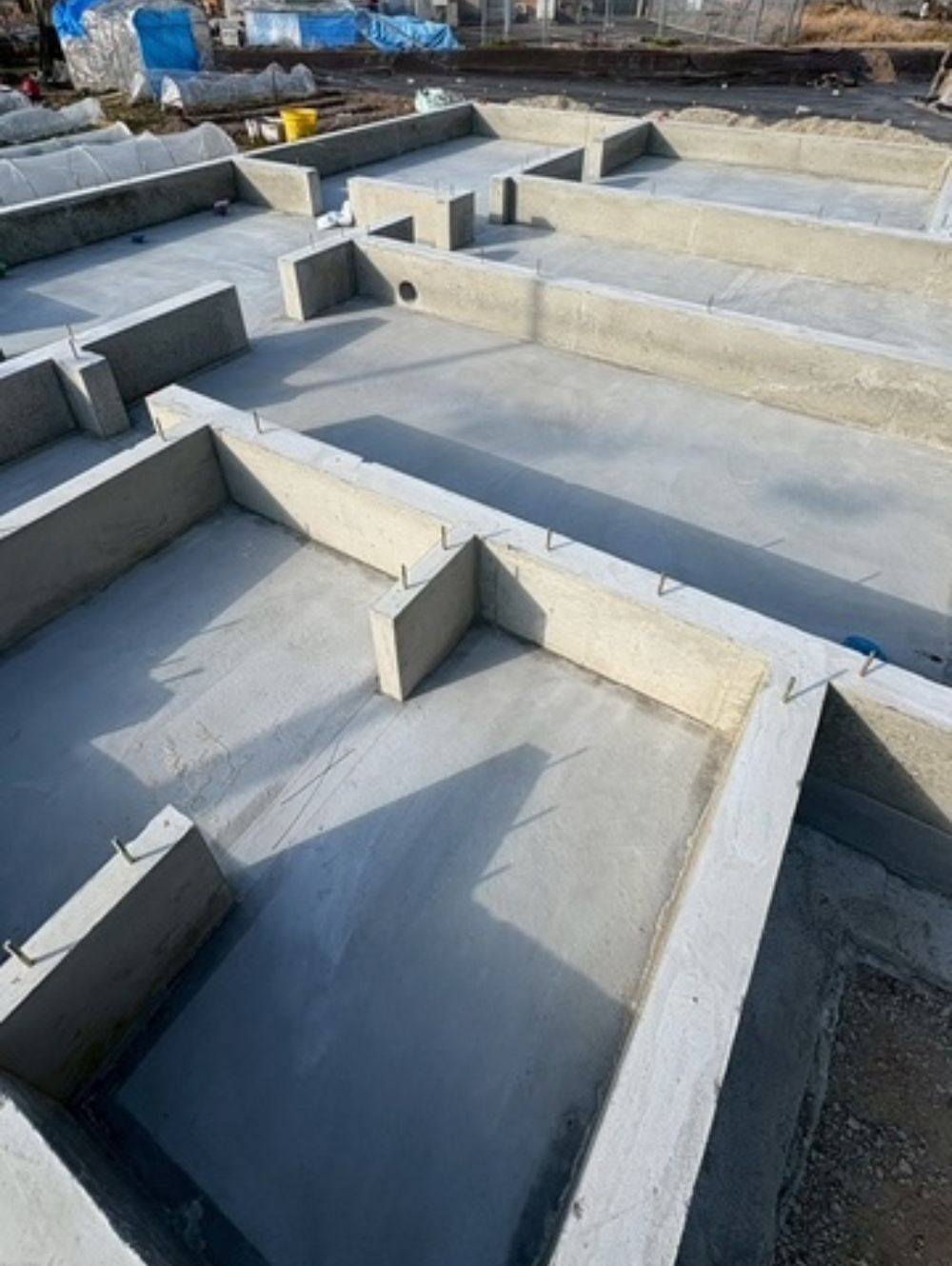

基礎完成しました。

養生期間を終えて型枠を解体しました。
基礎工事の完成です。
残りは断熱工事と雑コンクリート工事です。
雑コンクリートは玄関のポーチやエコキュートの設置台などの工事のことです。

10. 2026年01月31日
加古川市基礎工事

立ち上がりコンクリート

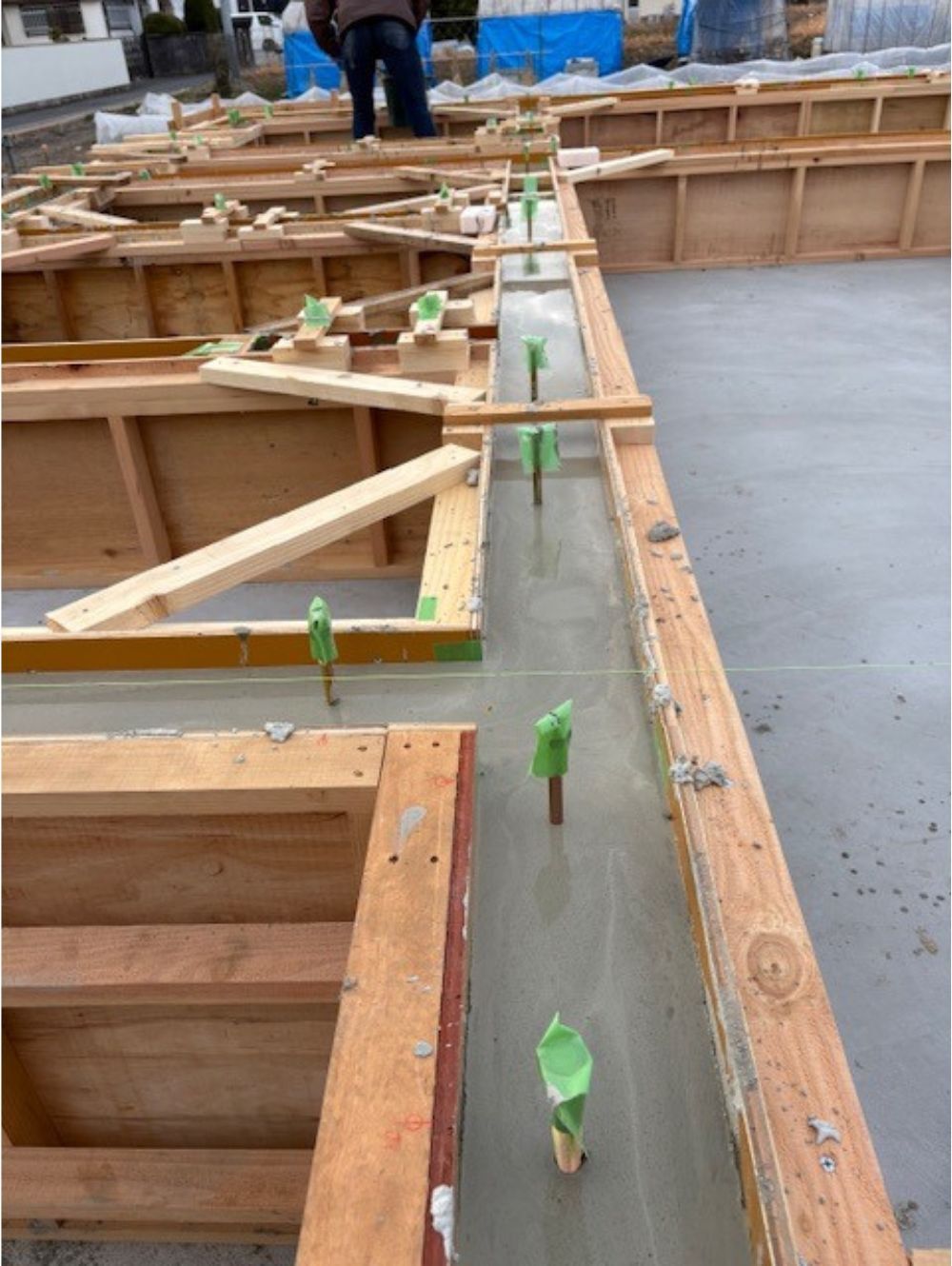

基礎の立ち上がりのコンクリートの打設が完了しました。
コンクリートが乾く前にレベラーの施工まで完了しました。

11. 2026年01月29日
加古川市基礎工事

型枠工事

基礎の型枠工事が完了しました。
アンカーボルトもきっちりと取り付けることができました。

12. 2026年01月27日
加古川市新築基礎コンクリート工事

ベースコンクリート

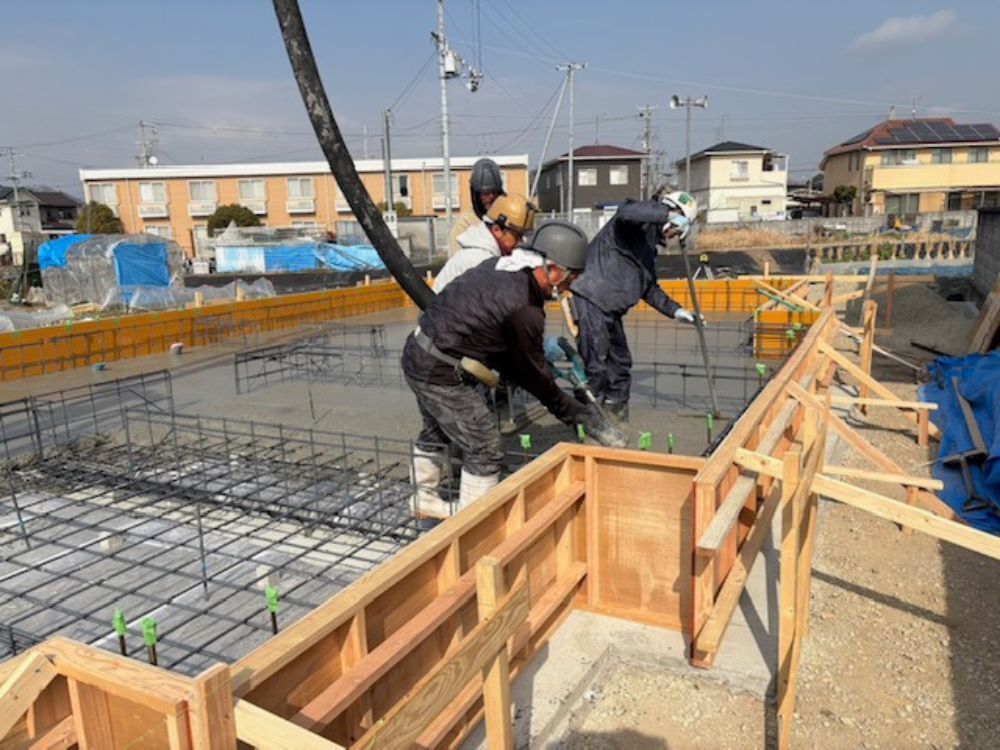

基礎のベースのコンクリートの打設工事が完了しました。
コンクリートの呼び強度は24N/mmを採用しました。
コンクリートをポンプ車で流し込み、まんべんなくコンクリートが流れるようにバイブレーションで突いていきます。
足元が悪いのと一時に集中して施工するため結構な重労働になります。
コンクリートを流し終えたらきれいに押さえて完了です。

13. 2026年01月26日
加古川市基礎配筋

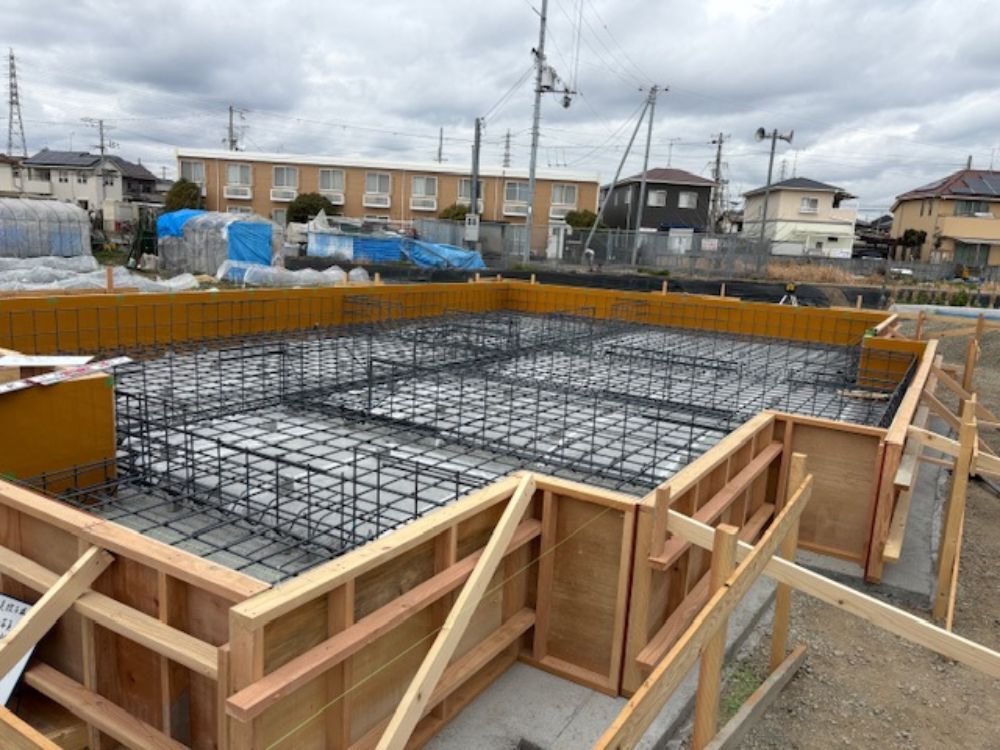

基礎配筋

基礎の鉄筋が組み終わりました。
図面通り丁寧に配筋されています。
JIOの検査も無事合格したので、次の工程に進むことができます。

14. 2026年01月24日
加古川市基礎鉄筋工事

鉄筋工事

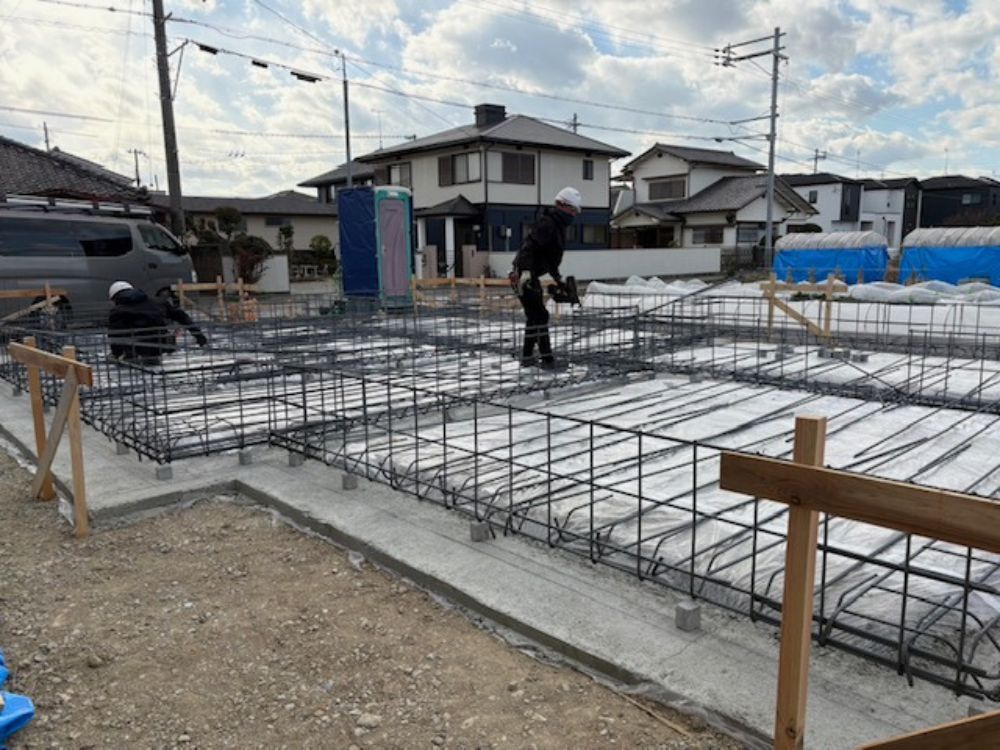

基礎の鉄筋工事が始まりました。
図面の指示通りに鉄筋を組んでいきます。
強い基礎があってこそ建物も強くなります。
とても大切な工程です。

15. 2026年01月22日
加古川市基礎やり方

やり方工事

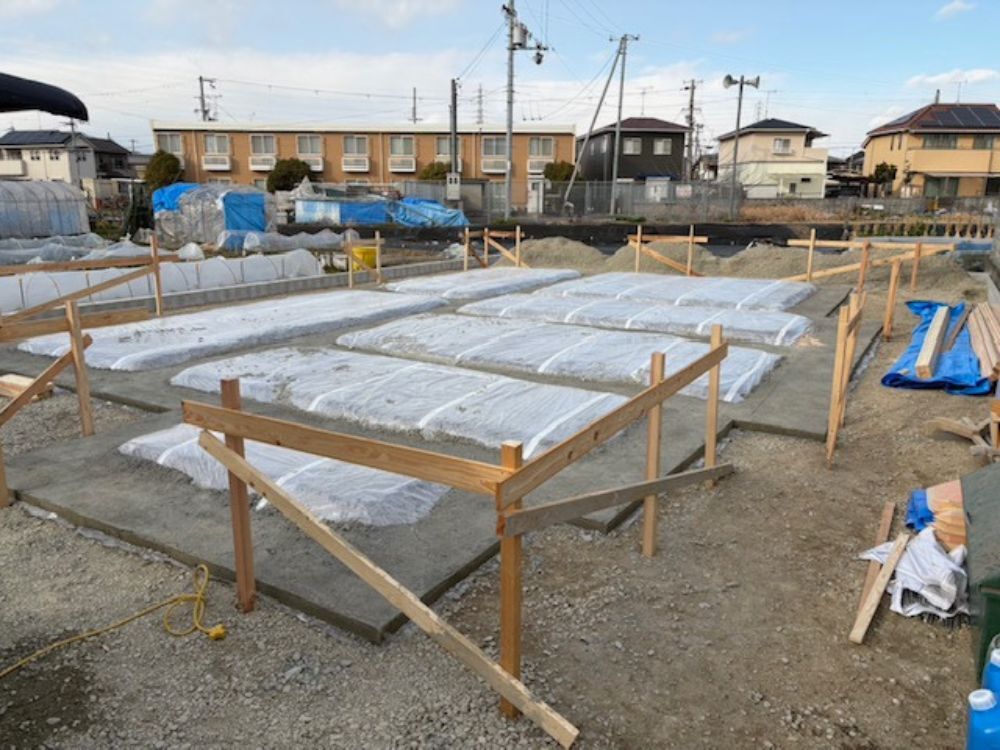

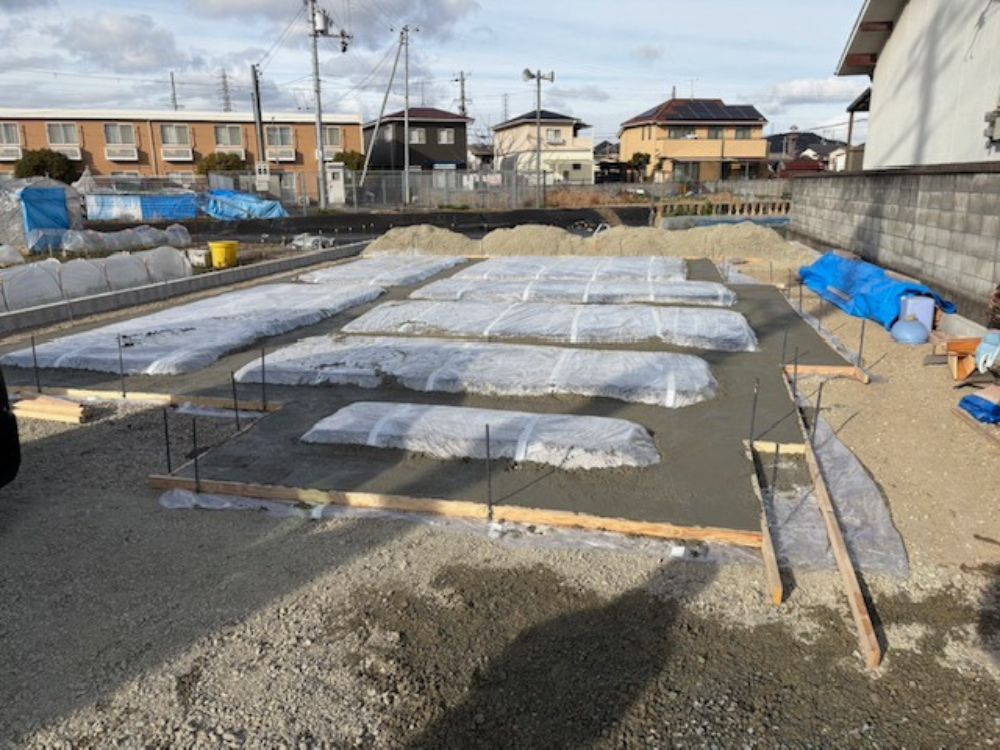

やり方工事が完了しました。
写真に写っている木材がやり方です。
最近はレベルや型枠が良くなったのでやり方を行わない基礎業者が多くなりましたがケーアイリビングの自社施工ではしっかりやり方工事を行います。
やり方をすることで基礎がまっすぐ作られているか?
高さを間違っていないか?
などなどチェックが容易になります。
どんな工程もきっちり作ることが大切です。

16. 2026年01月21日
加古川市新築基礎工事

捨てコンクリート

捨てコンクリートの施工が完了しました。
捨てコンクリートは簡単な作業に見えますが、この工程を適当にしてしまうとのちのち家全体の品質にかかわる大切な作業です。
基礎の正確な位置出しや水平面をつくることで型枠の施工精度を高めます。
型枠の施工精度が良ければ基礎の高さも自然と出しやすくなります。
ひとつひとつの工程が大切な作業となります。
ちなみに捨てコンクリートには強度はありません。

17. 2026年01月20日
加古川市基礎防湿シート

基礎防湿シート

基礎の防湿シートの施工が完了しました。
防湿シートは地面からの湿気を防ぐ大切なシートです。
ジョイントには気密テープを貼ることで隙間をなくしています。

18. 2026年01月20日
加古川市基礎工事

基礎工事

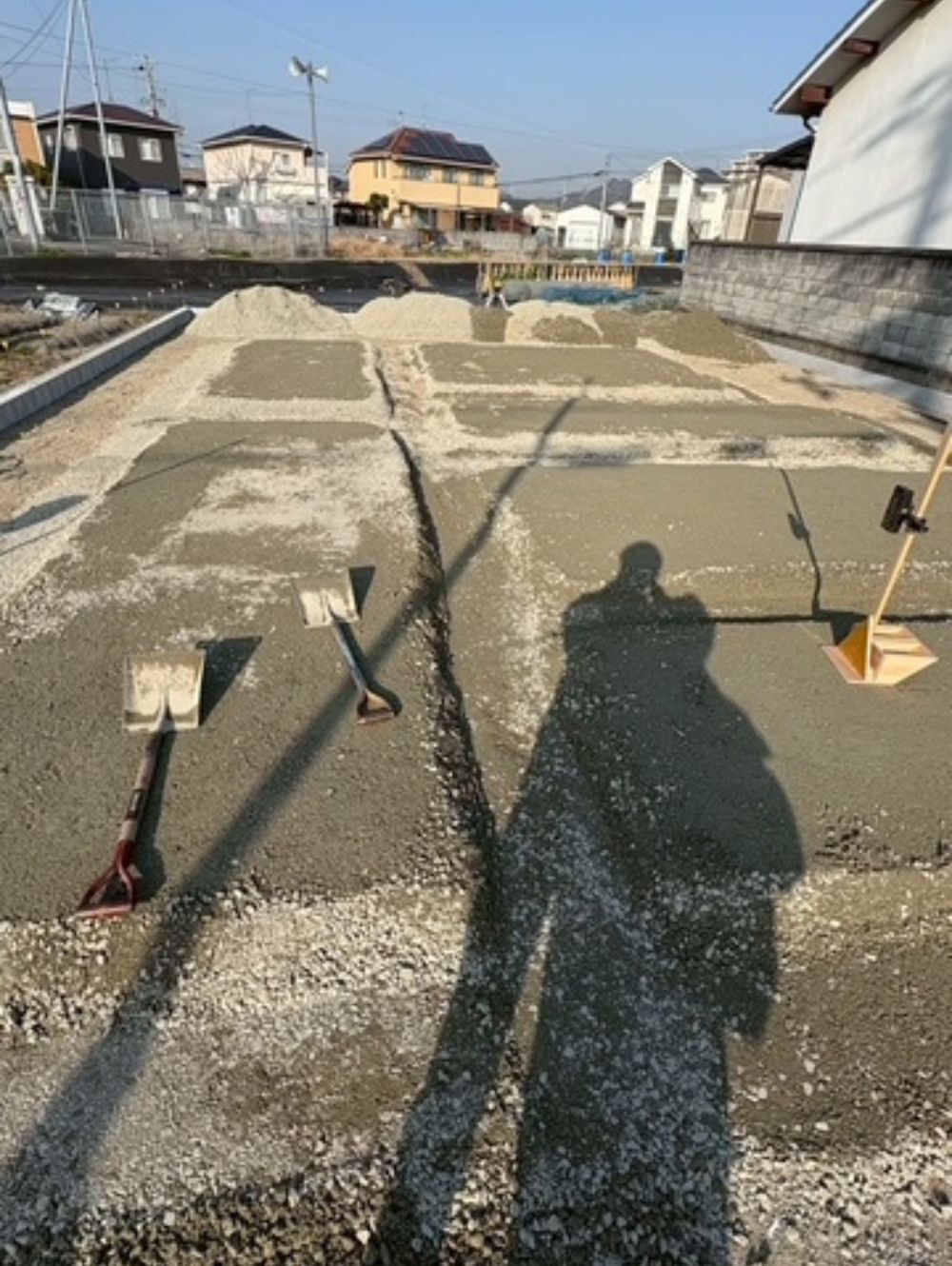

基礎工事が始まりました。
掘り方工事と残土処分が出ないように造成では地盤を低めに抑えました。
クラッシャランを敷き詰めて転圧して突き固めを行います。
基礎のベースと基礎梁の位置が明確にわかるようになりました。

19. 2026年01月18日
加古川市地鎮祭

地鎮祭

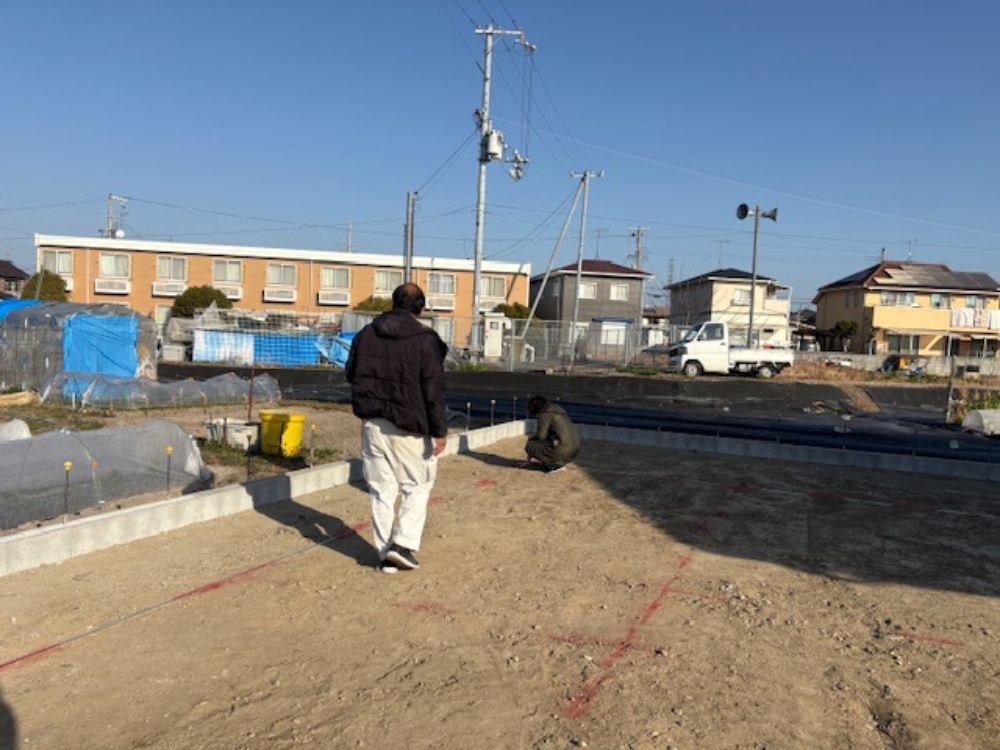

着工を控えてご家族と工務店の私たちで簡易の地鎮祭を執り行いました。
四方と家の中心をお清めしました。
ケガなどなく工事が無事進みますように。

20. 2026年01月17日
加古川市完全注文住宅

地縄張り

造成と地盤調査が終わったので地縄を張りました。
地縄は家の形に縄を張ってお客様に確認してもらいます。
家づくりの第一歩です。

21. 2026年01月16日
加古川市造成工事

造成工事完了しました。

造成工事が完了しました。
CPブロックから鉄筋が突き出しているのは外構工事でブロックを積むためのものです。
敷地の左側のポールは仮設の電気を引き込むためのものです。
いよいよ基礎工事がはじまります。

22. 2026年01月14日
加古川市新築地上げ工事

地上げ工事

地上げ工事が順調に進んでいます。
搬入した土をこれから均していきます。

23. 2026年01月10日
加古川市造成工事

地上げ工事

地上げ工事が始まりました。
道路より地盤が下がっているので土を入れて地上げを行います。

24. 2026年01月08日
加古川市 地盤表層改良

地盤改良

地味土が少し残っているた雨が降ると土がうんでしまいます。
土がうむとは水を含んだ土が固まりにくくぶよぶよになってしまう状態のことです。
地盤自体の強度はかなりありますが、念のため地盤改良を行いました。
地盤の表層に土が固まる固化材をまぜる作業です。
これで地盤の強さはばっちりです。

25. 2025年12月25日
加古川市造成工事

CPブロックコンクリート工事

CPブロックにコンクリートを流し込む工事が完了しました。
これでがっちり強くなります。

26. 2025年12月22日
加古川市完全注文住宅

CPブロック工事

CPブロックを積み終わりました。
コンクリートの打設になります。

27. 2025年12月20日
加古川市注文住宅

CPブロック工事

CPブロックを積む工事が始まりました。
鉄筋は13mmを使用して丈夫な擁壁になります。

28. 2025年12月19日
加古川市CPブロック工事

CPブロック基礎工事

CPブロックの基礎工事が完了しました。
CPブロックは擁壁の代わりになるブロックです。

29. 2025年12月17日
加古川市新築工事

CPブロック鉄筋

CPブロックの鉄筋工事が完了しました。

30. 2025年12月15日
加古川市新築工事

擁壁CPブロック着工

擁壁のCPブロック工事が着工しました。

31. 2025年12月08日
加古川市新築工事

造成立ち合い

いよいよ本格的な着工に向けて造成の立ち合いを行いました。
施工を担当してくれるのは藤田組さんです。
現場監督のあがりだも立ち会いに参加しました。

32. 2025年12月03日
加古川市新築注文住宅

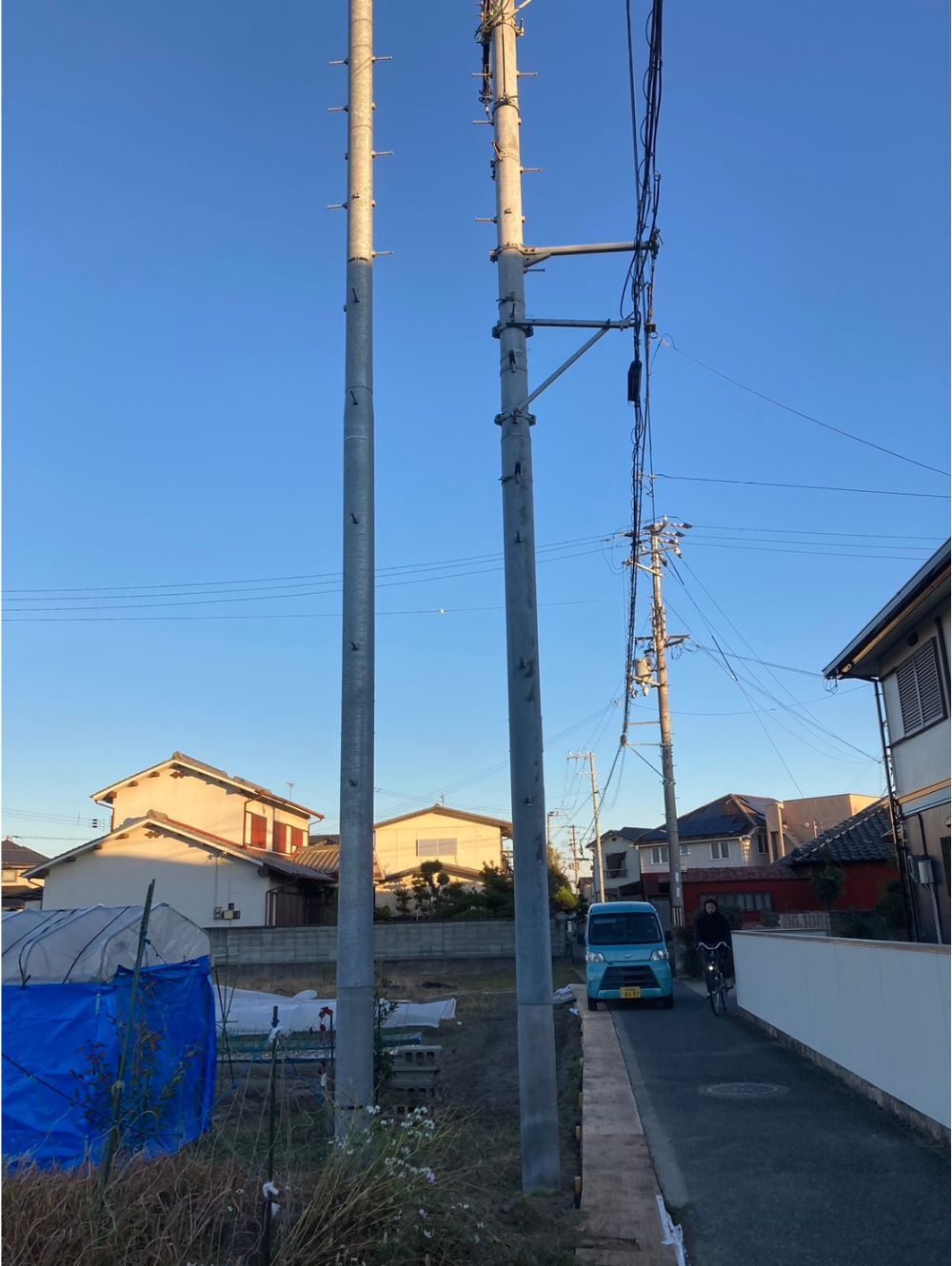

電柱移設工事

電柱の移設工事が始まりました。
まずは新しい電柱をたてます。
つぎは電線を架け替えてその次に古い電柱を撤去します。
3工程のうち1工程が完了しました。

33. 2025年11月27日
加古川市注文住宅

着工前工事

トラックが通るための簡易の道路拡幅工事が完了しました。
当初は鉄板で拡幅する予定でしたが、鉄板のサイズが大きすぎるため近隣に迷惑がかからないよう構造用合板で仕上げました。
合板がダメになっても貼り替えができるのと道路に段差ができないところが利点です。

34. 2025年11月26日
加古川市新築工事

電柱移設立ち合い

加古川市新築工事が始まります。
道幅が狭いため電柱の移設を申請しました。
きんでんさん立会いのもと移設場所を確定します。
新しい電柱の設置
電線の移設
古い電柱の撤去
すべて別日で3工程の作業になるそうです。

35. 2025年11月26日
加古川市仮設工事

着工前工事

今回の現場は道路幅が狭いので車が通れるようにするための工事をすることになりました。
畑の部分に合板を敷いて道路幅を拡幅します。
