兵庫県加古川市 新築工事|T様邸
思い入れのある家を再現した私だけのかわいい家
地域別|すべて
建築中レポート
- 1. 2026年04月16日
-

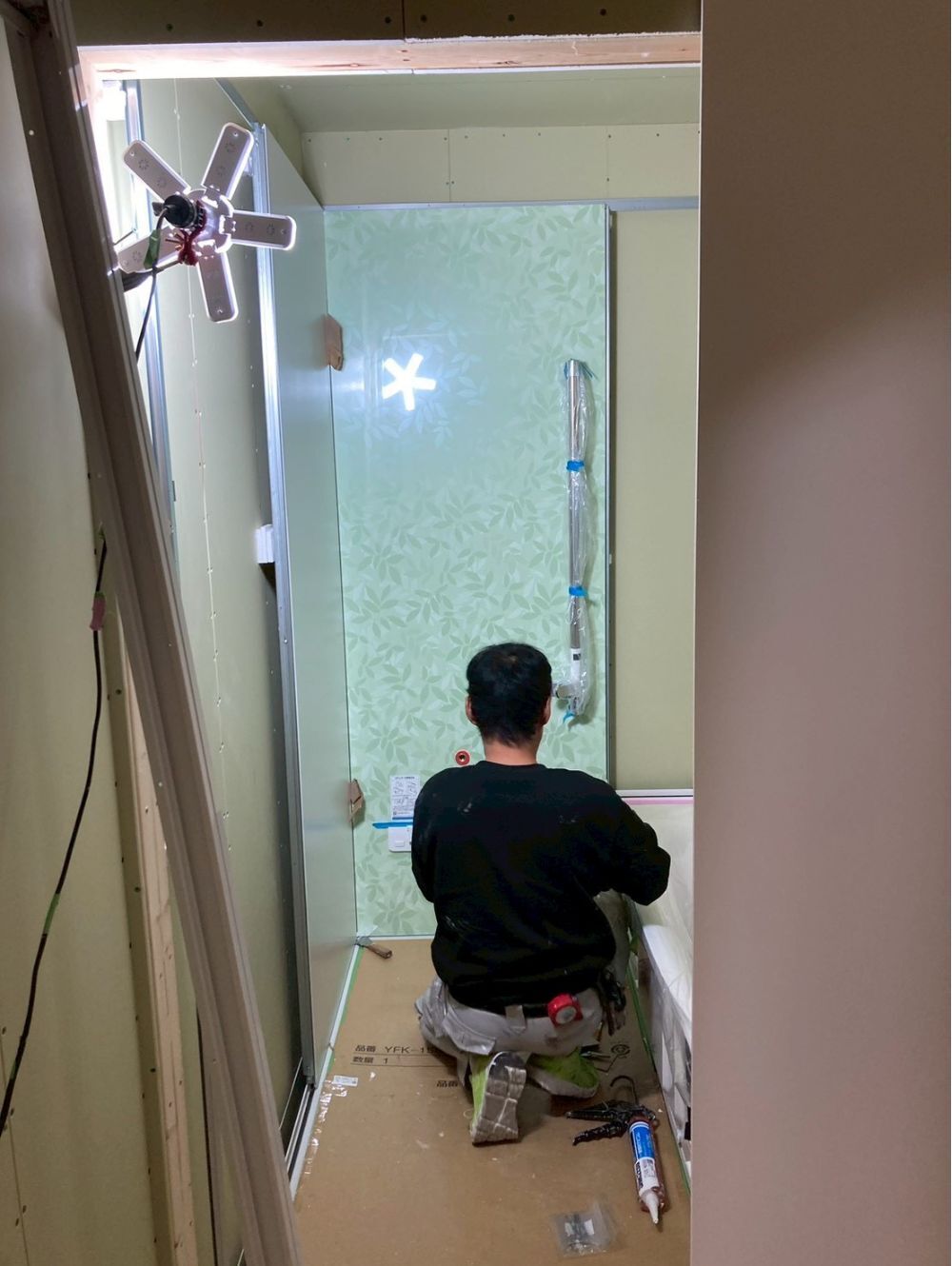

ユニットバス施工
ユニットバスの施工が始まりました。
ユニットバスはLIXILのリデアを採用しました。
床は溝が深くないためスポンジでお掃除ができるお掃除らくらくのお風呂です。
- 2. 2026年04月12日
-
養生

フローリングの施工が完了して養生板を貼りました。
フローリングが傷つかないようにするための大切な工事です。
養生板は段ボールからできているので再生することができます。
環境にも良いですね。
- 3. 2026年04月08日
-

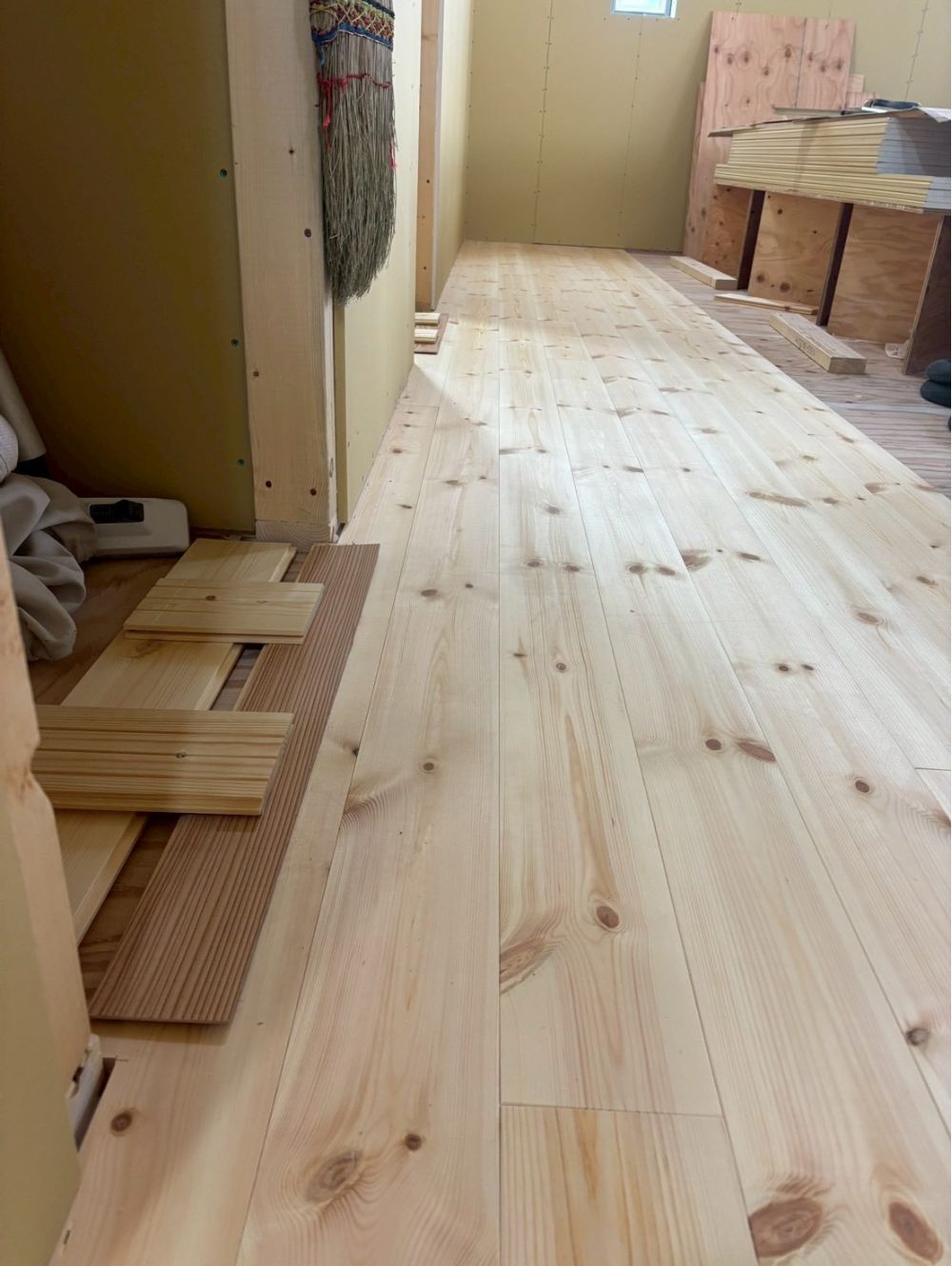

フローリング施工

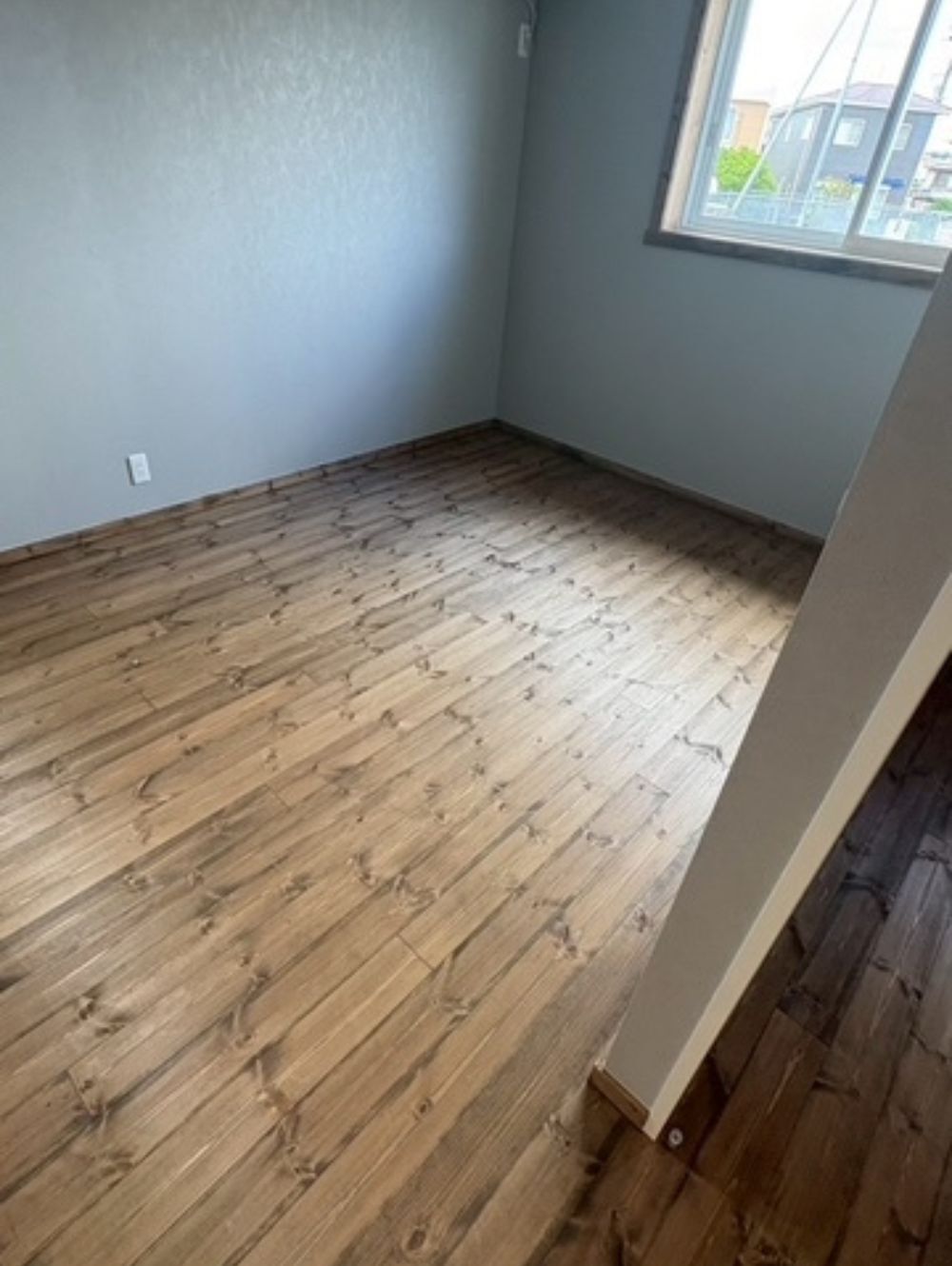

パインの無垢フローリングの施工が始まりました。
施工時は無塗装のままで完成前に床を塗装します。
塗装前でもきれいですね。
- 4. 2026年04月05日
-
羽目板施工

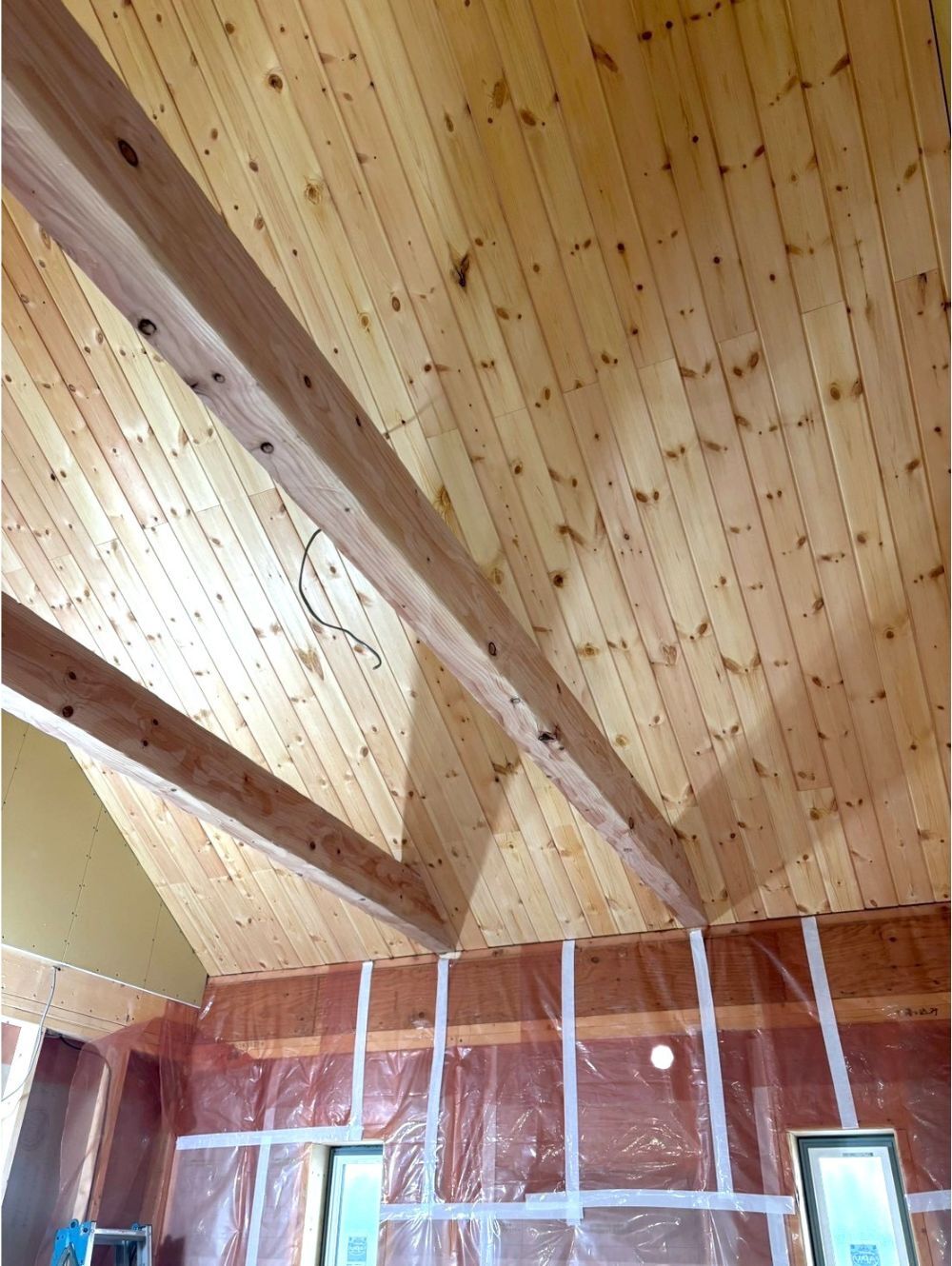

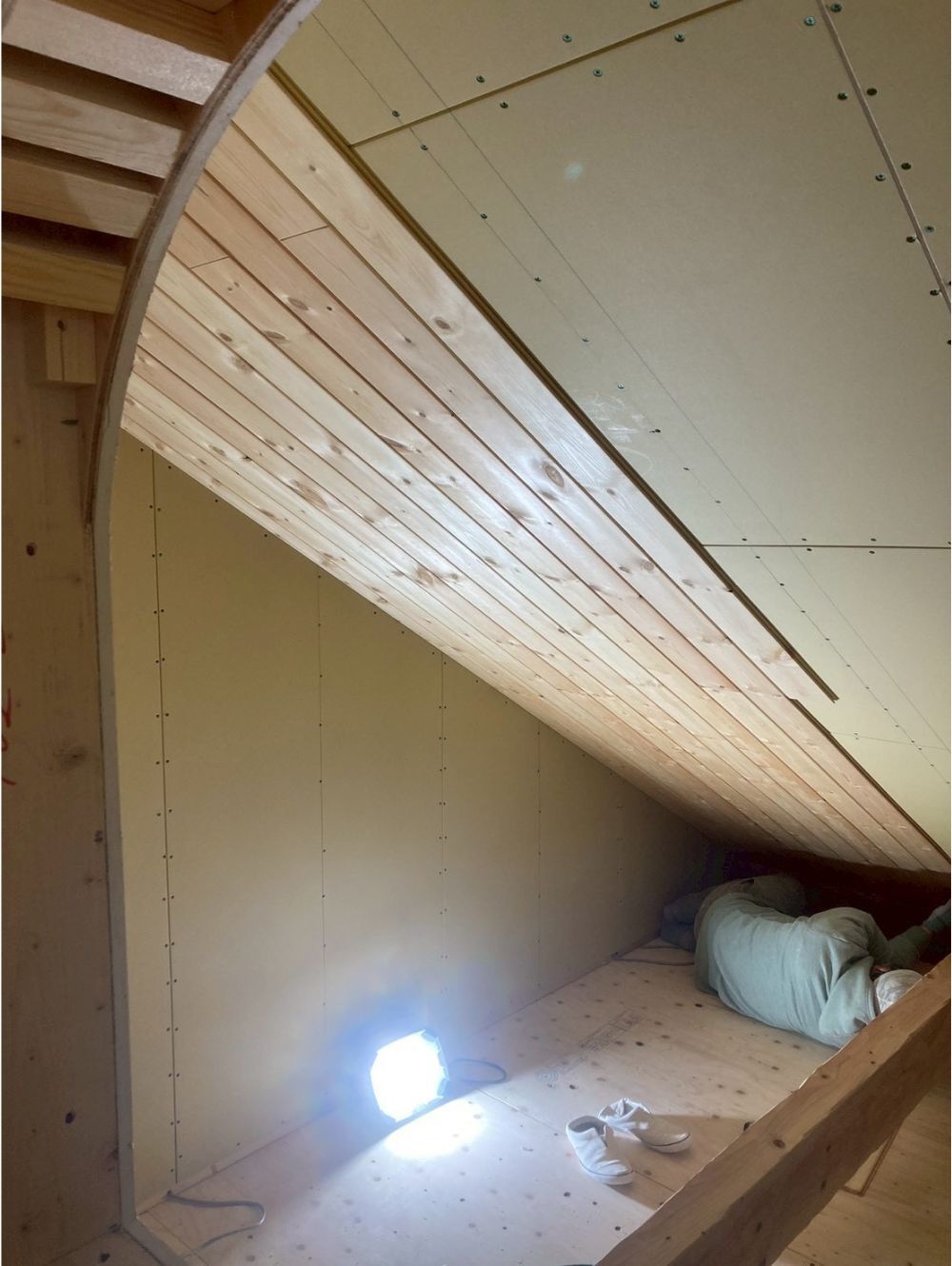

吹き抜けの勾配天井の羽目板の施工が完了しました。

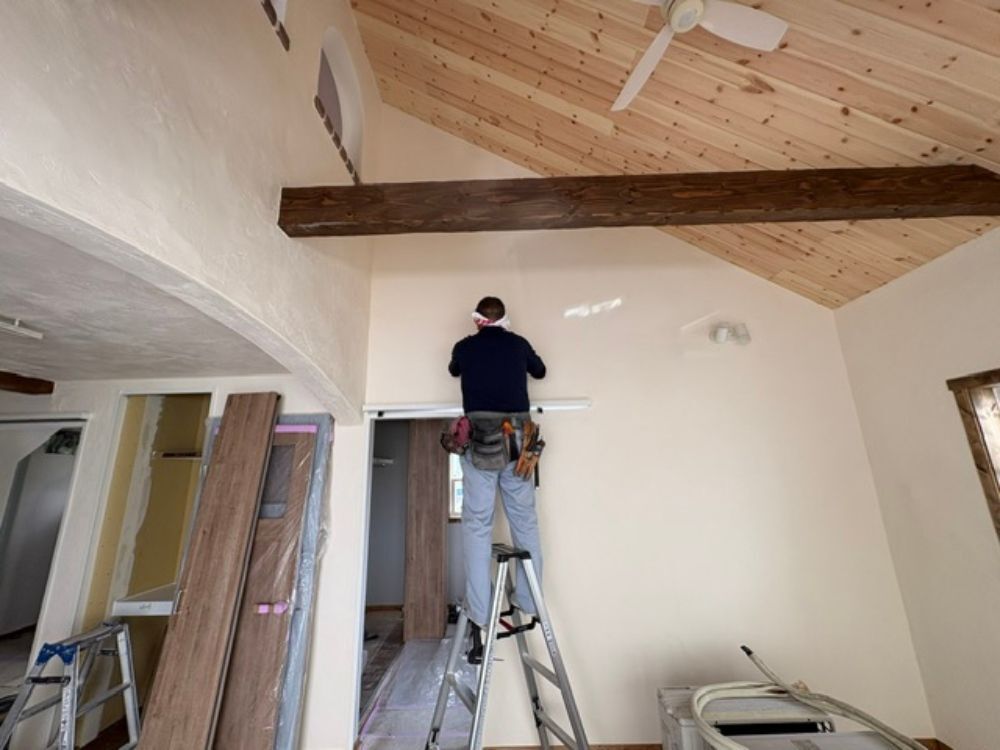

かわいい感じに仕上がりました。
- 5. 2026年04月04日
-
羽目板施工
吹き抜け勾配天井の羽目板の施工が始まりました。
羽目板の張り方向を横張りにするか縦張りにするかで少し悩みましたがお部屋が広く見える縦張りになりました。
- 6. 2026年04月02日
-
ラス工事

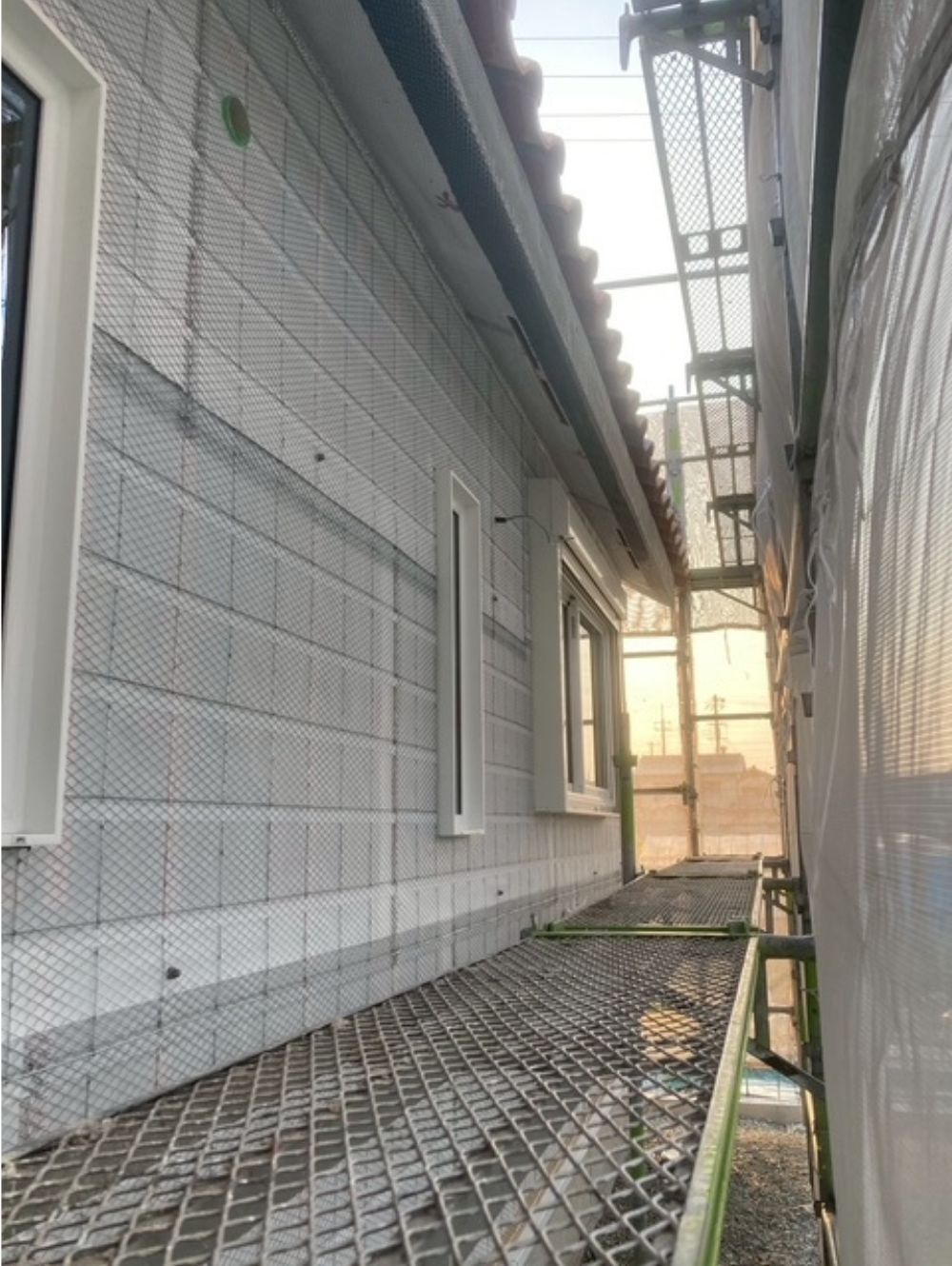

通気モルタル工法のラス網工事が完了しました。
ラスはWラスを採用しています。
クロス状のラスだけでなく縦横により太い骨子が入ったモルタルが良く食いつくラス網です。
- 7. 2026年04月01日
-
石膏ボード施工

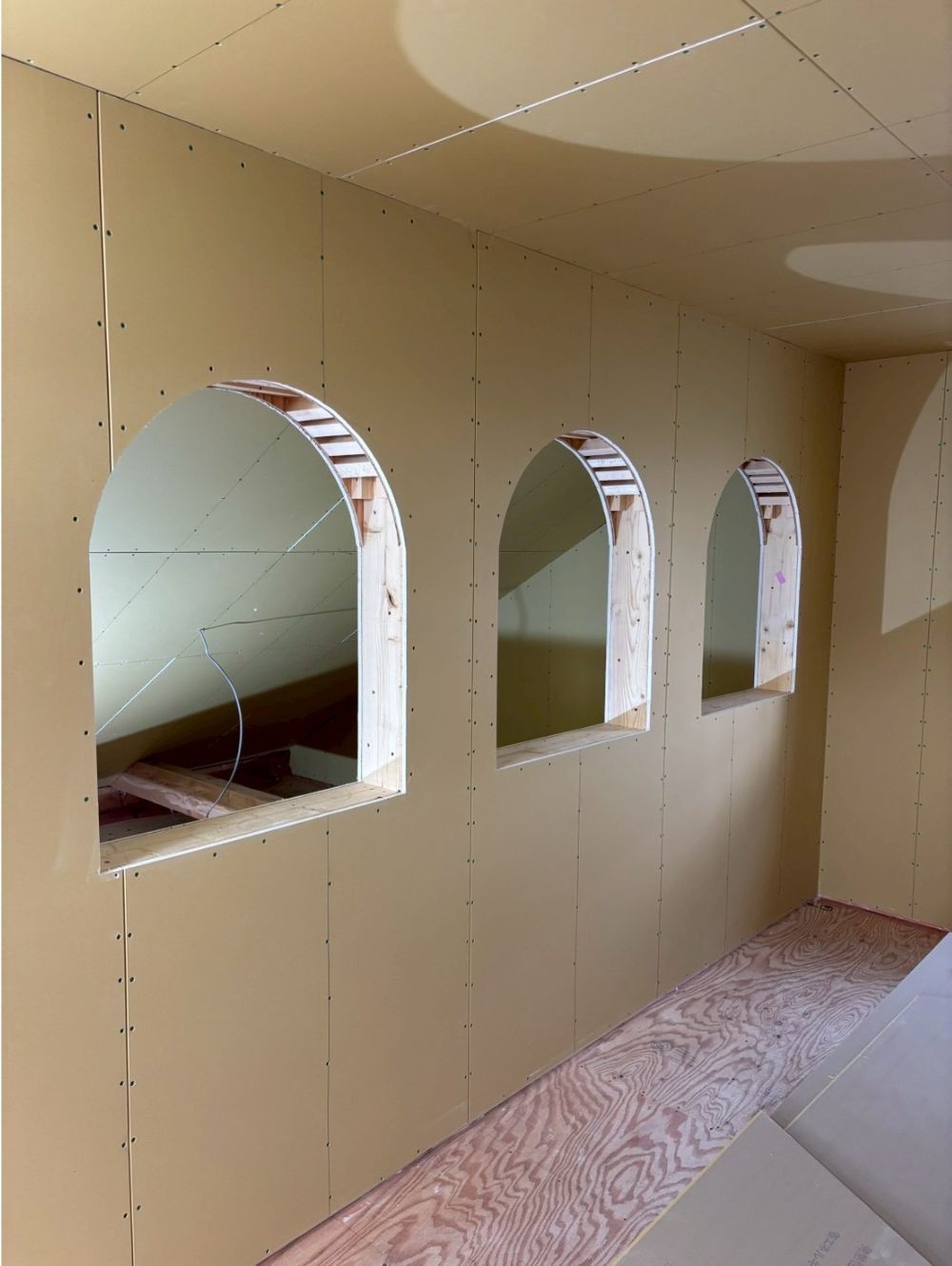

石膏ボードの施工が始まりました。

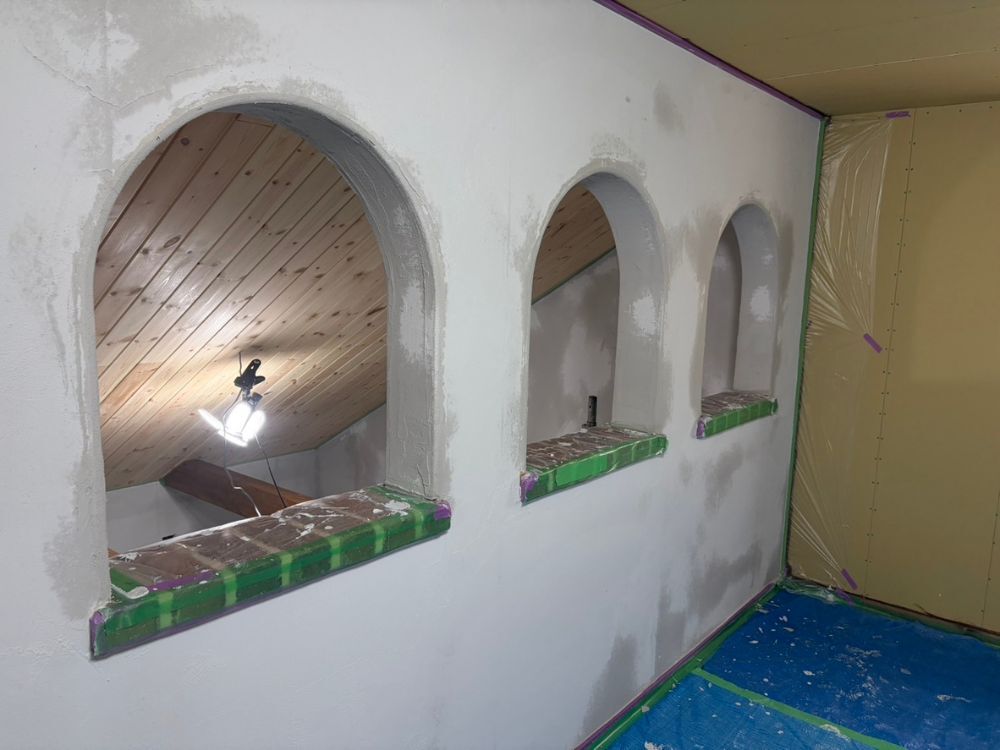

アーチの形もしっかりとわかるようになりました。
- 8. 2026年03月29日
-
セルローズファイバー

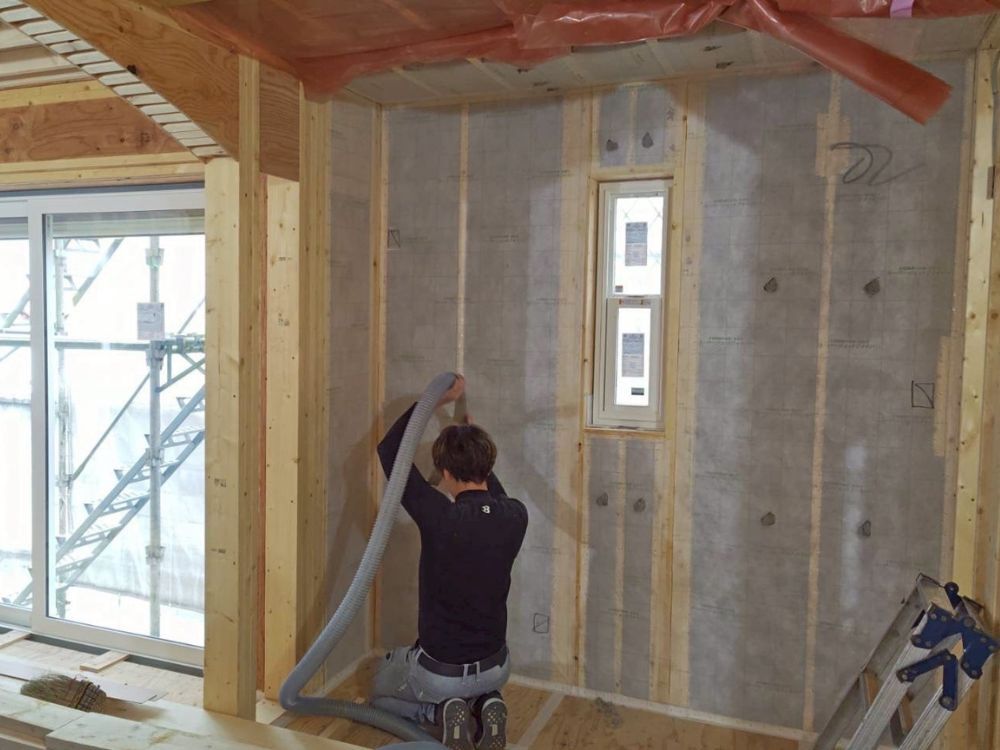

壁断熱の工事が完了しました。
断熱材は紙から作る自然素材の断熱材のセルローズファイバーです。
ブロー工法のセルローズファイバーは隙間なく壁に中に入るので施工不良による断熱欠損がありません。
セルローズファイバーの厚みは140mm。
暖かいお家になります。
- 9. 2026年03月28日
-
勾配天井断熱工事

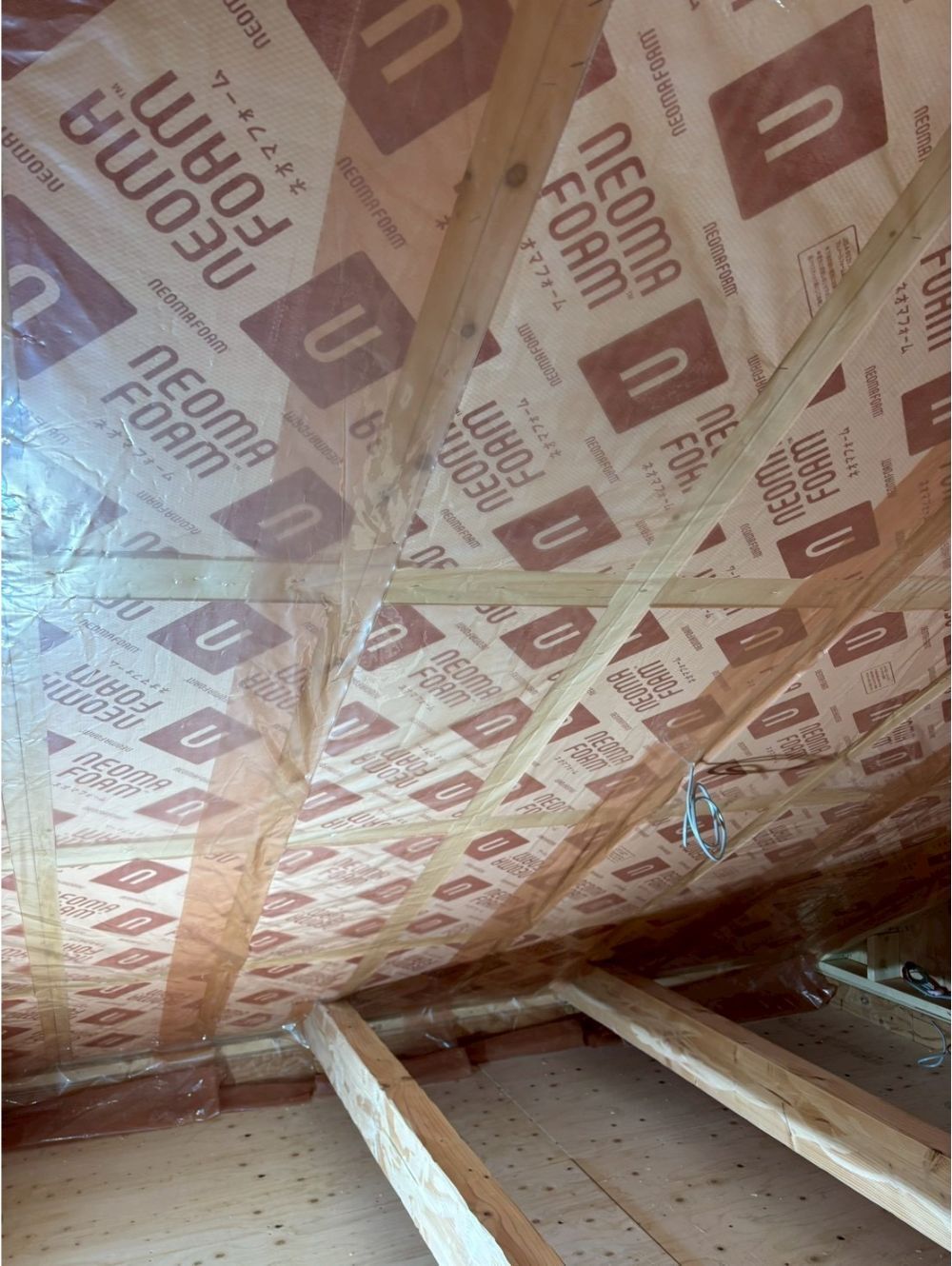

勾配天井の断熱工事が完了しました。
勾配天井は懐が狭いためグラスウールではなく板状の断熱材を採用しています。
断熱材は熱伝導率が0.02のフェノールフォーム系高性能断熱材ネオマフォームです。
50mm+50mm合計100mmの厚みがあります。
- 10. 2026年03月24日
-

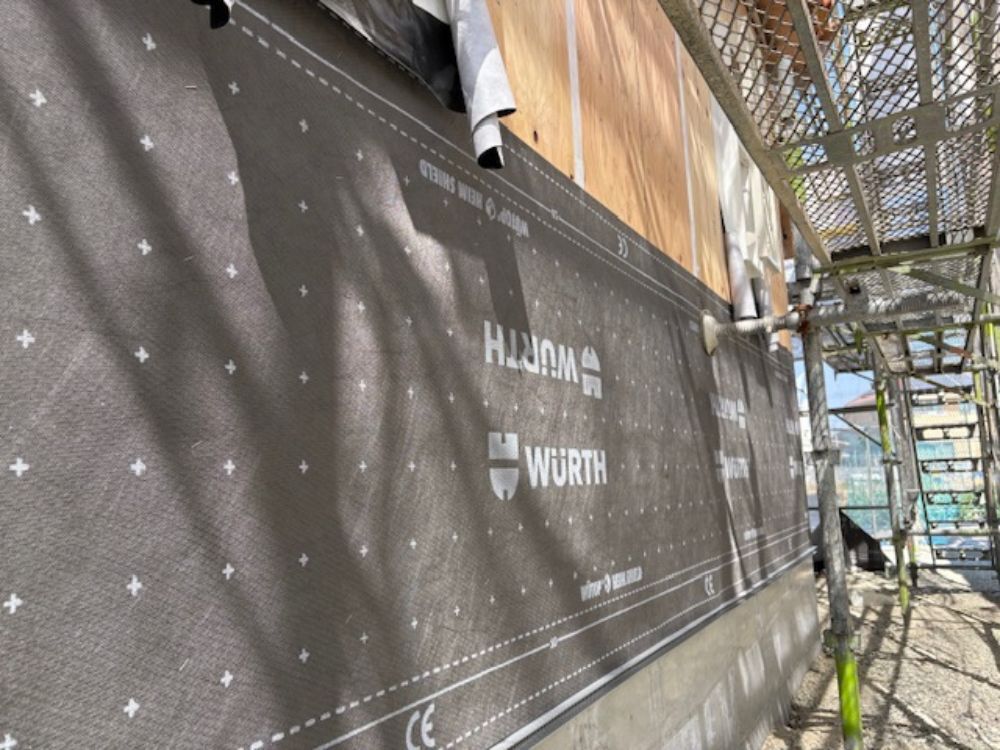

透湿防水シート施工
外壁の透湿防水シートの施工が完了しました。
採用したのはウルト社のウートップハイムシールドです。
縦胴縁には防腐防蟻処理を施しています。
耐久性のある透湿防水シートなので防腐防蟻処理をした胴縁を施工しても劣化しません。
- 11. 2026年03月22日
-
透湿防水シート施工
外壁の透湿防水シートの施工が始まりました。
採用したのはウルトジャパンのウートップハイムシールドです。
耐用年数が80年のハイスペックな防水紙です。
- 12. 2026年03月19日
-

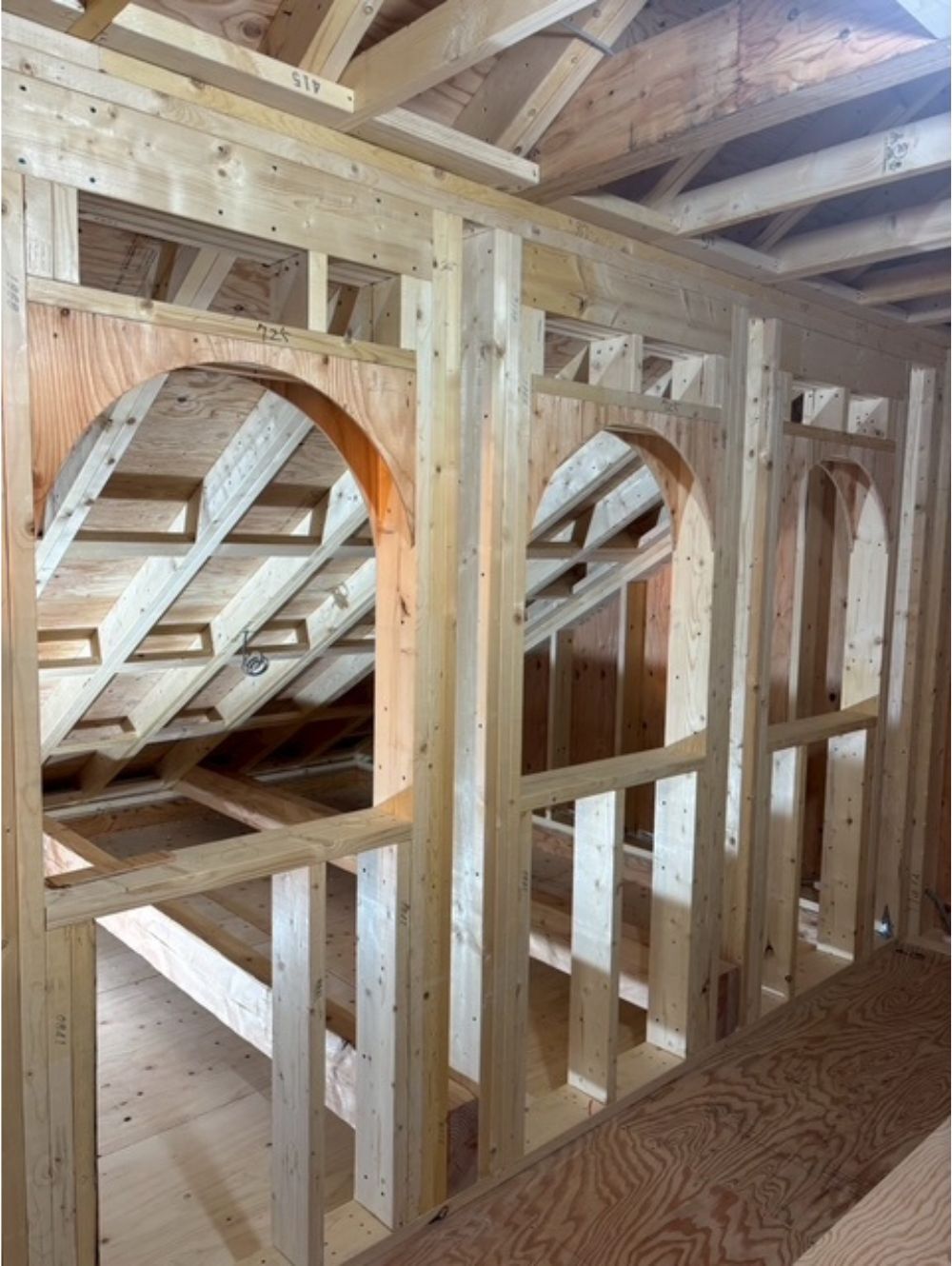

アーチ作成

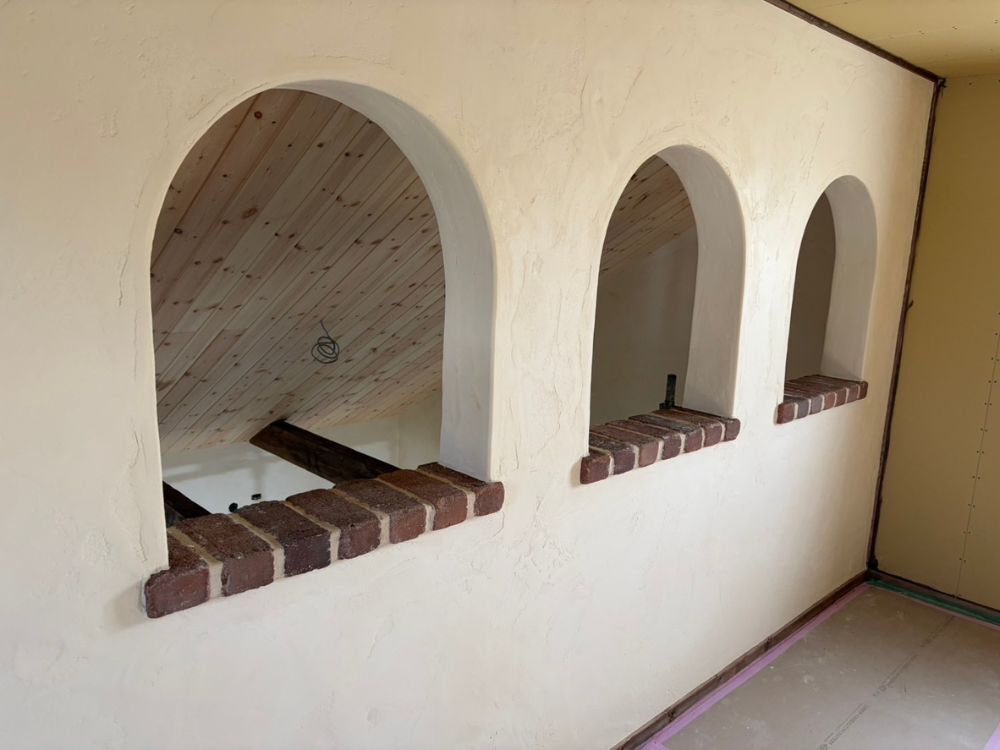

お家をかわいい雰囲気にするアーチの下地が完成しました。
下地だけでも十分かわいいです。
- 13. 2026年03月18日
-
構造検査

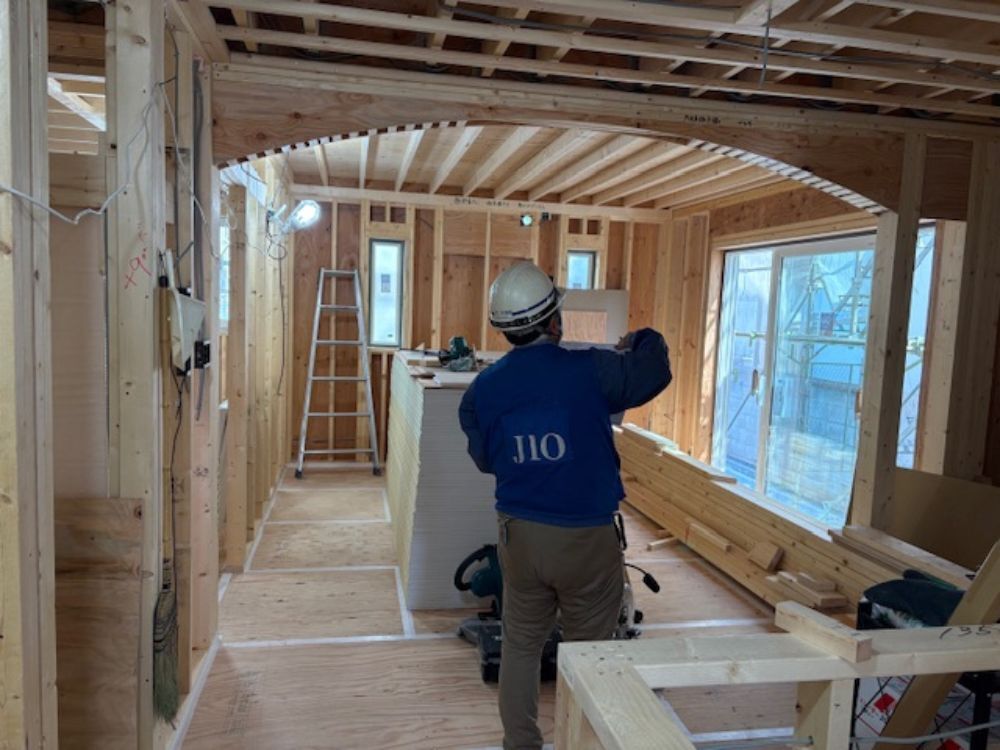

構造の検査が完了しました。
民間の確認機関からと小山先生そしてJIO(日本住宅保証検査機構)の3名がそれぞれ検査をしてくれました。
検査は無事合格です。
これで次の工程に進むことができます。
- 14. 2026年03月17日
-

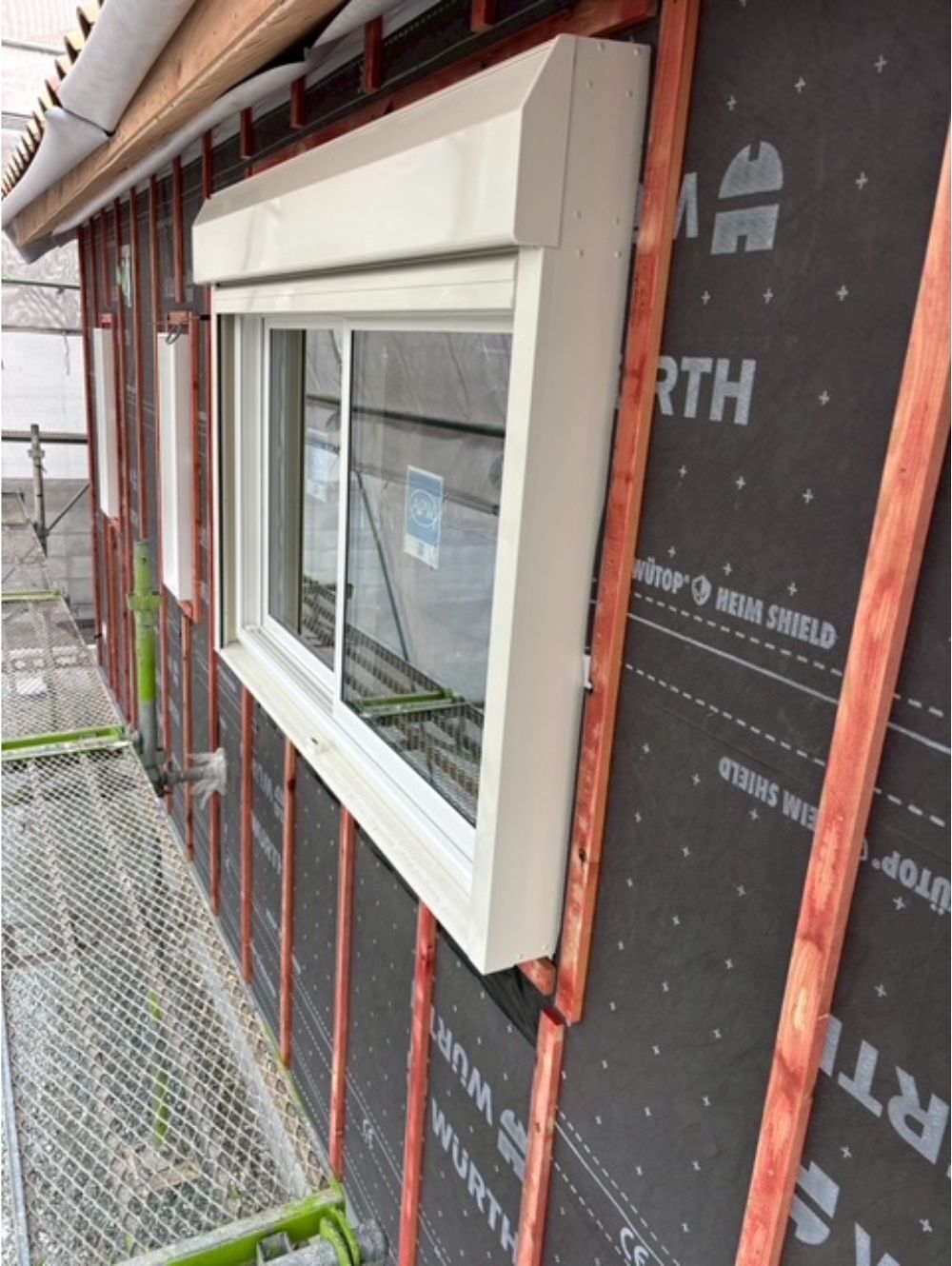

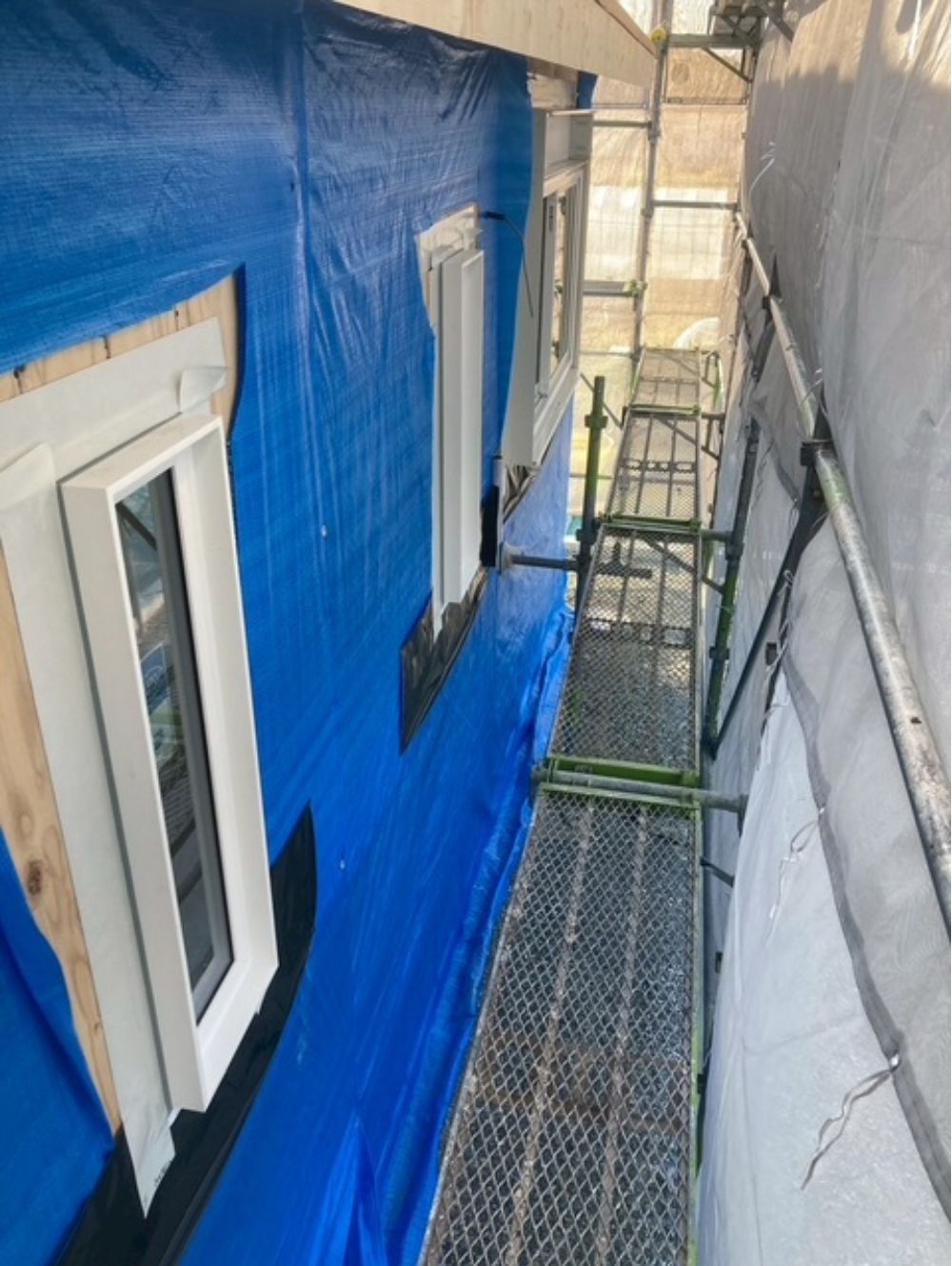

窓取り付け
窓が取り付けられました。
採用した窓はYKKのAPW330です。
樹脂窓なので断熱性にすぐれています。
窓の取り付け前には水切りシートを窓台に敷き、コーナー部にできるピンホールをふさぐためデュポン社のストレッチガードを貼り付けます。
これで窓周りの漏水を防ぐことができます。
- 15. 2026年03月15日
-
屋根工事

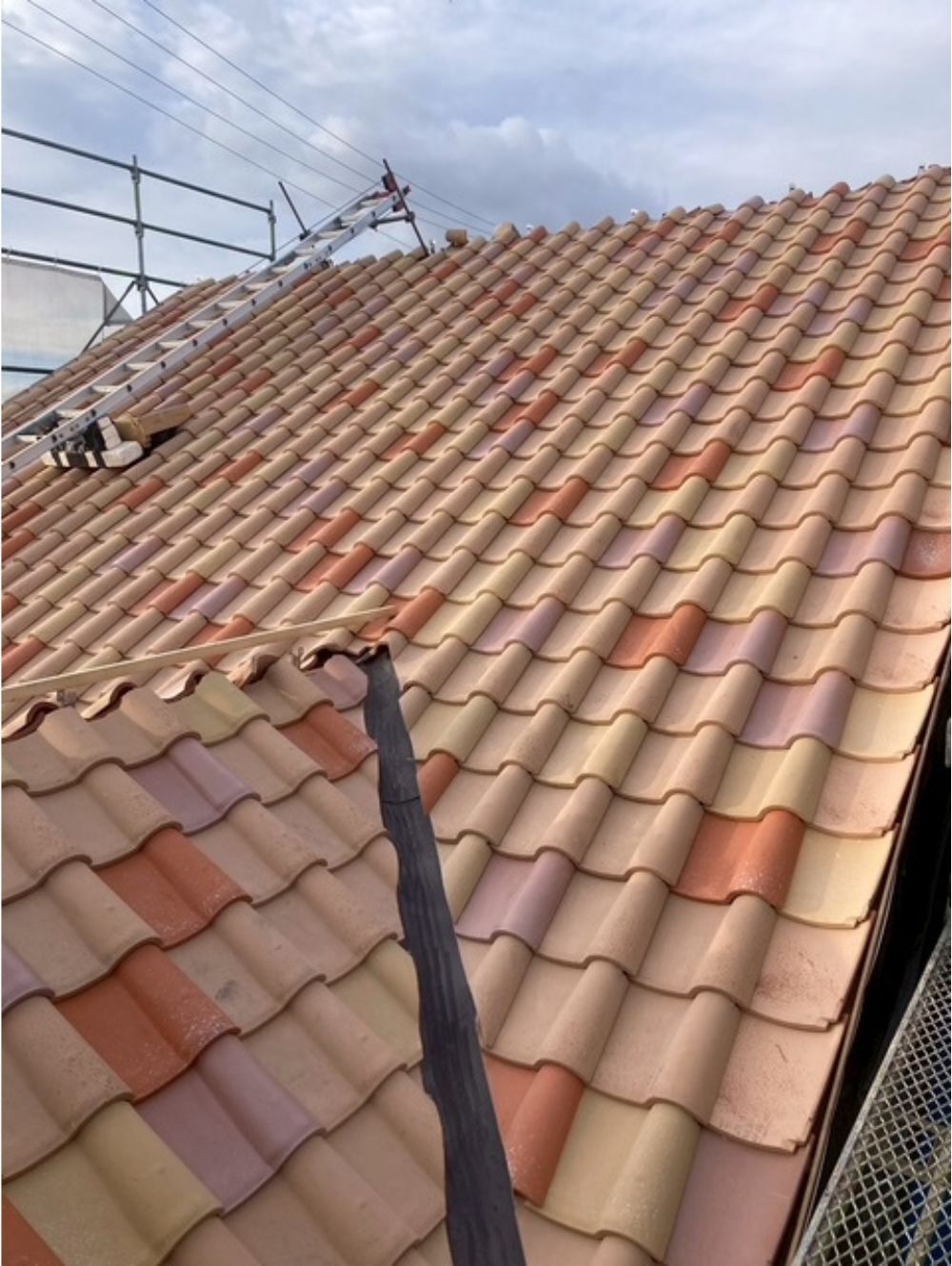

屋根瓦がほぼ葺き終わりました。

明るくてかわいい屋根になりました。
新東のセラム21という瓦を4色混ぜて葺きました。
- 16. 2026年03月13日
-

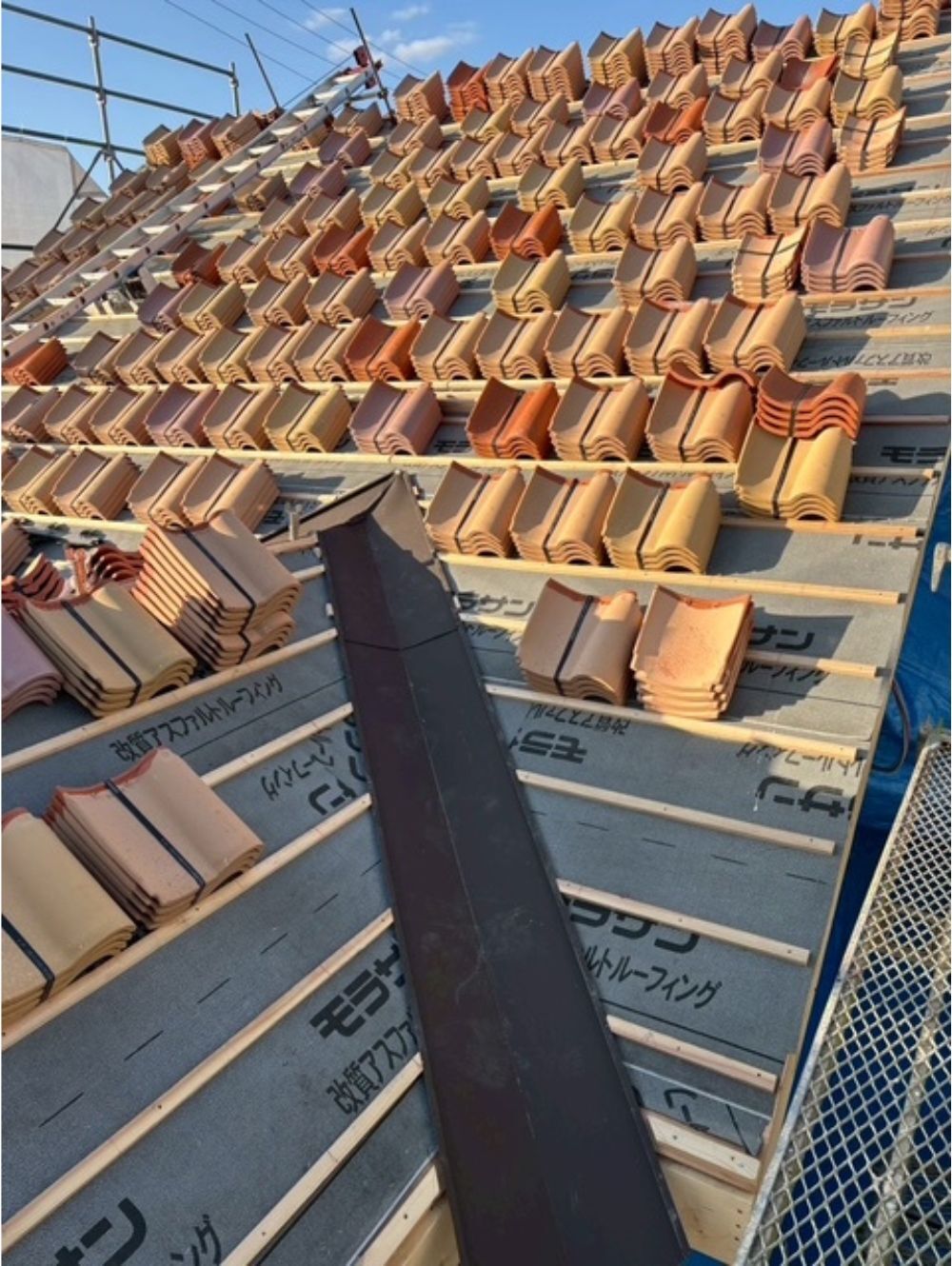

屋根工事
屋根の上に瓦を乗せました。
瓦が乗ると家に荷重がかかって次の工程に進むことができます。
オレンジ色の瓦がかわいいですね。
葺き上がるのが楽しみです。
- 17. 2026年03月12日
-

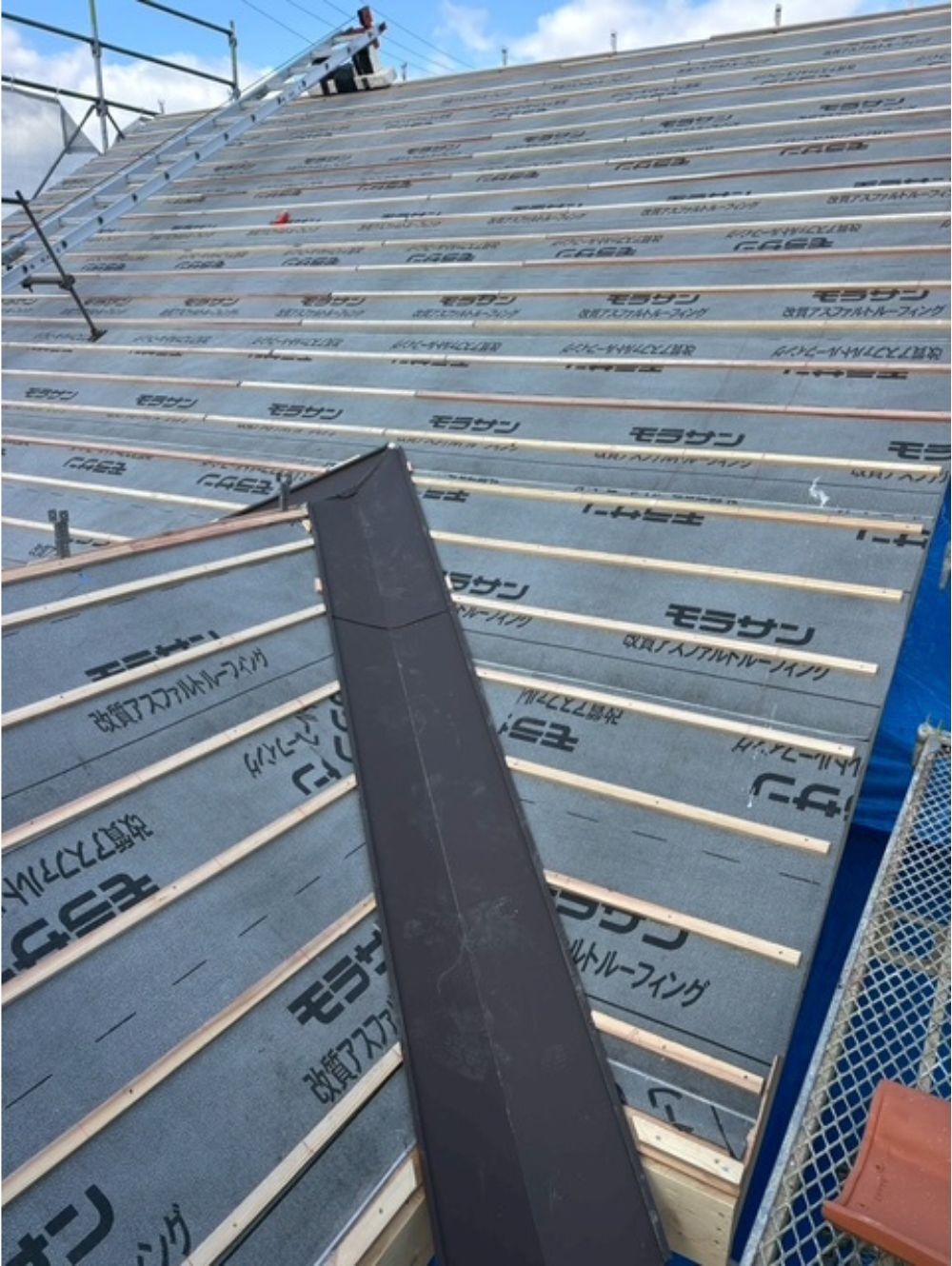

屋根ルーフィング
屋根のルーフィングと瓦桟の施工が完了しました。
瓦は新東のセラム21を採用しました。
瓦を葺くのが楽しみです。
- 18. 2026年03月11日
-

上棟式
上棟式を執り行いました。
簡易の上棟式でしたが御幣を棟に取り付け、建物の四隅をお清めしました。
- 19. 2026年03月07日
-

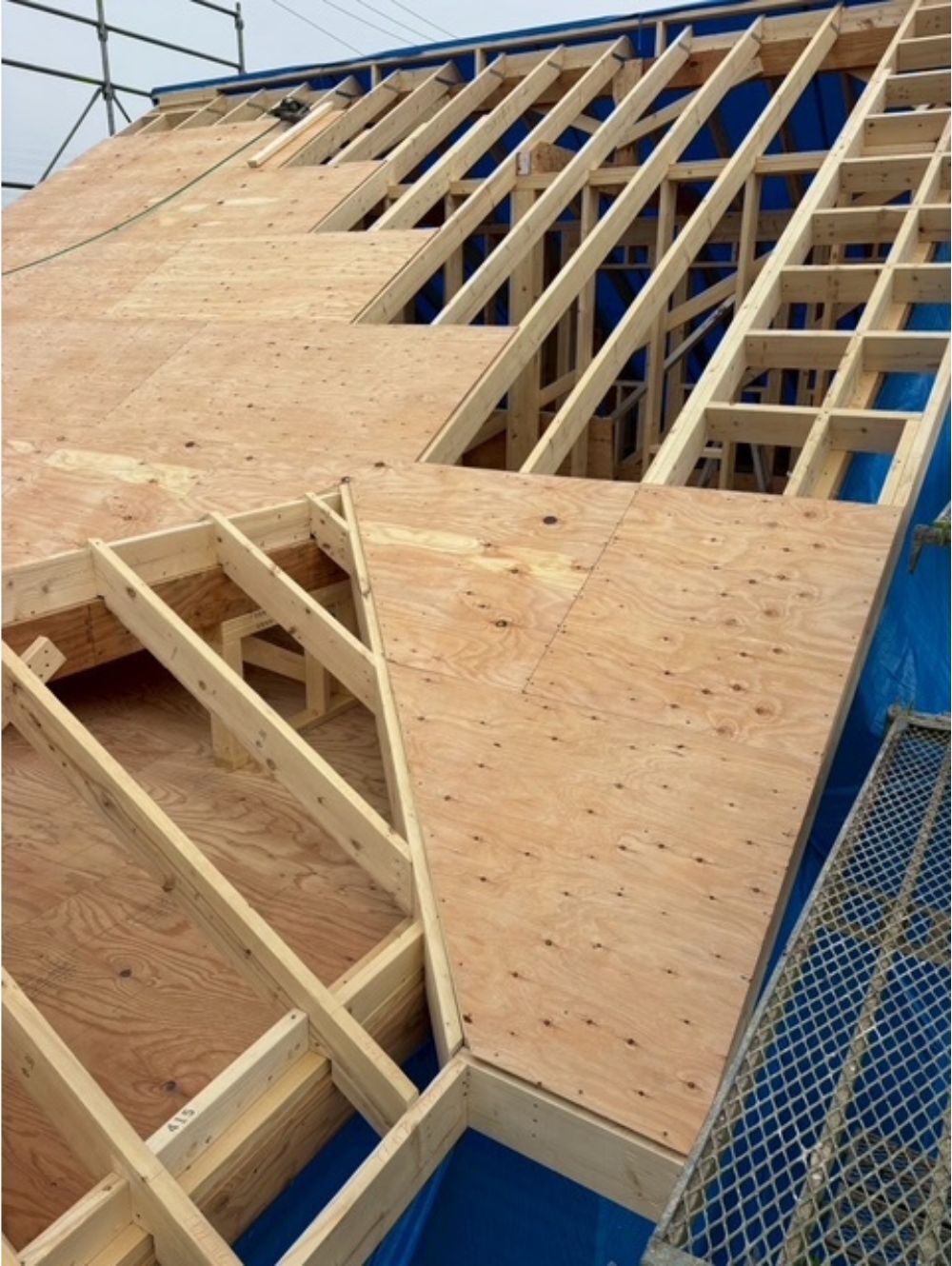

建て方工事完了
建て方工事が完了しました。
外周は2x6壁(普通は2x4壁)
外壁の構造用合板の厚みは12mm(普通は9mm)
壁が重くて大工さん泣かせの構造ですが、
大坪大工の頑張りで無事建て方工事が完了しました。
- 20. 2026年03月05日
-
野地板施工

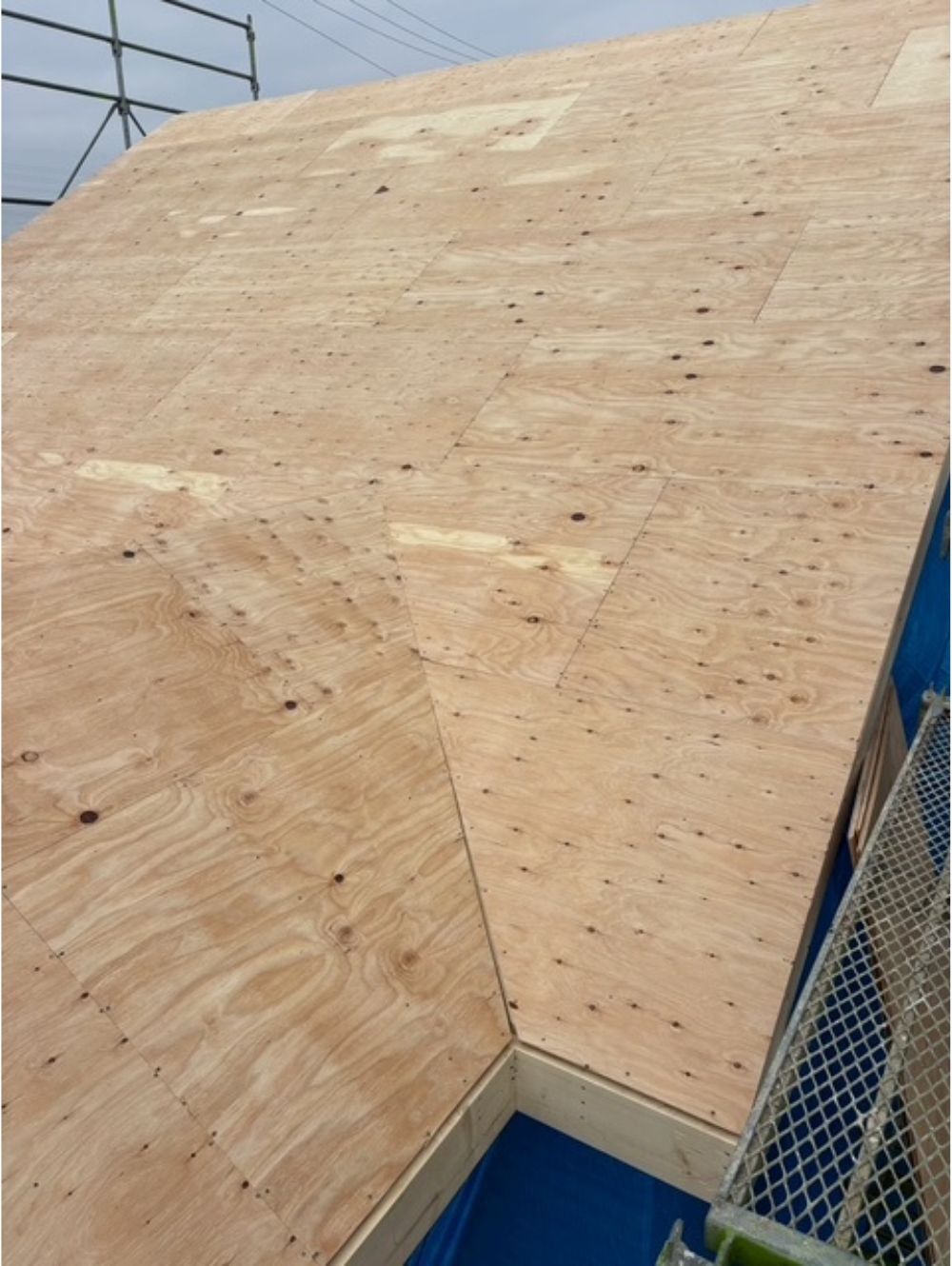

屋根の野地板の施工が始まりました。
ツーバイフォー工法の野地板の施工はジョイントが合わないようにする千鳥貼りをします。
より強くする貼り方です。
- 21. 2026年03月03日
-
垂木施工
垂木の施工が完了しました。
谷木に取り付ける垂木もきれいに収まっています。
- 22. 2026年02月28日
-
谷木
屋根の谷木の施工が完了しました。
大坪大工の指導の下、横山陸大工が墨付け、加工したものです。
きれいに収まっています。
- 23. 2026年02月26日
-
きざみ施工
屋根の隅垂木や垂木のカットを行いました。
在来工法の垂木と違いツーバイフォー工法の垂木は加工が必要です。
ベテランの大坪大工のもと、若手の横山陸大工がきざみを担当します。
若い大工は吸収するのも早いです。
- 24. 2026年02月25日
-

トラス組み立て
作成したトラスを組み立てました。
屋根の形がわかるようになりました。

- 25. 2026年02月24日
-

トラス作成
妻壁の三角トラスの作成が完了しました。
トラス壁の作成は若手NO1の横山陸大工が担当しました。
もう少しで家の形になります。
- 26. 2026年02月21日
-

2階床合板施工

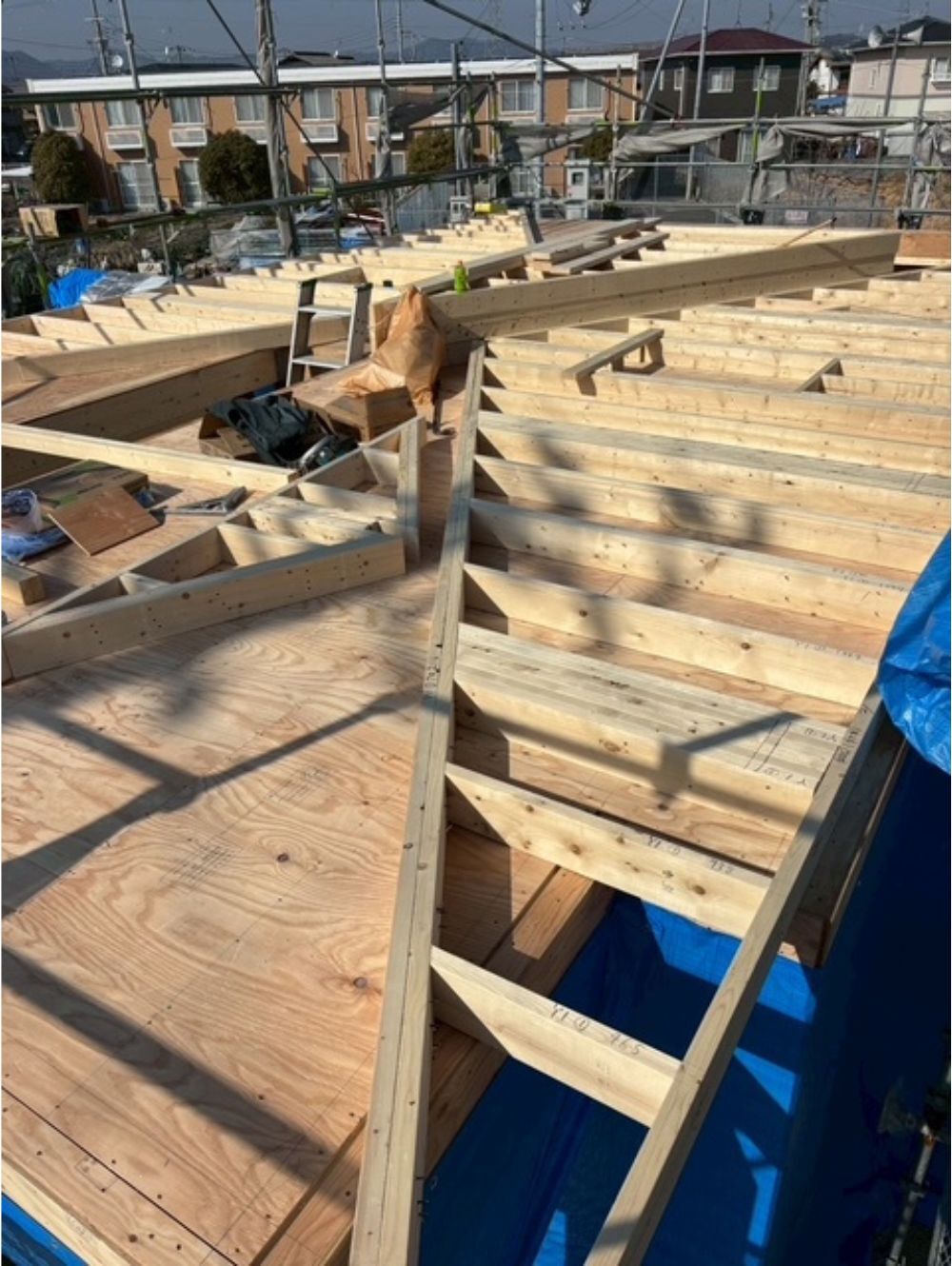

2階の床合板の施工が完了しました。
これでフレーミングの半分が完了しました。
- 27. 2026年02月20日
-
2階床組み
2階の床根太工事が完了しました。
2階の床は2x10を使用します。
2x10の大きさは38mmx235mmになります。
合理的なツーバイフォー工法は同じサイズの木材を合わせながら作っていきます。
気密性や耐震性など基本的なスペックが優れているのも特徴のひとつです。
- 28. 2026年02月19日
-
1階壁組完了しました。
1階の壁組が完了しました。
外周がツーバイシックスで構造用合板の厚みが12mmなのでとても強い構造になっています。
- 29. 2026年02月18日
-
1階壁施工
1階の壁の組立工事が始まりました。
ケーアイリビングのツーバイフォー工法は外壁廻りがツーバイシックス(140mm)外壁合板が12mmなのでとても丈夫で重いのです。
一般的なツーバイフォーが89mmで外壁合板が9mmなのと比べると違いが良くわかります。
- 30. 2026年02月16日
-
床合板施工
床合板の施工が完了しました。
白いテープは気密テープです。
床合板のジョイントが揃わないように千鳥貼りをしています。
ツーバイフォー工法は6面体の構造なので床も大切な構造躯体なのです。
- 31. 2026年02月14日
-
土台工事
土台と大引きの工事が完了しました。
次は合板施工です。
- 32. 2026年02月12日
-
土台工事
大工工事が始まりました。
工事を担当するのはベテランの大坪大工です。
まずは土台と大引きの施工です。
- 33. 2026年02月09日
-
配管工事
外部の給排水管の工事と基礎の内部の配管の仕込み工事が完了しました。
基礎内部(床下)には給排水管だけでなく24時間換気の配管の仕込みも行います。
- 34. 2026年02月06日
-
基礎断熱
基礎断熱の工事が完了しました。
基礎の立ち上がりには50mmの高性能ポリスチレンフォームⅢ種を貼り付けて、外周基礎の周りのベースには同じく高性能ポリスチレンフォームⅢ種を貼りました。
一般的には貼らない外周の直行方向の基礎の立ち上がりにも一部高性能ポリスチレンフォームⅢ種を貼り付けいています。
また、基礎内部のベースには20mmのポリスチレンフォームⅢ種を貼りました。
こちらも一般的には断熱材を貼らない部分ですがコンクリートからの冷気を防ぐため施工しました。
少しでも暖かくなるよう工夫しています。
- 35. 2026年02月05日
-
基礎完成しました。
養生期間を終えて型枠を解体しました。
基礎工事の完成です。
残りは断熱工事と雑コンクリート工事です。
雑コンクリートは玄関のポーチやエコキュートの設置台などの工事のことです。
- 36. 2026年01月31日
-
立ち上がりコンクリート
基礎の立ち上がりのコンクリートの打設が完了しました。
コンクリートが乾く前にレベラーの施工まで完了しました。
- 37. 2026年01月29日
-
型枠工事
基礎の型枠工事が完了しました。
アンカーボルトもきっちりと取り付けることができました。
- 38. 2026年01月27日
-
ベースコンクリート
基礎のベースのコンクリートの打設工事が完了しました。
コンクリートの呼び強度は24N/mmを採用しました。
コンクリートをポンプ車で流し込み、まんべんなくコンクリートが流れるようにバイブレーションで突いていきます。
足元が悪いのと一時に集中して施工するため結構な重労働になります。
コンクリートを流し終えたらきれいに押さえて完了です。
- 39. 2026年01月26日
-
基礎配筋
基礎の鉄筋が組み終わりました。
図面通り丁寧に配筋されています。
JIOの検査も無事合格したので、次の工程に進むことができます。
- 40. 2026年01月24日
-
鉄筋工事
基礎の鉄筋工事が始まりました。
図面の指示通りに鉄筋を組んでいきます。
強い基礎があってこそ建物も強くなります。
とても大切な工程です。
- 41. 2026年01月22日
-
やり方工事
やり方工事が完了しました。
写真に写っている木材がやり方です。
最近はレベルや型枠が良くなったのでやり方を行わない基礎業者が多くなりましたがケーアイリビングの自社施工ではしっかりやり方工事を行います。
やり方をすることで基礎がまっすぐ作られているか?
高さを間違っていないか?
などなどチェックが容易になります。
どんな工程もきっちり作ることが大切です。
- 42. 2026年01月21日
-
捨てコンクリート
捨てコンクリートの施工が完了しました。
捨てコンクリートは簡単な作業に見えますが、この工程を適当にしてしまうとのちのち家全体の品質にかかわる大切な作業です。
基礎の正確な位置出しや水平面をつくることで型枠の施工精度を高めます。
型枠の施工精度が良ければ基礎の高さも自然と出しやすくなります。
ひとつひとつの工程が大切な作業となります。
ちなみに捨てコンクリートには強度はありません。
- 43. 2026年01月20日
-
基礎防湿シート
基礎の防湿シートの施工が完了しました。
防湿シートは地面からの湿気を防ぐ大切なシートです。
ジョイントには気密テープを貼ることで隙間をなくしています。
- 44. 2026年01月20日
-
基礎工事
基礎工事が始まりました。
掘り方工事と残土処分が出ないように造成では地盤を低めに抑えました。
クラッシャランを敷き詰めて転圧して突き固めを行います。
基礎のベースと基礎梁の位置が明確にわかるようになりました。
- 45. 2026年01月18日
-
地鎮祭
着工を控えてご家族と工務店の私たちで簡易の地鎮祭を執り行いました。
四方と家の中心をお清めしました。
ケガなどなく工事が無事進みますように。
- 46. 2026年01月17日
-
地縄張り
造成と地盤調査が終わったので地縄を張りました。

地縄は家の形に縄を張ってお客様に確認してもらいます。
家づくりの第一歩です。
- 47. 2026年01月16日
-

造成工事完了しました。

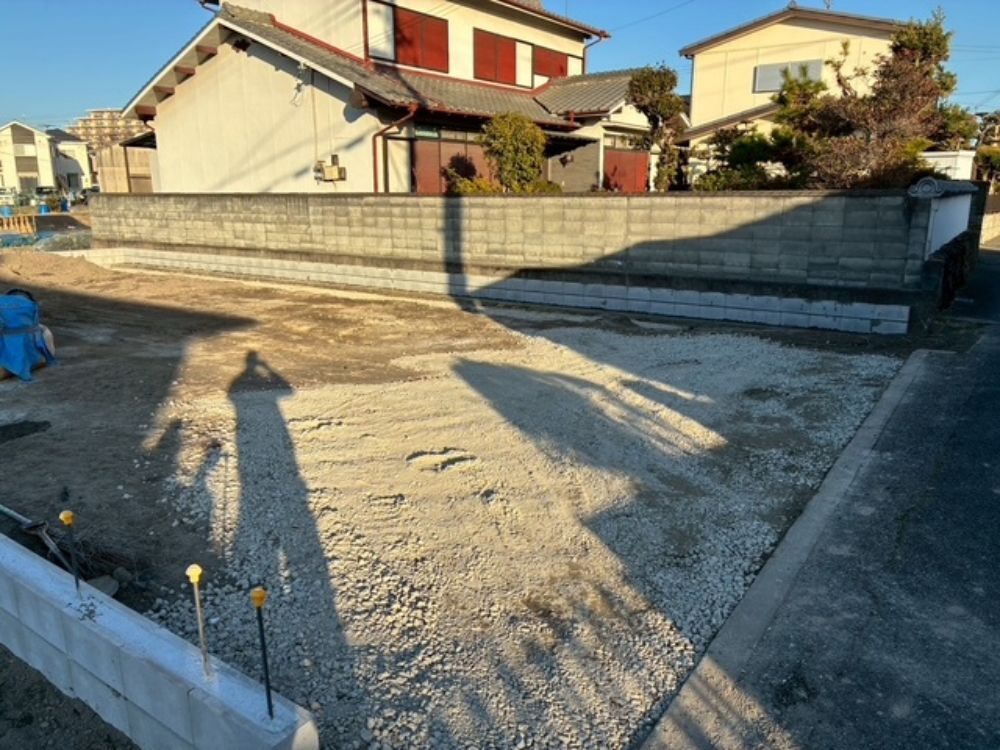

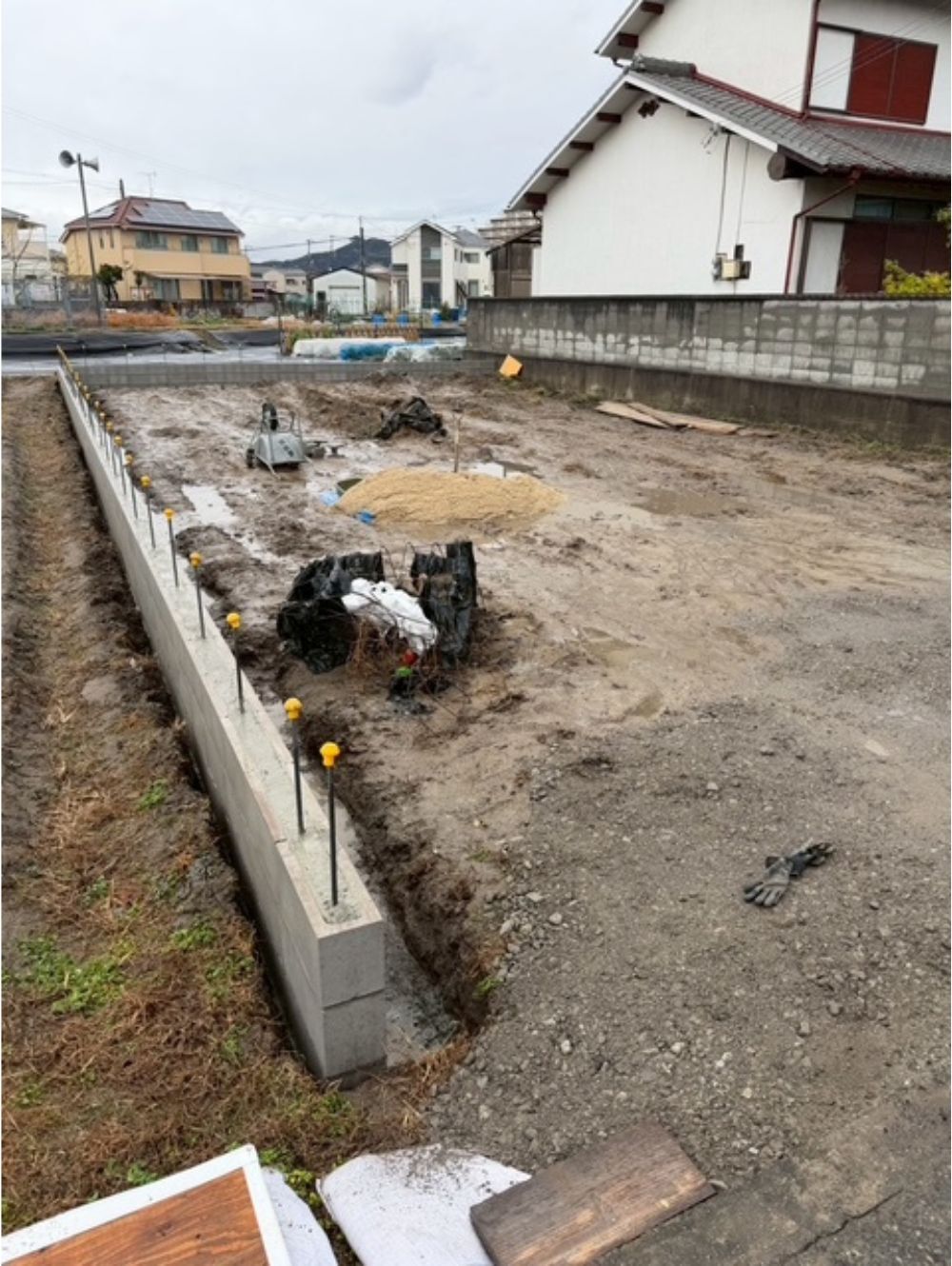

造成工事が完了しました。
CPブロックから鉄筋が突き出しているのは外構工事でブロックを積むためのものです。
敷地の左側のポールは仮設の電気を引き込むためのものです。
いよいよ基礎工事がはじまります。
- 48. 2026年01月14日
-
地上げ工事
地上げ工事が順調に進んでいます。
搬入した土をこれから均していきます。
- 49. 2026年01月10日
-
地上げ工事

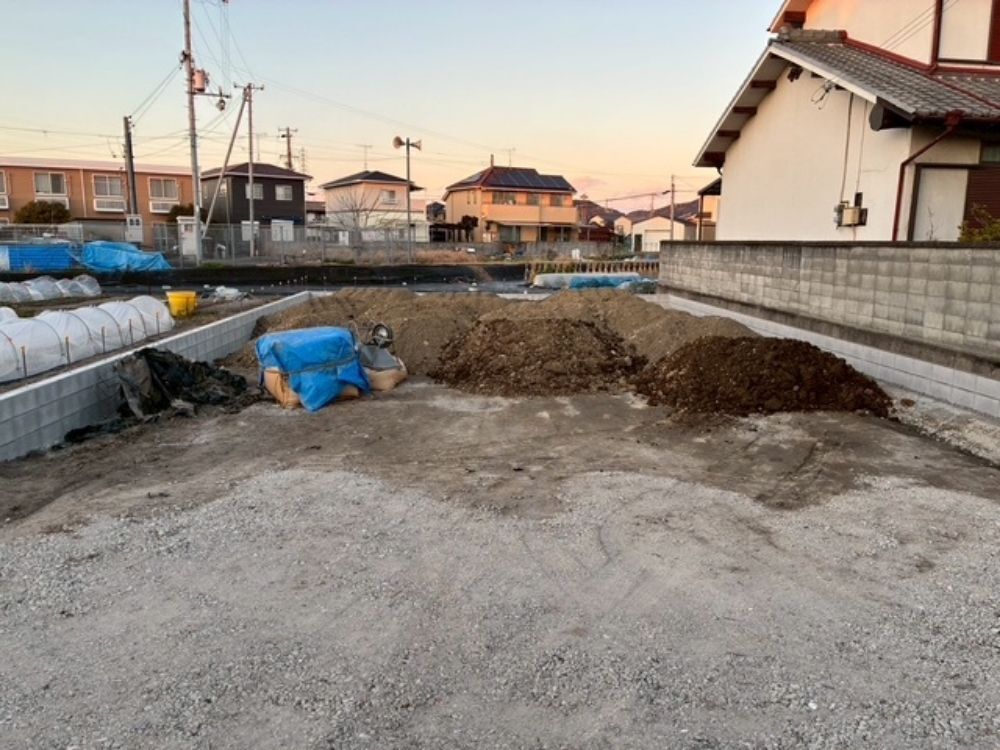

地上げ工事が始まりました。
道路より地盤が下がっているので土を入れて地上げを行います。
- 50. 2026年01月08日
-

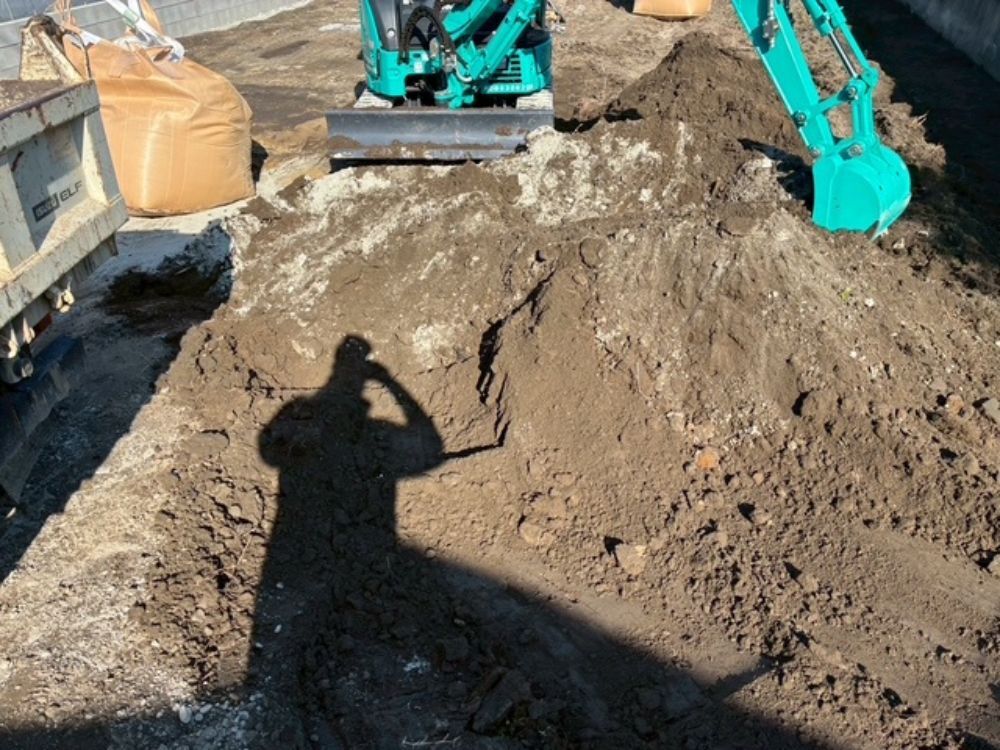

地盤改良
地味土が少し残っているた雨が降ると土がうんでしまいます。
土がうむとは水を含んだ土が固まりにくくぶよぶよになってしまう状態のことです。
地盤自体の強度はかなりありますが、念のため地盤改良を行いました。
地盤の表層に土が固まる固化材をまぜる作業です。
これで地盤の強さはばっちりです。
- 51. 2025年12月25日
-
CPブロックコンクリート工事
CPブロックにコンクリートを流し込む工事が完了しました。
これでがっちり強くなります。
- 52. 2025年12月22日
-
CPブロック工事
CPブロックを積み終わりました。
コンクリートの打設になります。
- 53. 2025年12月20日
-
CPブロック工事

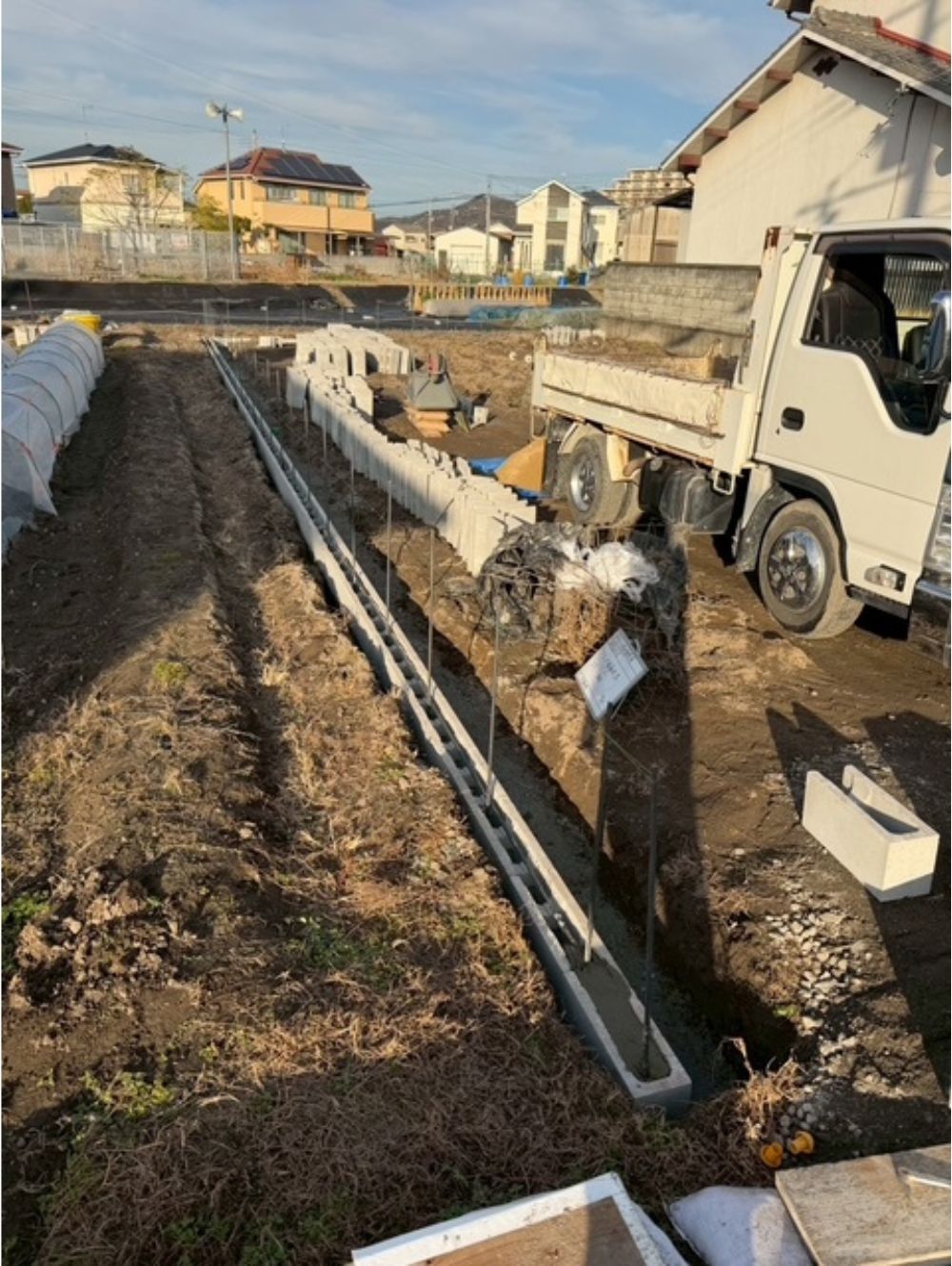

CPブロックを積む工事が始まりました。
鉄筋は13mmを使用して丈夫な擁壁になります。
- 54. 2025年12月19日
-
CPブロック基礎工事

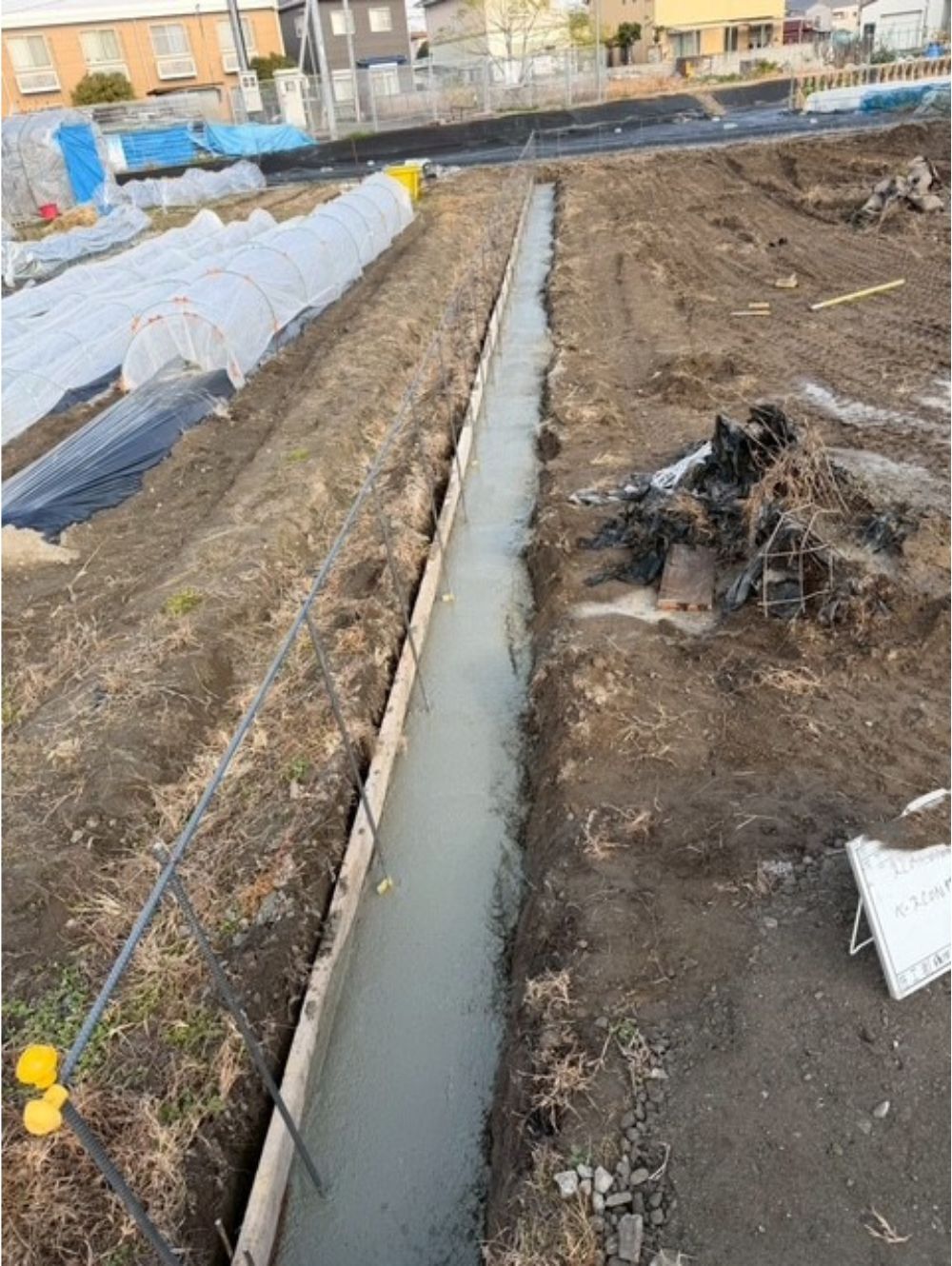

CPブロックの基礎工事が完了しました。
CPブロックは擁壁の代わりになるブロックです。
- 55. 2025年12月17日
-
CPブロック鉄筋
CPブロックの鉄筋工事が完了しました。
- 56. 2025年12月15日
-
擁壁CPブロック着工
擁壁のCPブロック工事が着工しました。
- 57. 2025年12月08日
-
造成立ち合い

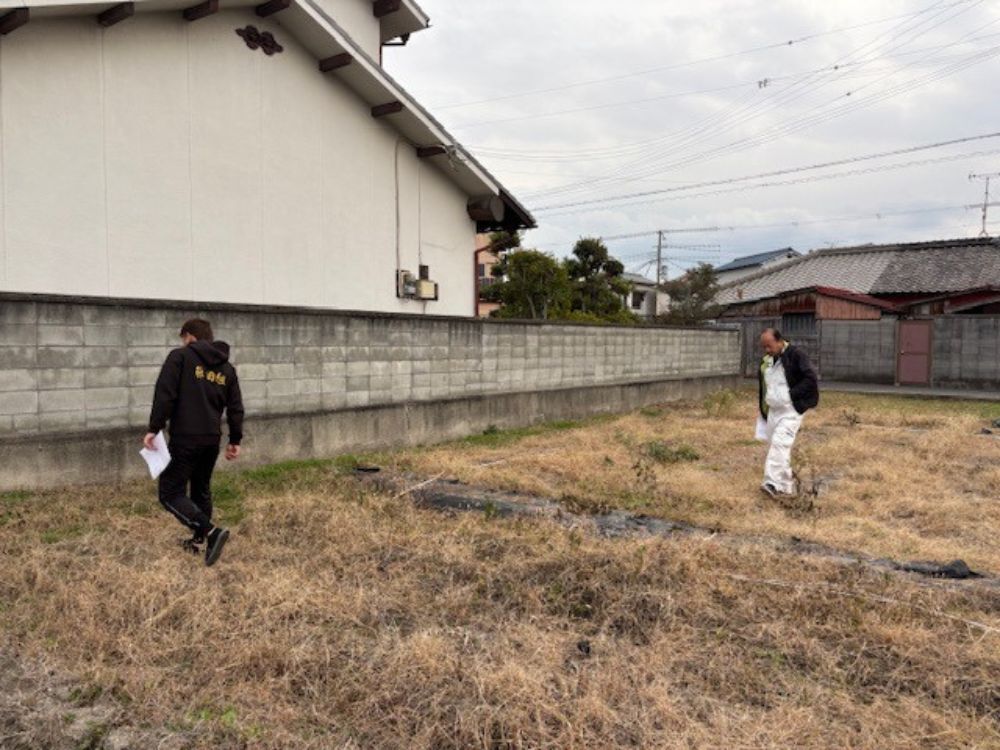

いよいよ本格的な着工に向けて造成の立ち合いを行いました。
施工を担当してくれるのは藤田組さんです。
現場監督のあがりだも立ち会いに参加しました。
- 58. 2025年12月03日
-
電柱移設工事
電柱の移設工事が始まりました。
まずは新しい電柱をたてます。
つぎは電線を架け替えてその次に古い電柱を撤去します。
3工程のうち1工程が完了しました。
- 59. 2025年11月27日
-
着工前工事

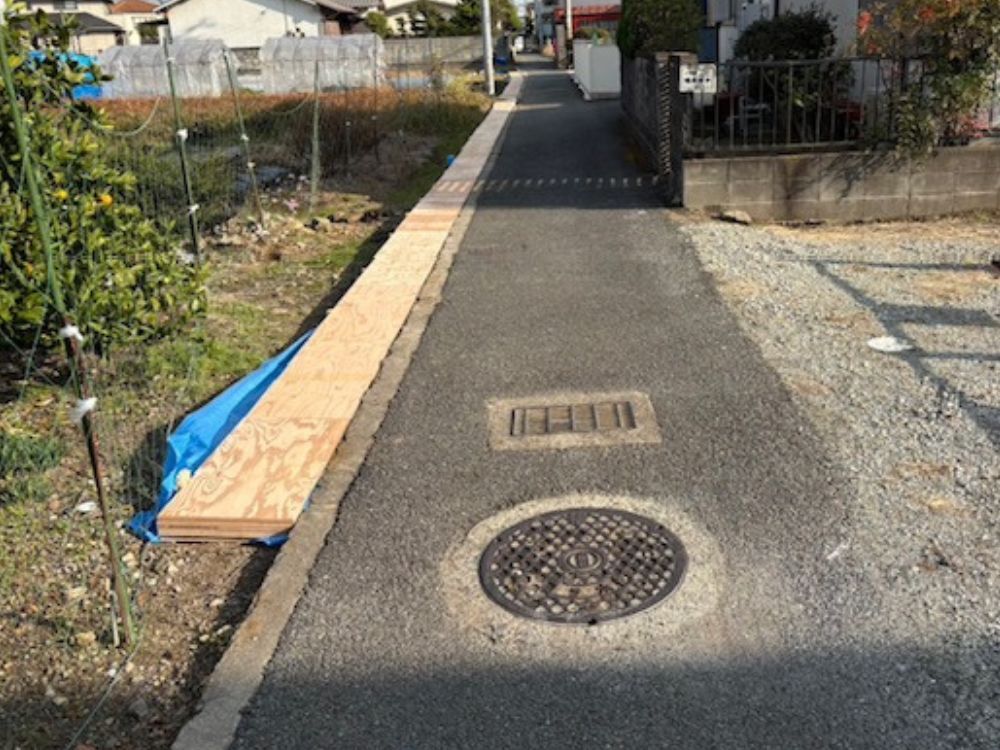

トラックが通るための簡易の道路拡幅工事が完了しました。
当初は鉄板で拡幅する予定でしたが、鉄板のサイズが大きすぎるため近隣に迷惑がかからないよう構造用合板で仕上げました。
合板がダメになっても貼り替えができるのと道路に段差ができないところが利点です。
- 60. 2025年11月26日
-
電柱移設立ち合い
加古川市新築工事が始まります。
道幅が狭いため電柱の移設を申請しました。
きんでんさん立会いのもと移設場所を確定します。
新しい電柱の設置
電線の移設
古い電柱の撤去
すべて別日で3工程の作業になるそうです。
- 61. 2025年11月26日
-
着工前工事

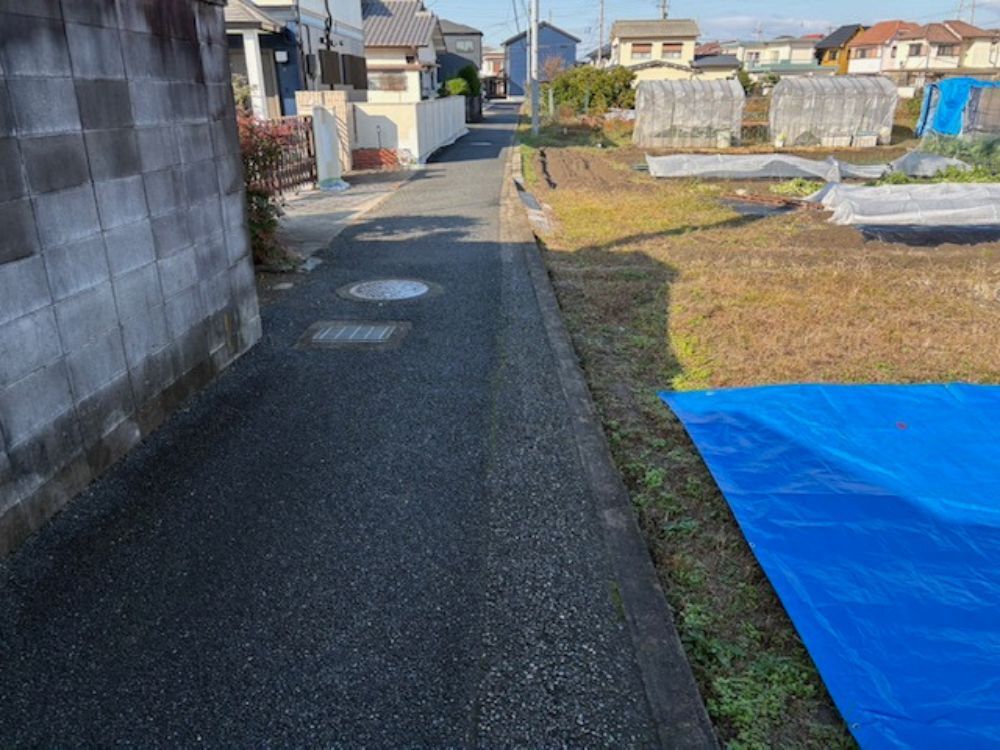

今回の現場は道路幅が狭いので車が通れるようにするための工事をすることになりました。
畑の部分に合板を敷いて道路幅を拡幅します。
