姫路市N様新築工事

写真家とつくるゆったりと時が流れる古くなってもかわいい家

地域別|すべて

建築中レポート

1. 2024年03月02日
姫路市 高断熱の家

セルローズファイバー

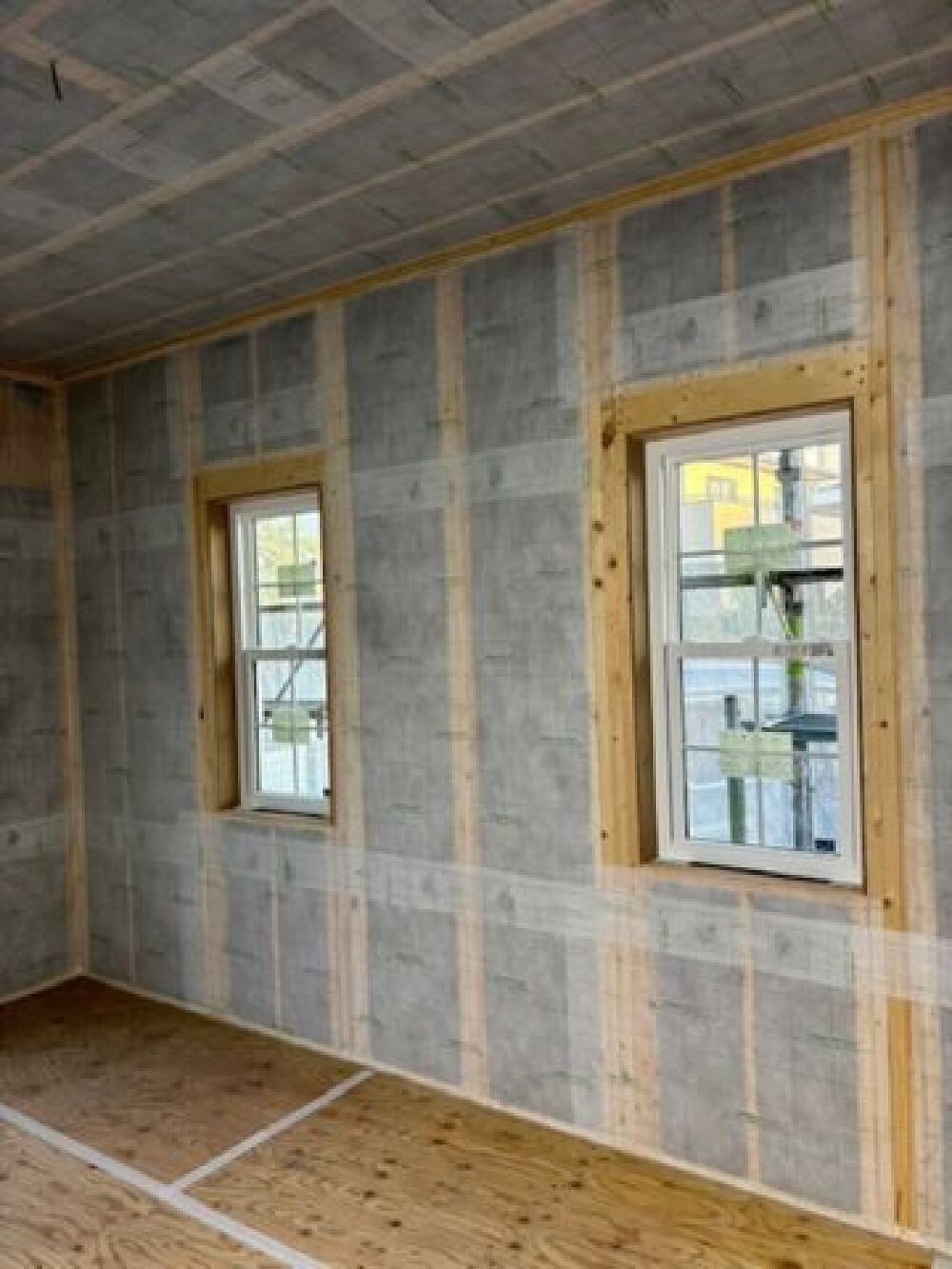

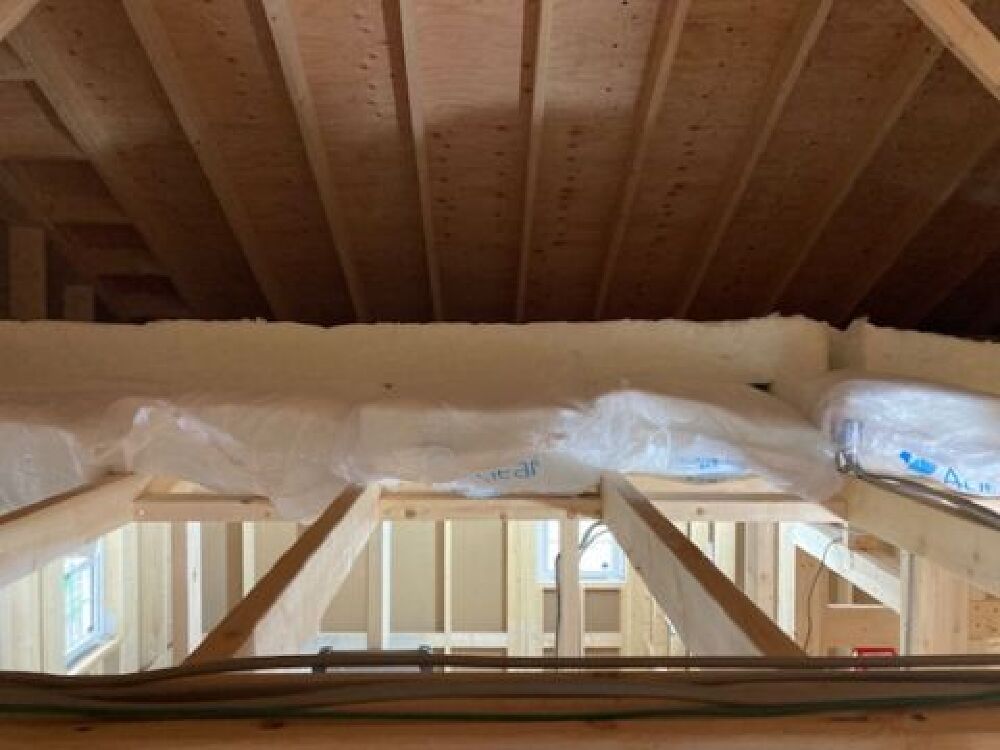

セルローズファイバーの断熱材が施工されました。
セルローズファイバーは紙から作る自然に優しいい断熱材です。
吸音性・調湿性にすぐれた自然素材の断熱材です。

2. 2024年03月01日
姫路市高断熱の家

断熱工事

断熱工事が始まりました。
まずは天井の断熱材から施工をします。
写真は断熱材の断面です。
下が155mm上が140mmの断熱材です。
温かいお家になりそうです。

3. 2024年02月29日

姫路市かわいい瓦

屋根葺き終わりました。

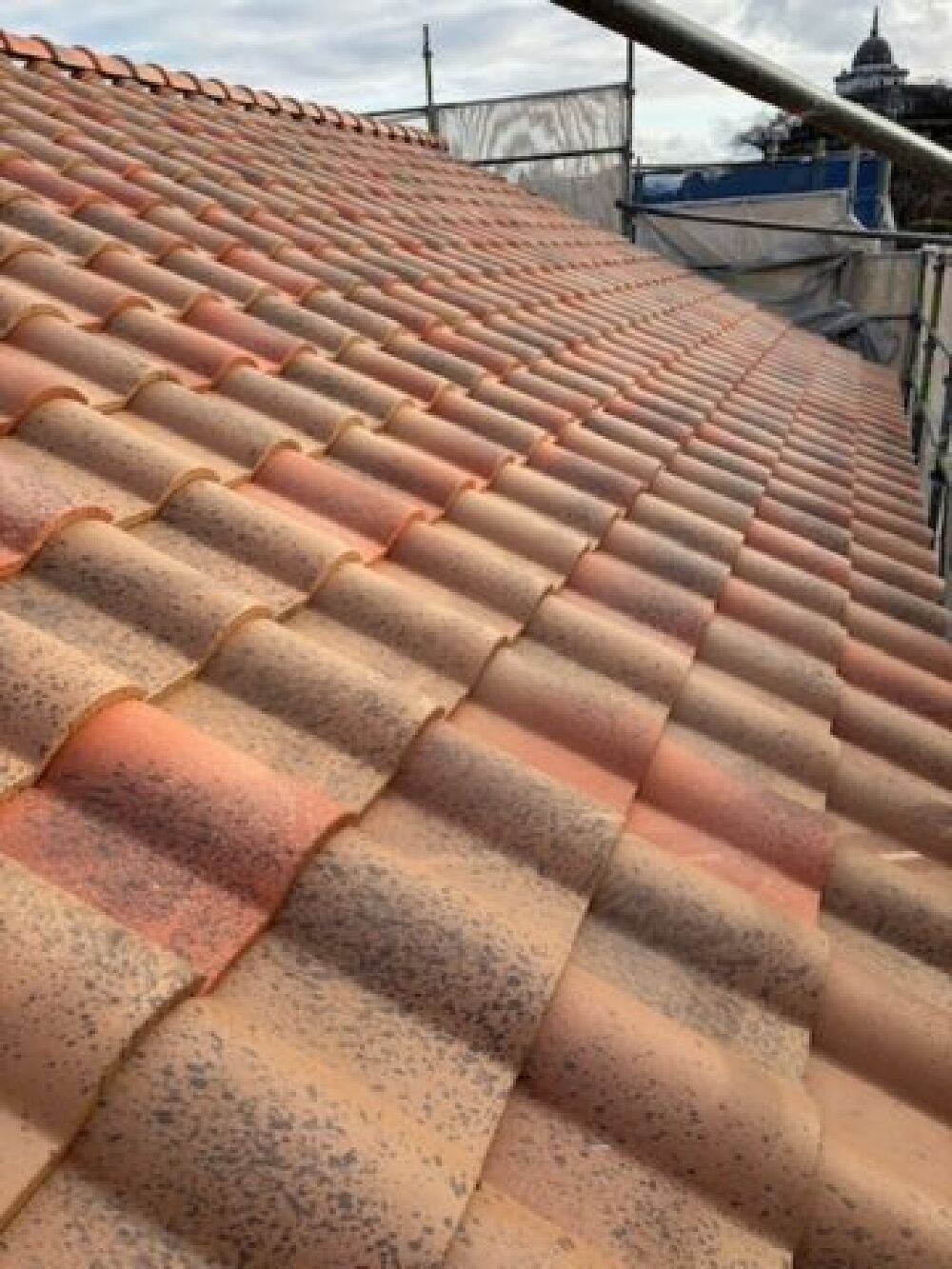

屋根が葺き終わりました。
やっぱりカパラスはかわいいです。
色のチョイスもお客様のイメージにピッタリです。

4. 2024年02月21日

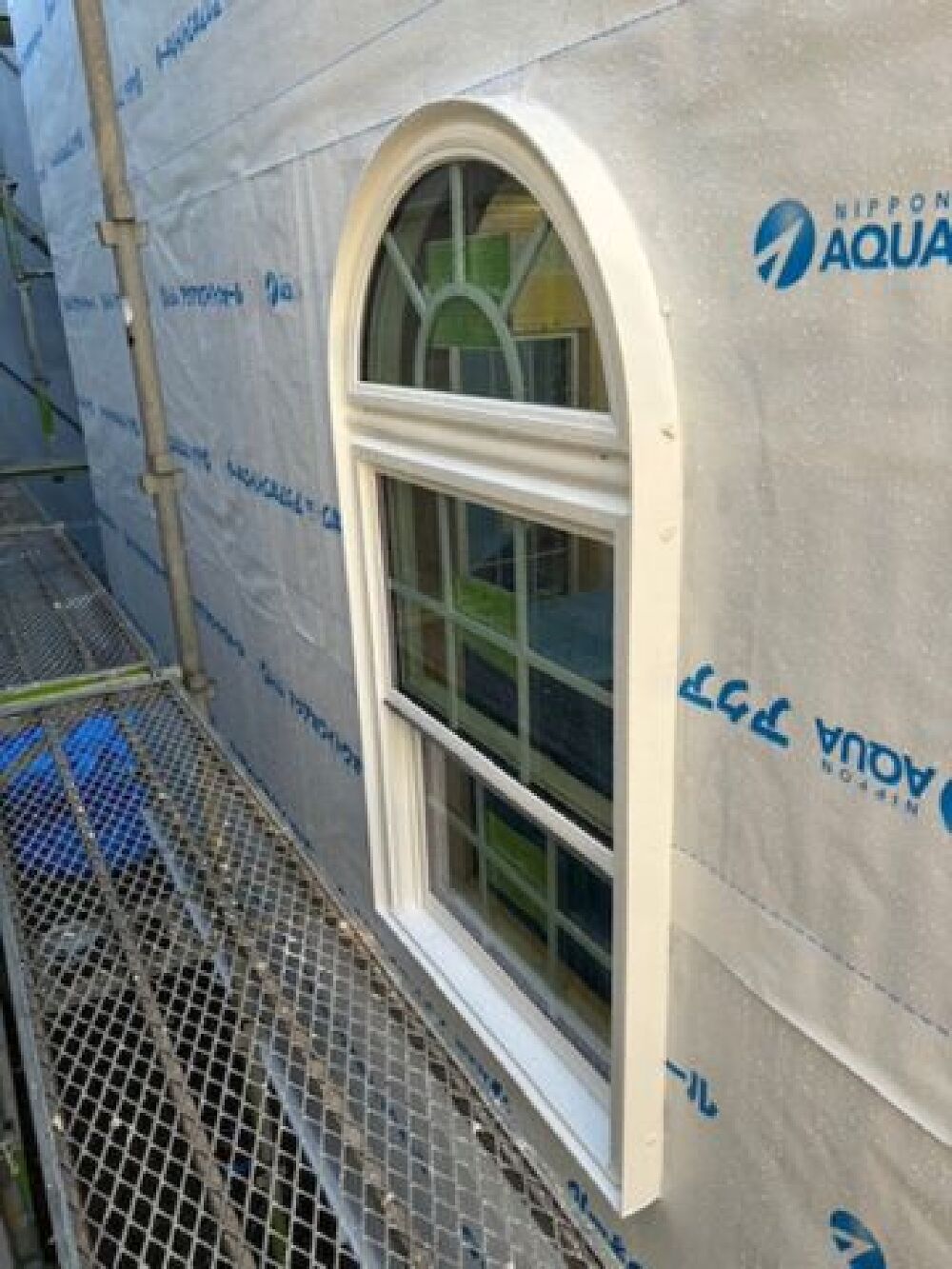

姫路市輸入住宅

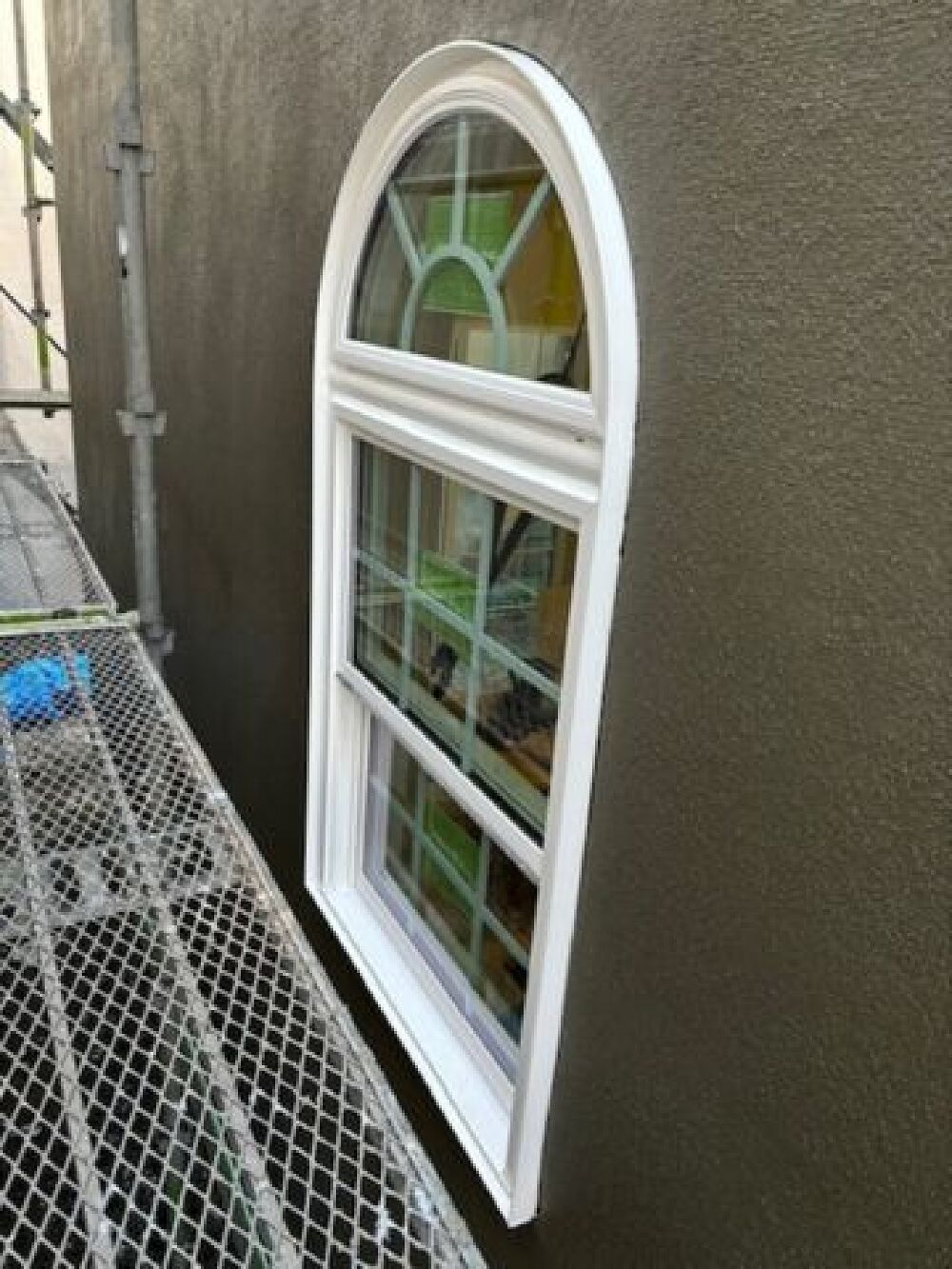

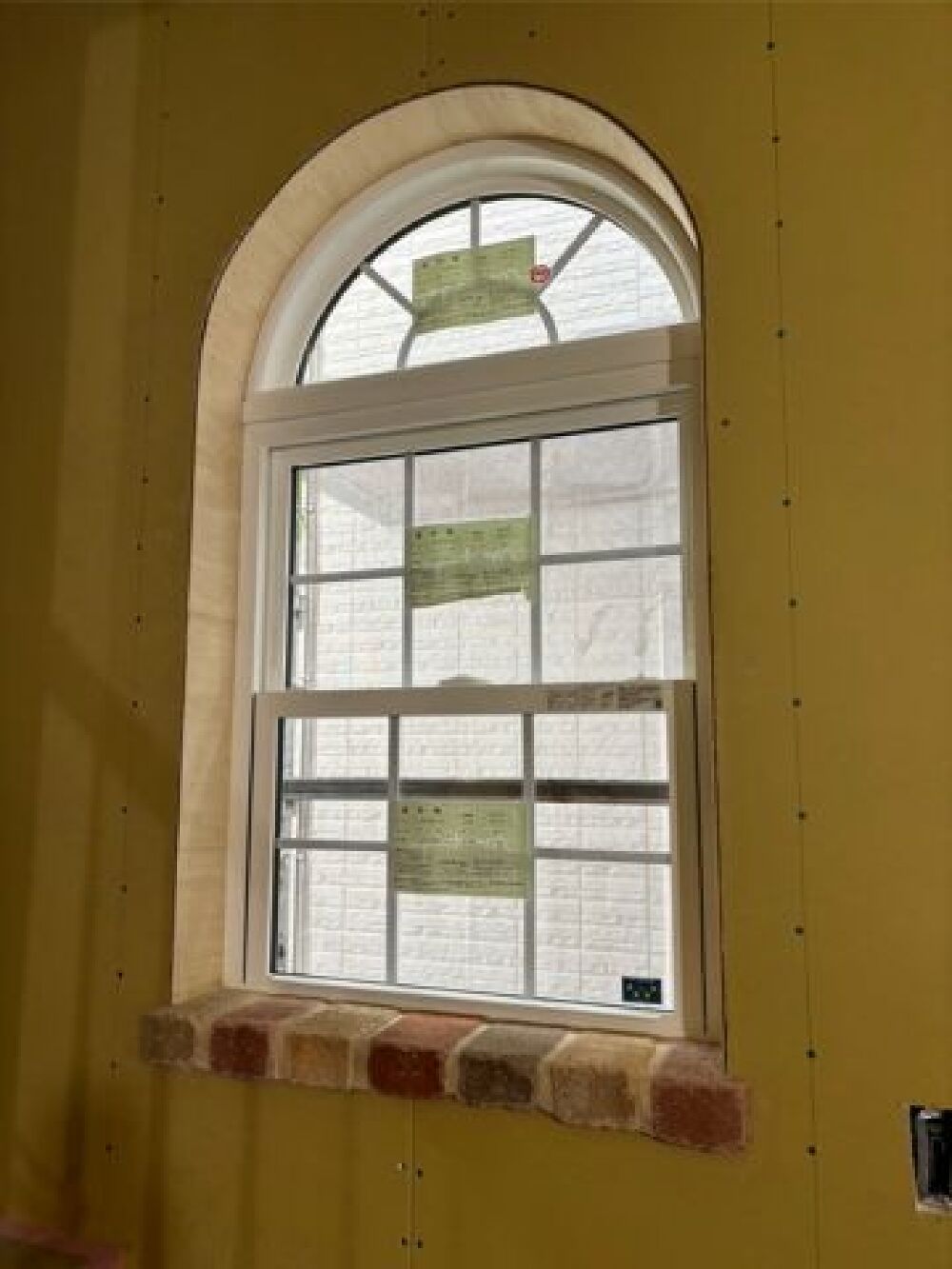

サッシ取り付けました。

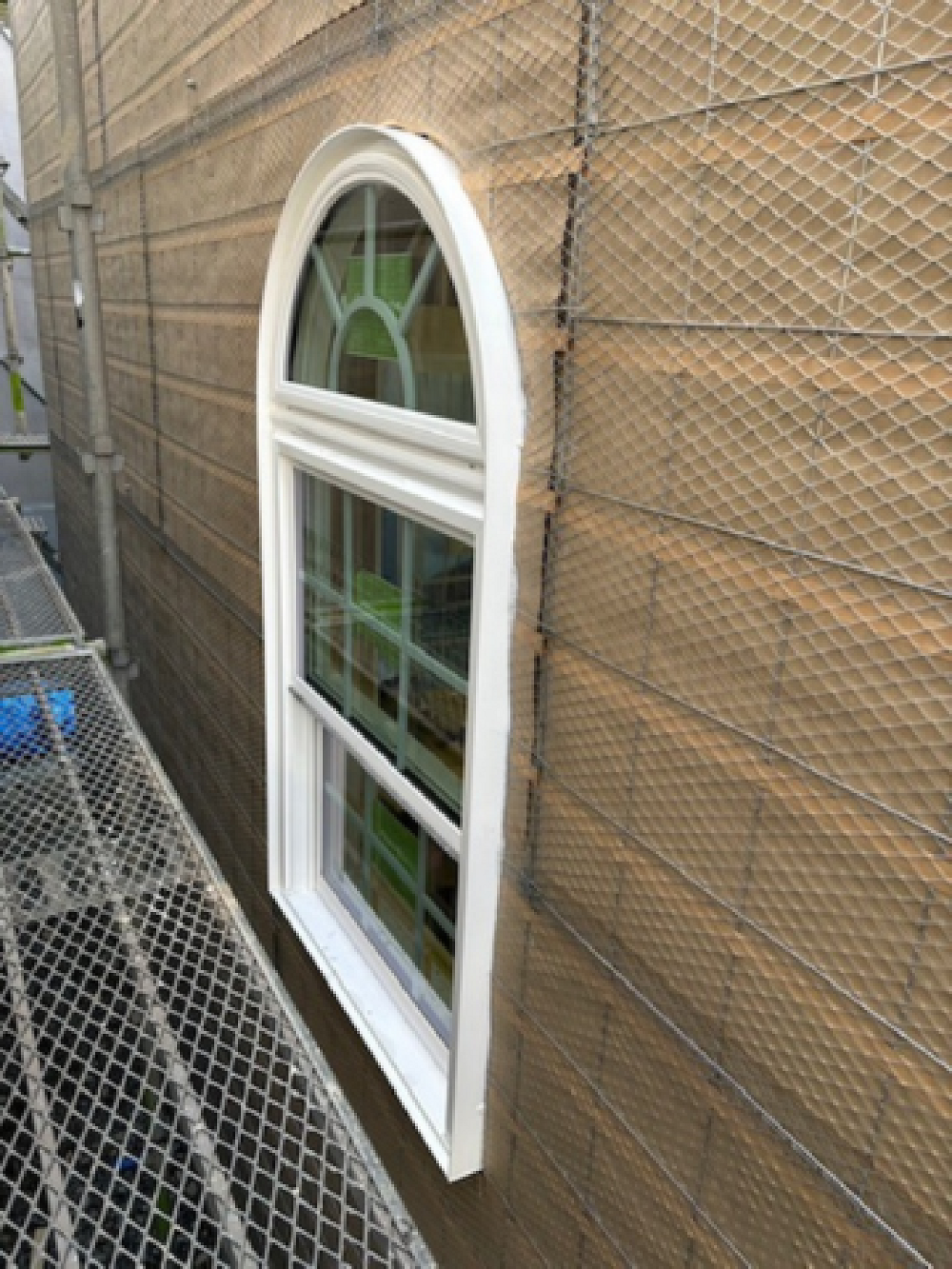

サッシを取り付けました。
採用したサッシはクレトイシのモンタージュです。
久しぶりの輸入サッシです。
サッシを取り付けただけですでに雰囲気がでています。

5. 2024年02月19日
姫路市かわいい屋根

屋根工事

屋根工事が始まりました。
採用した屋根材は栄四郎瓦のカパラスです。
一度屋根に瓦を上げてから並べていきます。

6. 2024年02月15日
姫路市かわいい家

下地工事

天井の石膏ボードの下地です。
構造の2階の根太から少し隙間をあけて天井の下地を作ります。
これを吊り天井工法といいます。
こうすることで2階の音が軽減されるのです。

7. 2024年02月12日
上棟打ち合わせ

上棟打ち合わせ

簡易の上棟式を行ったあと現場にて配線の打ち合わせをしました。
打ち合わせは平面での打ち合わせになりますので現場にて立体的にイメージしながら再度確認していきます。

8. 2024年02月12日
姫路市注文住宅

上棟しました。

上棟しました。

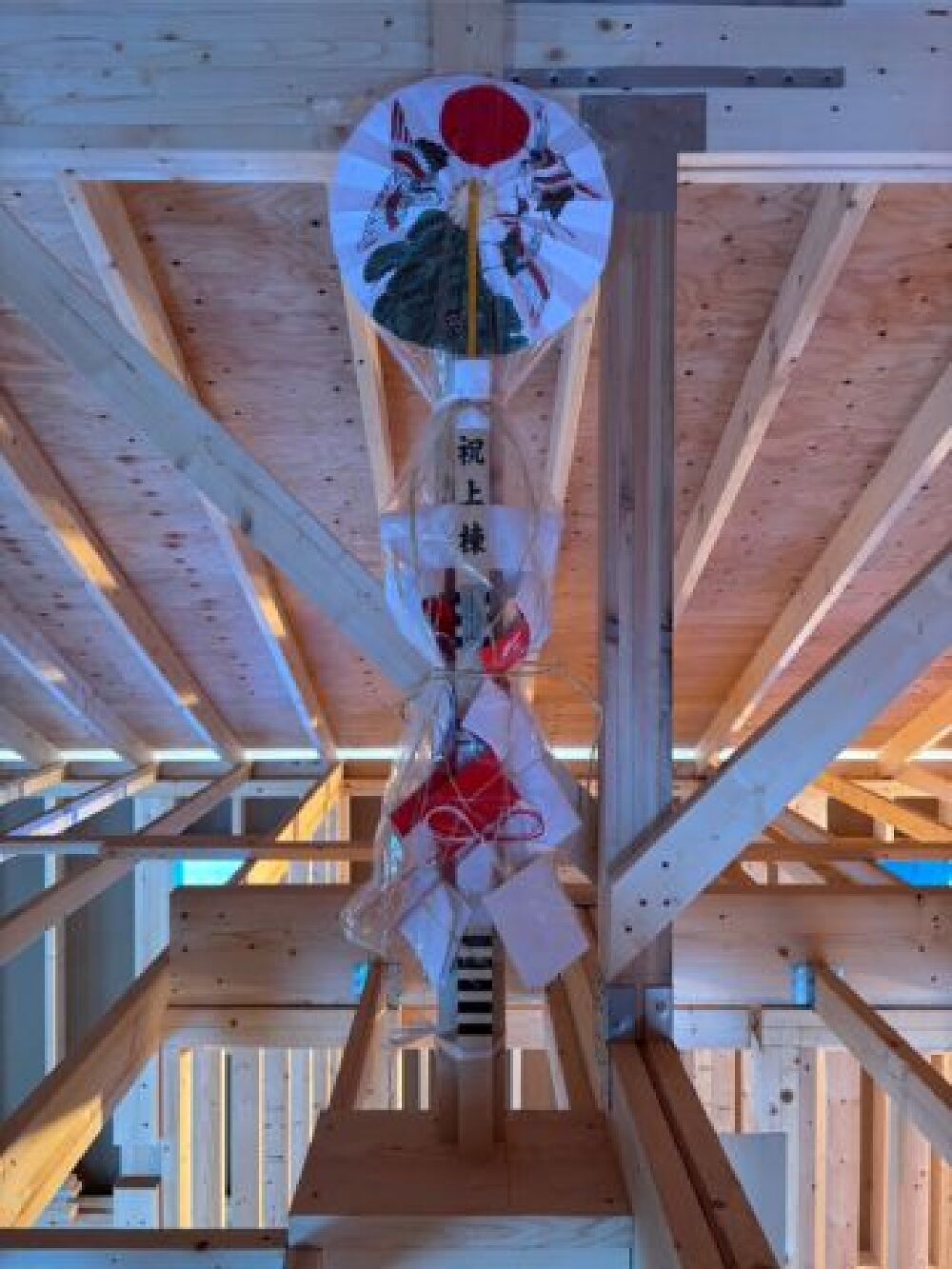

棟束に御幣を奉りました。
これからこのお家を守ってください。

9. 2024年02月11日
姫路市 しっくいの家

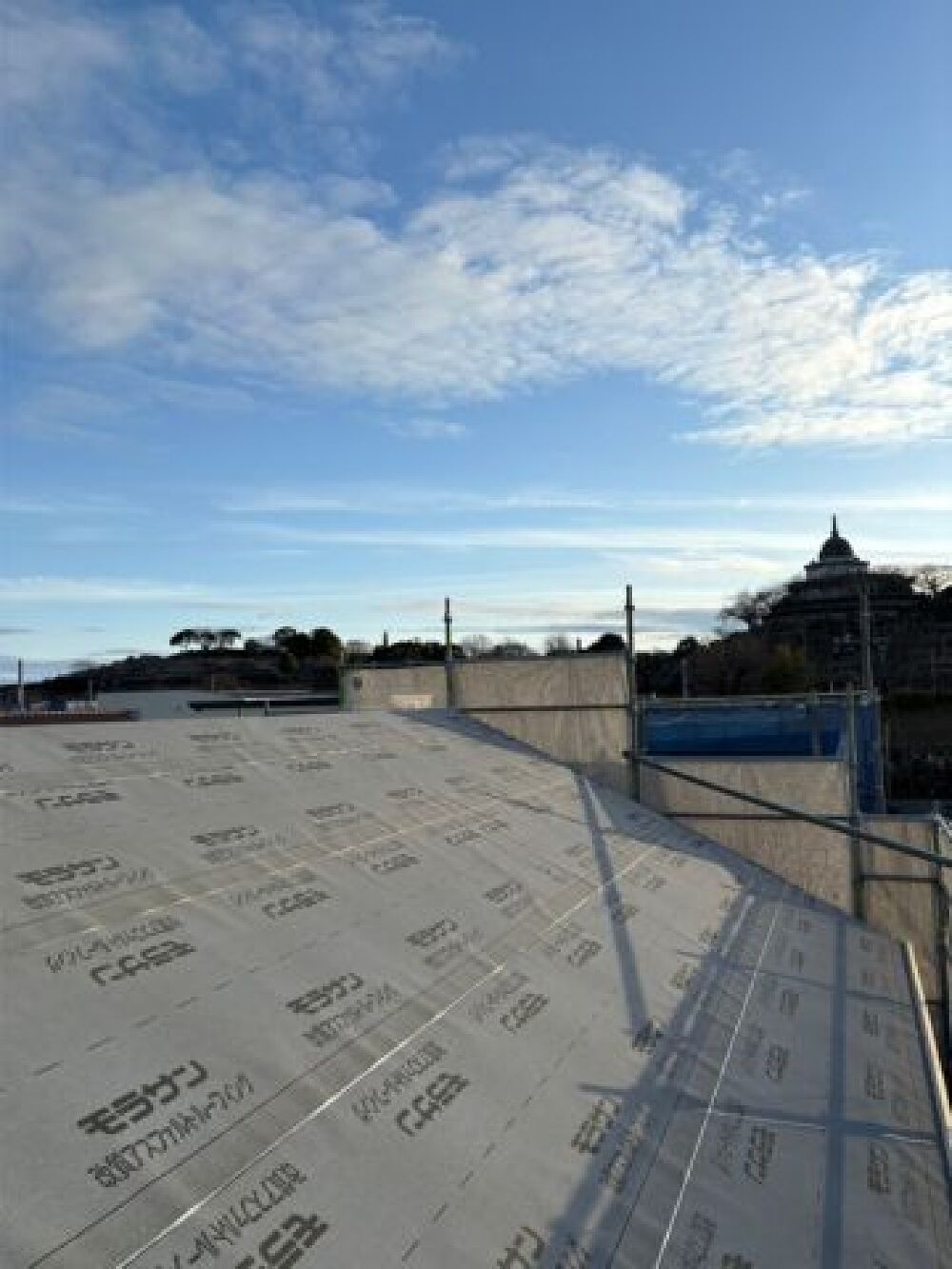

ルーフィング施工

屋根の防水でとても大切なルーフィングを施工しました。
これで雨の心配がなくなりますね。

10. 2024年02月10日
姫路市長期優良住宅

野地板施工

屋根の野地板の施工が始まりました。
2✕4工法では野地合板もジョイントが重ならいよう千鳥貼りで施工します。
また、野地合板は実付合板(合板の端が凸と凹になっています。)のためより剛性が増します。

11. 2024年02月09日
姫路市2✕4住宅

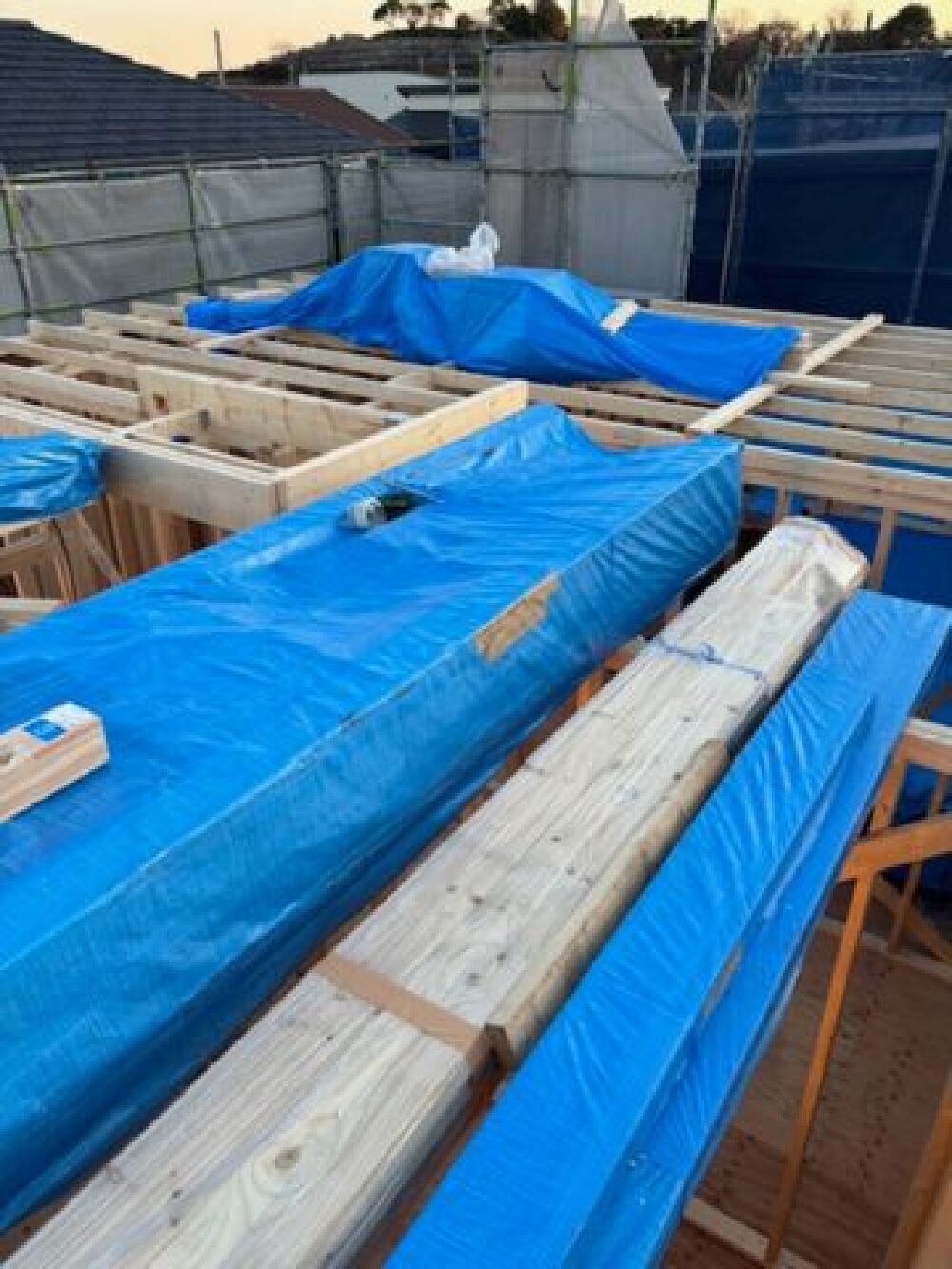

大屋根施工

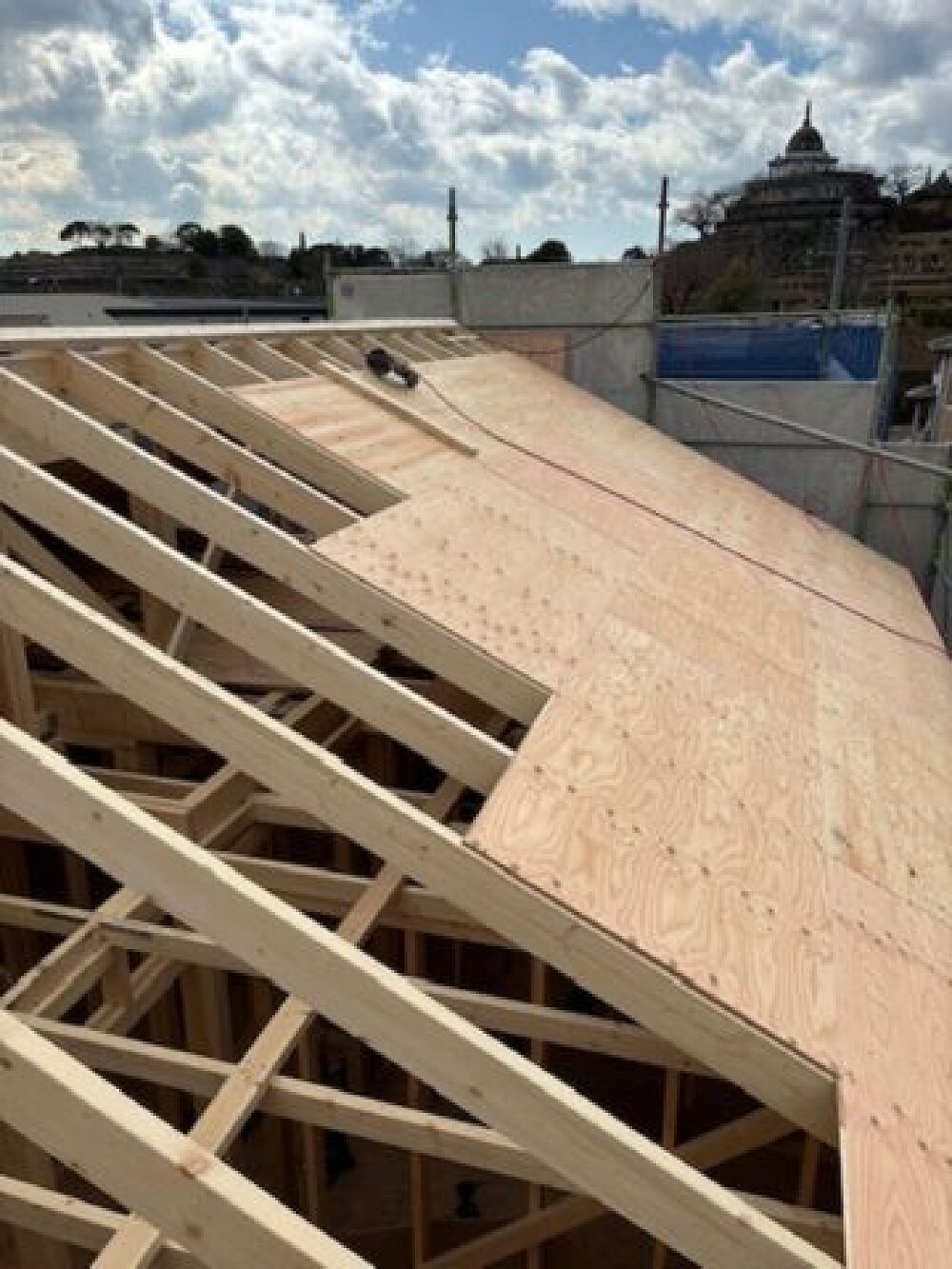

大屋根の施工が始まりました。
垂木は2✕6材です。
巾140mm 厚み38mmの木材です。
在来工法の垂木が巾60mm 厚み45mmに比べても大きな木材を使っていることがわかりますね。

12. 2024年02月08日
姫路市かわいい家

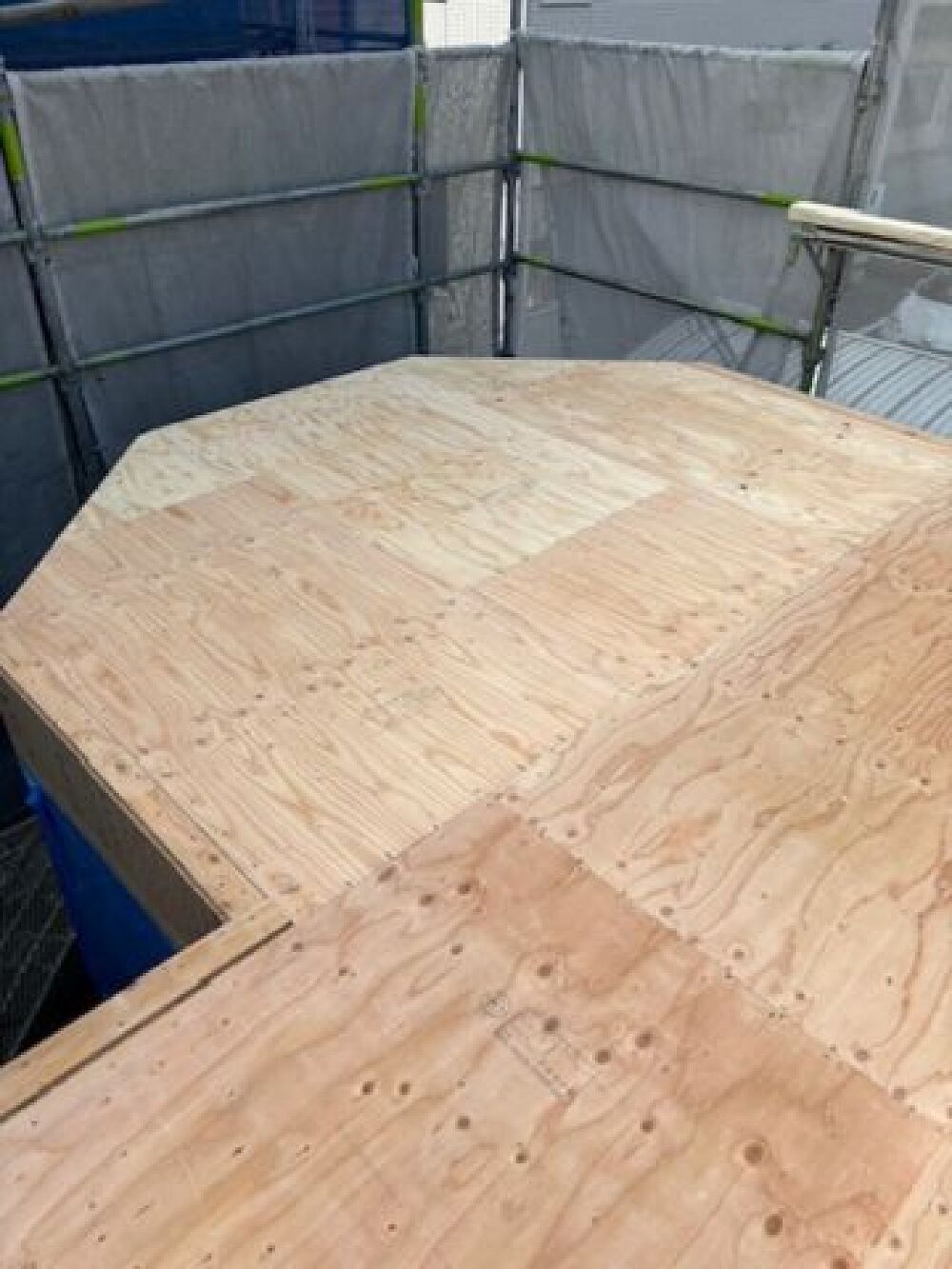

下屋施工完了

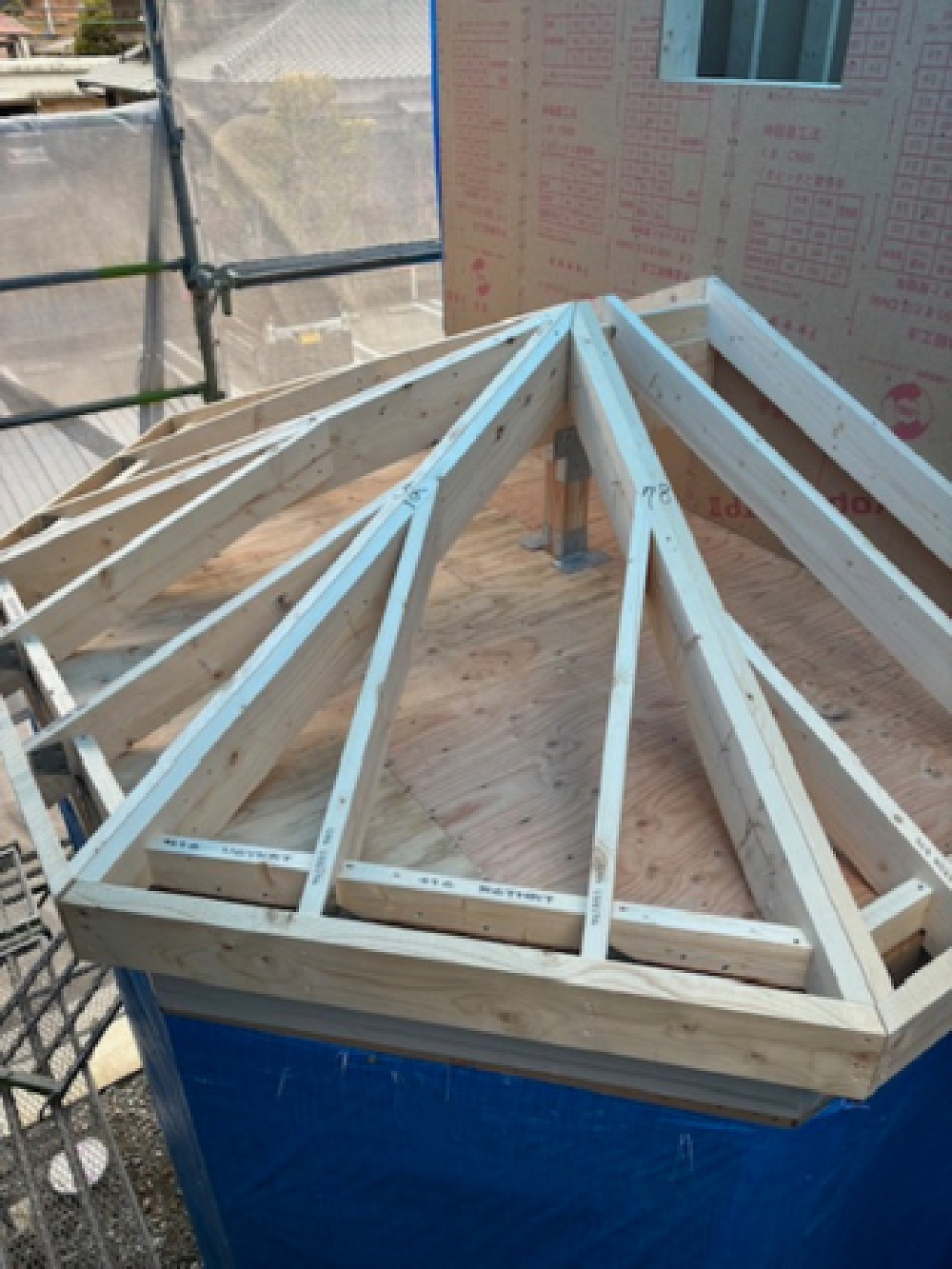

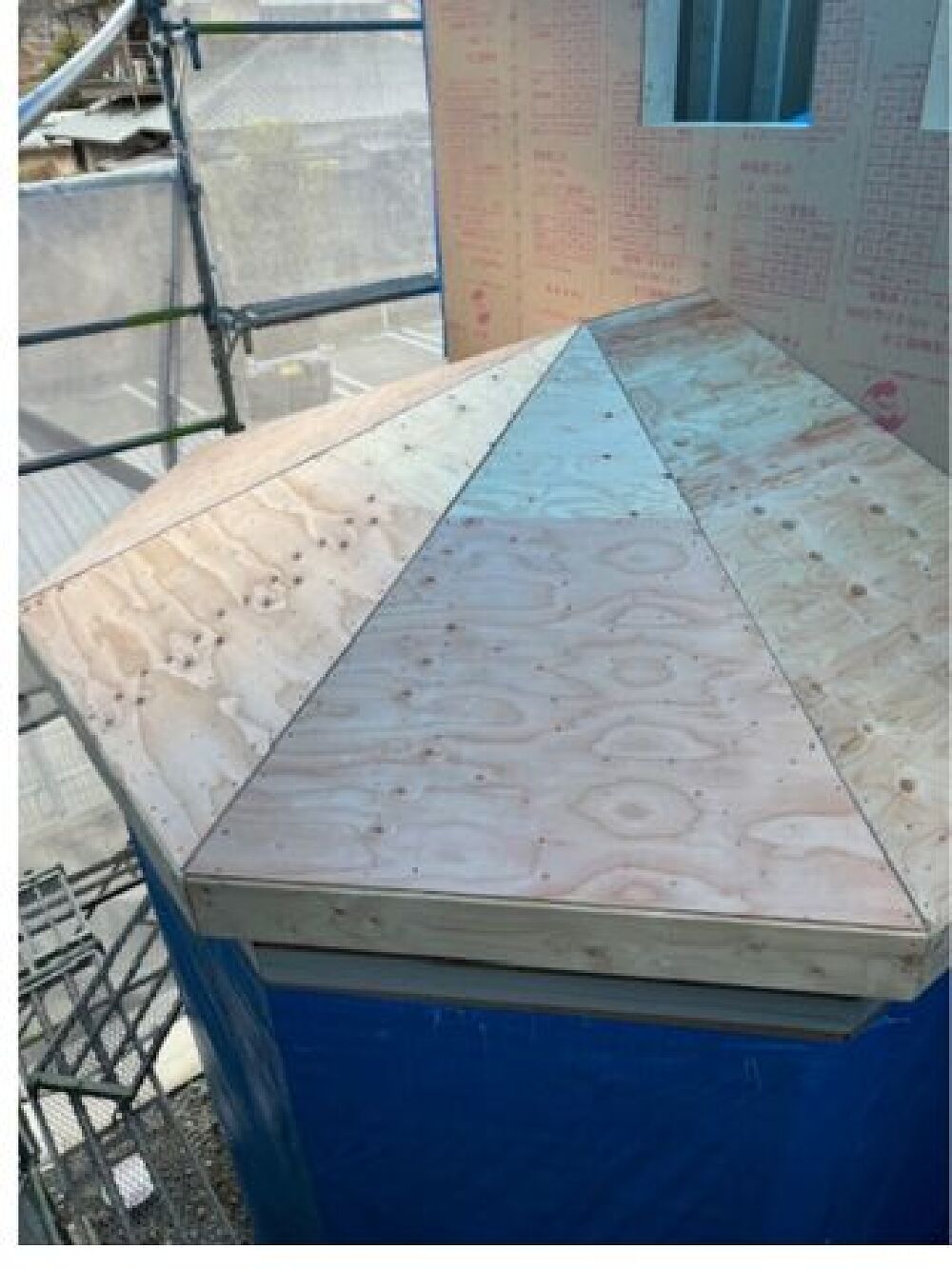

五角形の下屋の施工が完了しました。
構造なのにすでにかわいい感満載です。

13. 2024年02月08日
姫路市輸入住宅

下屋根施工

下屋根の施工が始まりました。
五角形の難しい形ですがさすが大坪大工です。
上手に形にしてくれました。

14. 2024年02月06日
姫路市フレーミング

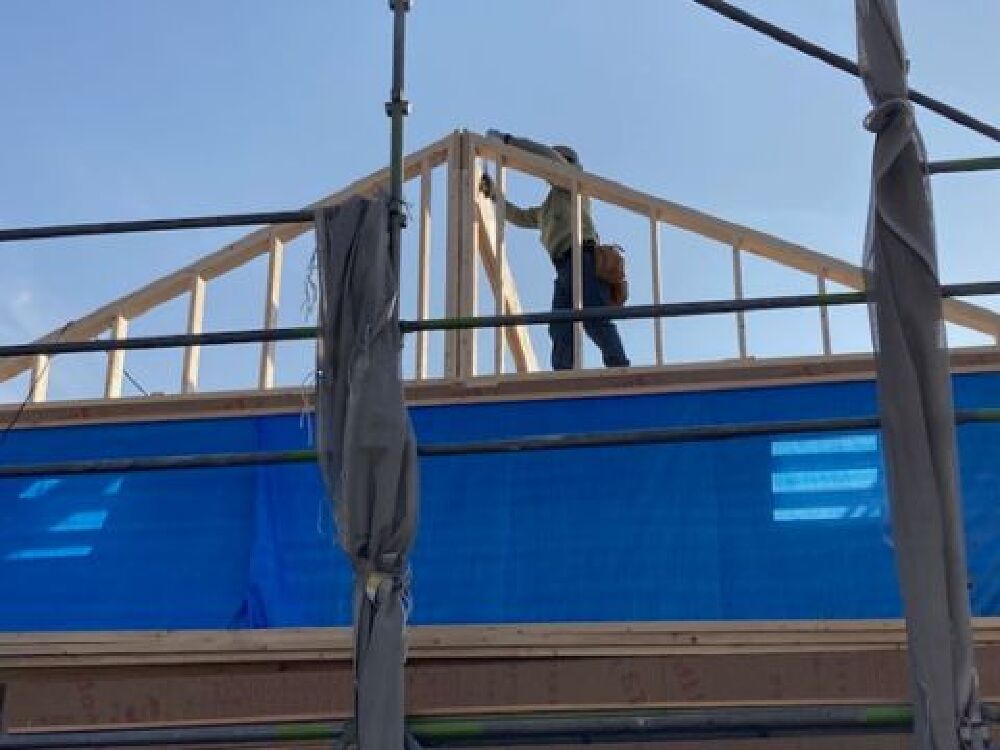

棟木が入りました

棟木が施工されました。
これで上棟です。
2✕4工法は下から組み上げていくので上棟が遅くなります。

15. 2024年02月02日
姫路市かわいい家

トラス組み始まりました。

妻壁のトラス組みが始まりました。
担当は大坪大工です。
彼は一人でこのお家を組み上げています。
本当に凄いです。

16. 2024年02月01日
姫路市しっくいの家

天井根太施工

天井根太の施工が始まりました。
いよいよ小屋組みが始まります。

17. 2024年01月30日
姫路市ツーバイフォー工法

2階壁工事完了しました。

2階の壁工事が完了しました。
これでお部屋の形や大きさがわかるようになりました。

18. 2024年01月29日
姫路市 2✕4工法

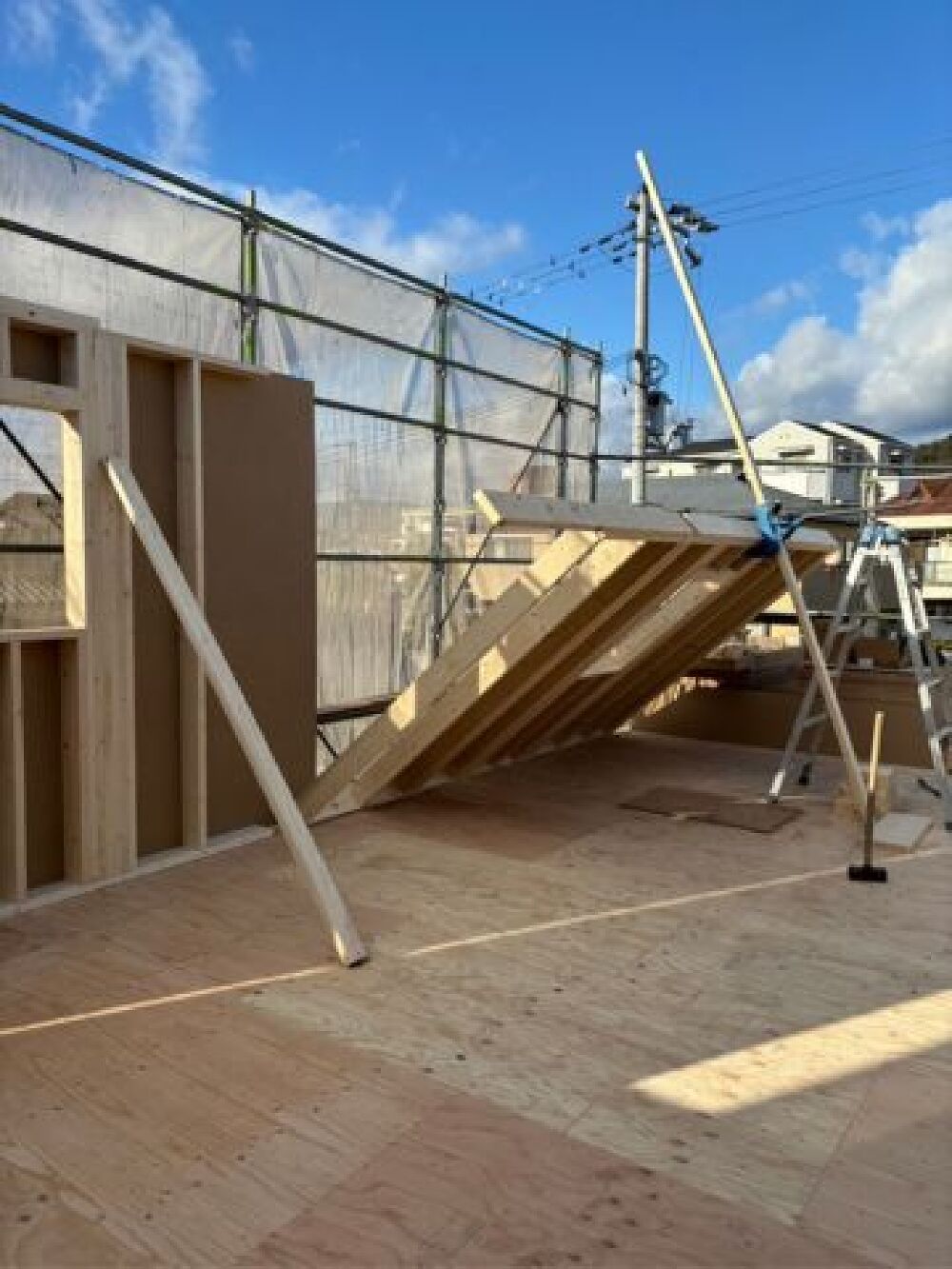

壁起こし中

外壁部分の壁を起こしているとこです。
壁はとても重いのでジャッキで少しづつ起こしていきます。

19. 2024年01月27日
姫路市クラシカルな家

2階壁組み

2階の壁組みが始まりました。
壁は床に寝かした状態で組みそれを起こします。

20. 2024年01月25日
姫路市アンティークな家

2階床組み完了しました。

2階の床組みが完了しました。

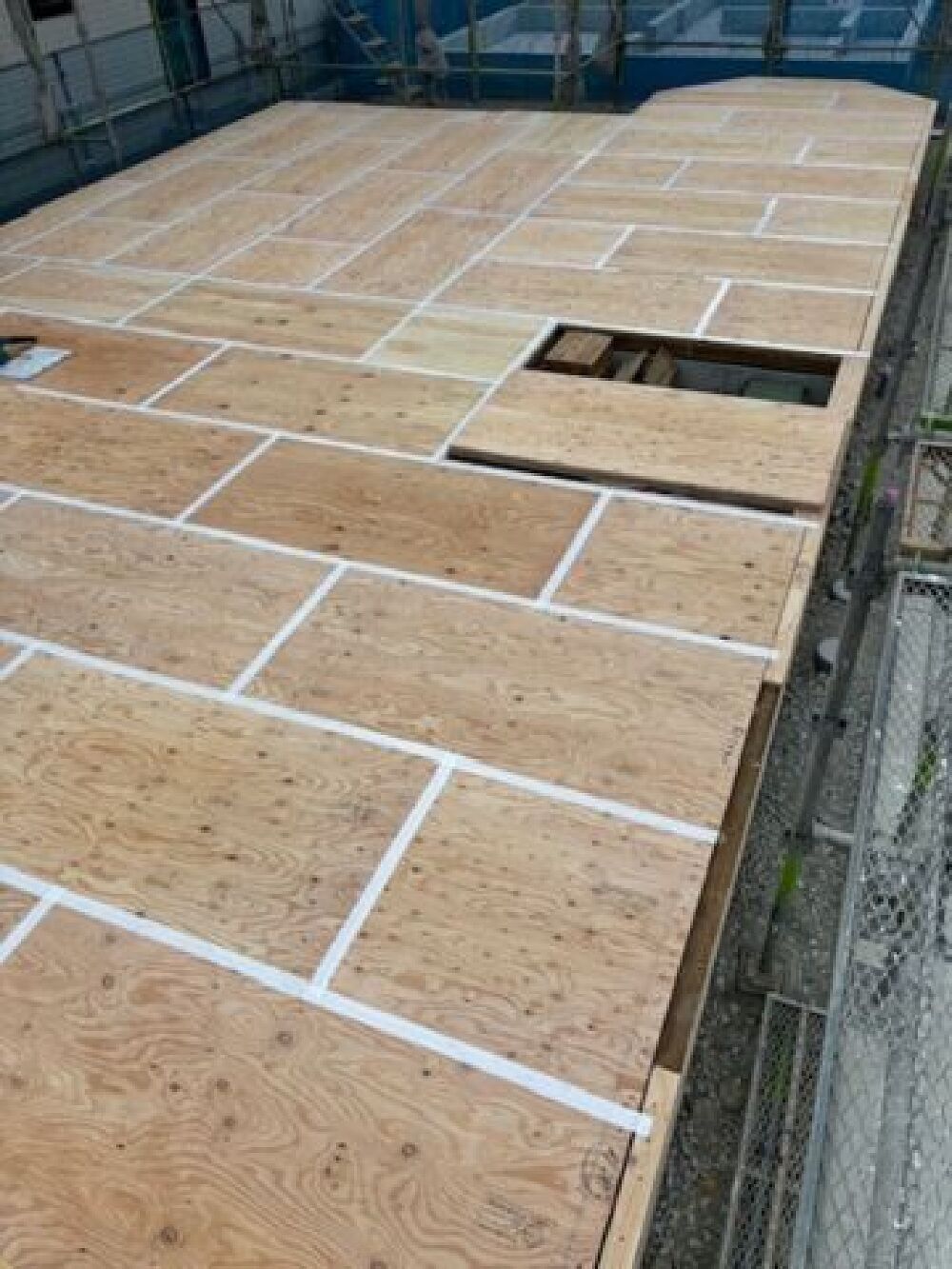

床の構造用合板もきれいに施工できました。

21. 2024年01月24日
姫路市こだわりの家

2階床組み

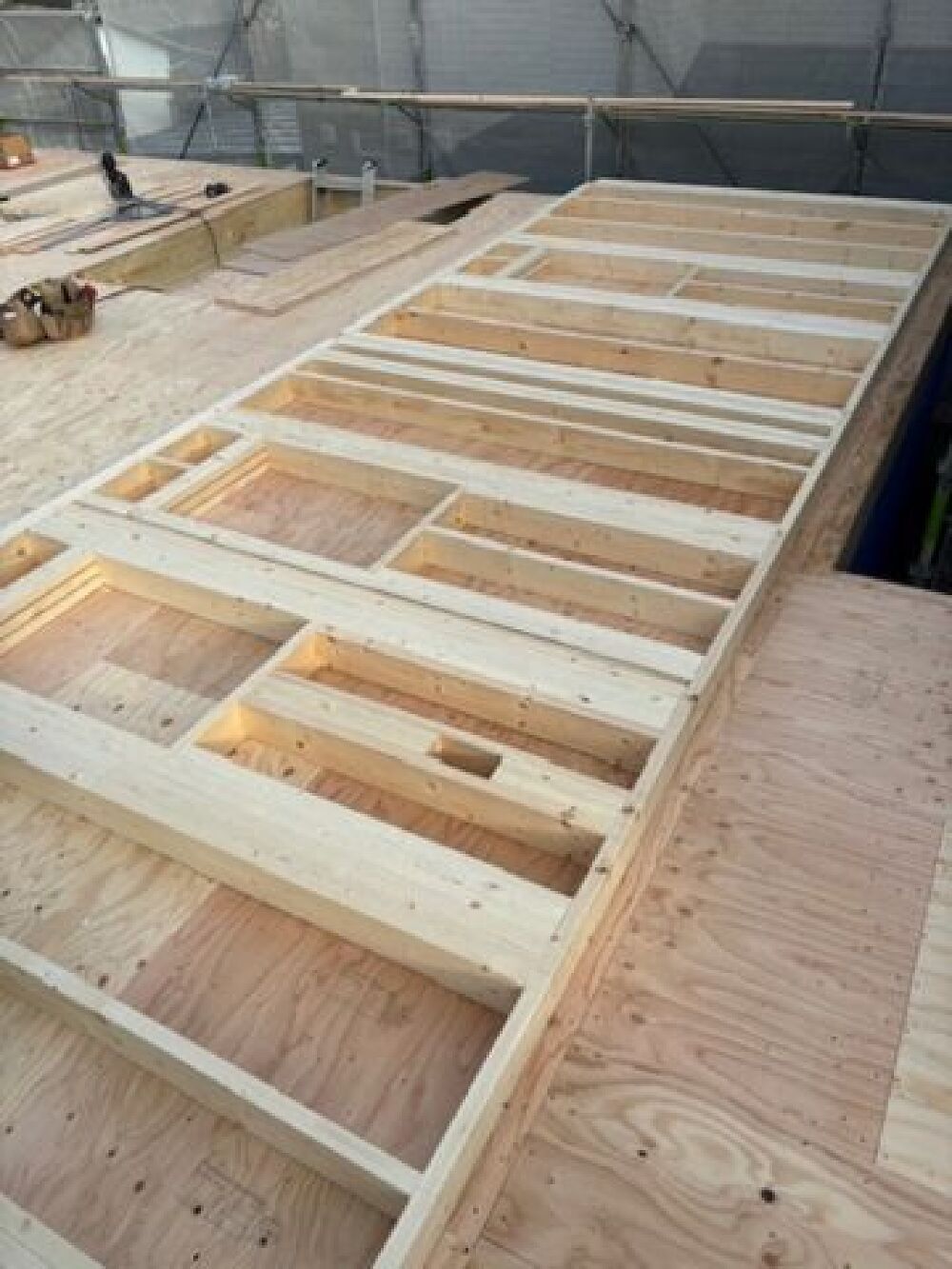

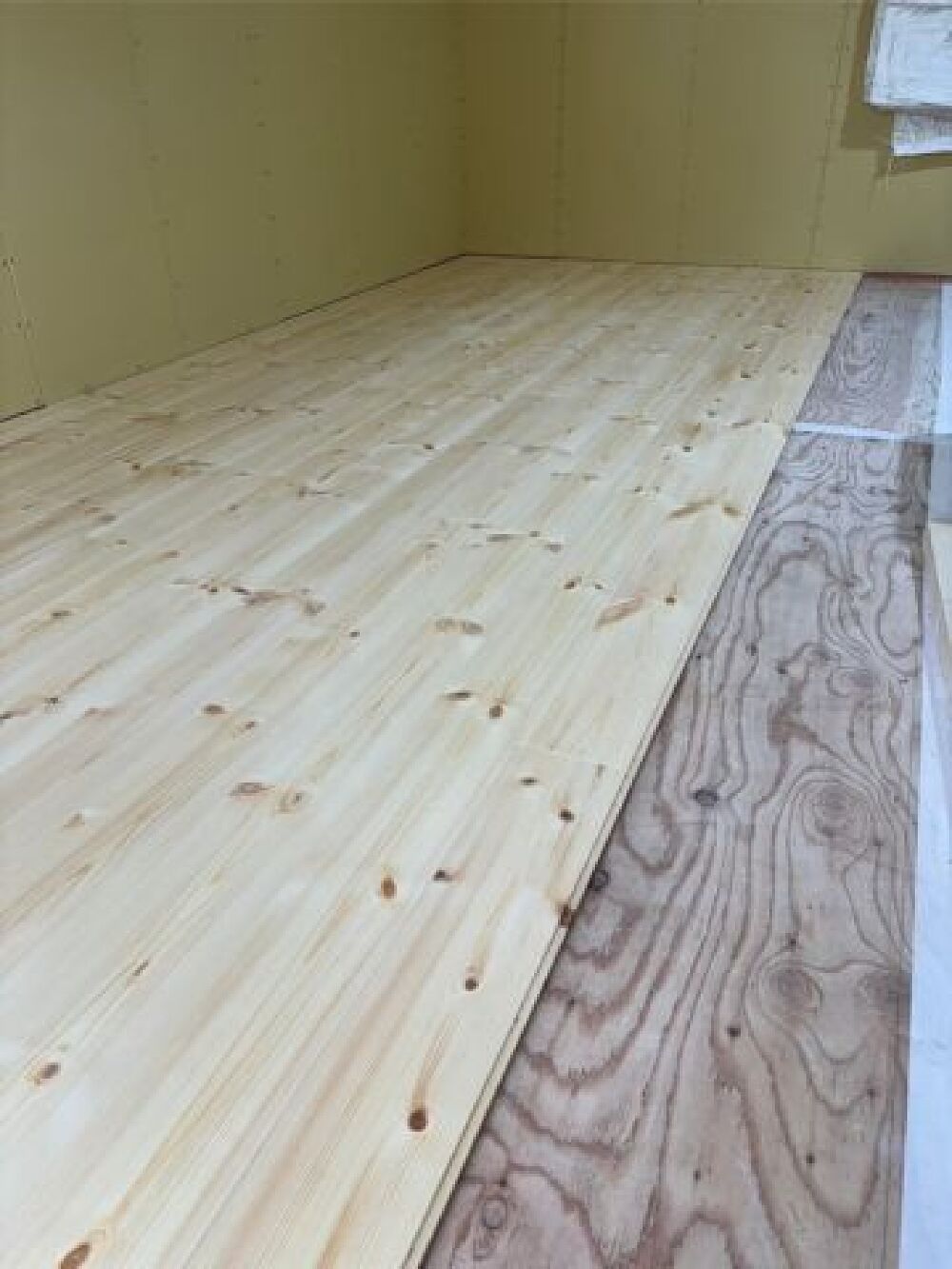

2階の床合板の施工が始まりました。
構造用合板のジョイントが重ならないよう千鳥に貼っていきます。
このように貼ることで床の剛性が増します。

22. 2024年01月22日
姫路市こだわりの家

2階床根太施工始まりました。

2階の床根太の施工が始まりました。
2✕4住宅の2階の根太は2x10材を施工します。
2✕10材は38x235の材料です。
とても合理的ですね。

23. 2024年01月19日
姫路市2✕4住宅

壁作成

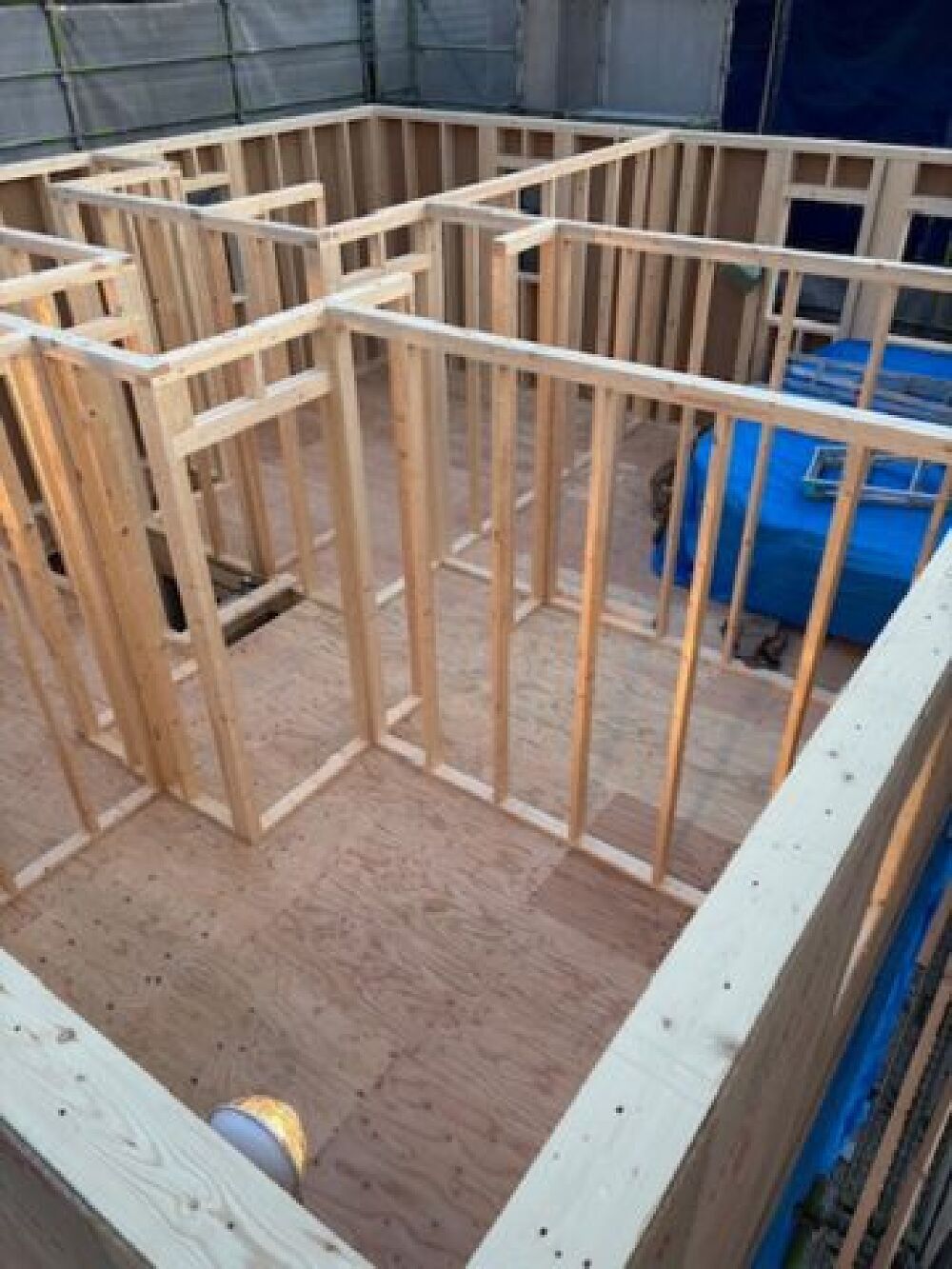

1階の壁が組み上がりました。
2✕4工法は1階から組み上げていきますので上棟まで少し時間がかかります。

24. 2024年01月16日
1階壁組み始まっています。

1階壁組み始まっています。

ケーアイリビングの2×4工法は外壁が2×6です。
壁の重量も増し大工さんは大変です。
雨が週末降るとのことでブルーシートで雨養生をしました。
大坪大工ありがとうございます。

25. 2024年01月15日
姫路市耐震等級3

1階壁作成

1階の壁組みが始まりました。
外壁は2x6です。写真は壁を起こしているところです。

26. 2024年01月13日
姫路市高気密の家

構造用合板施工

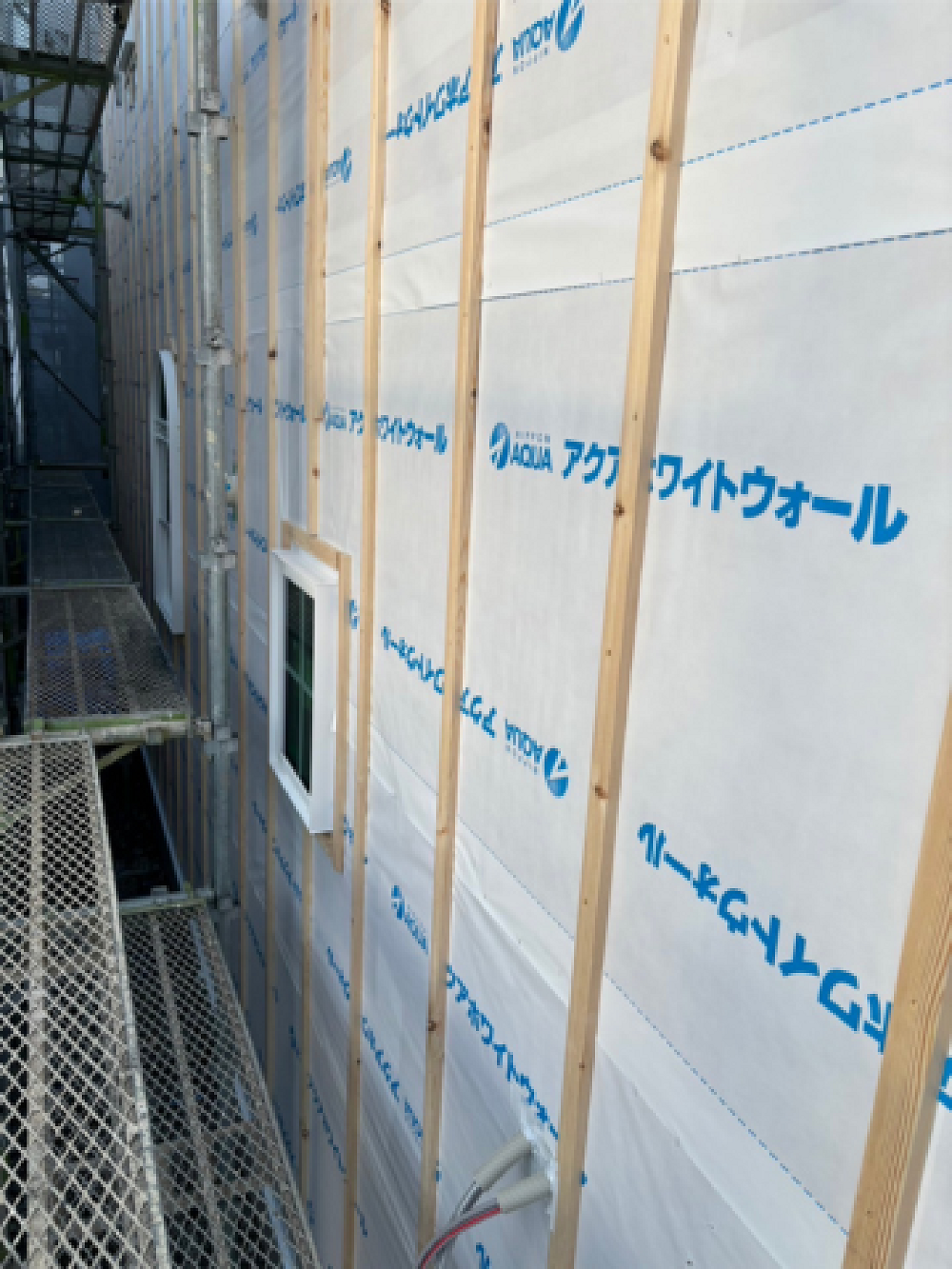

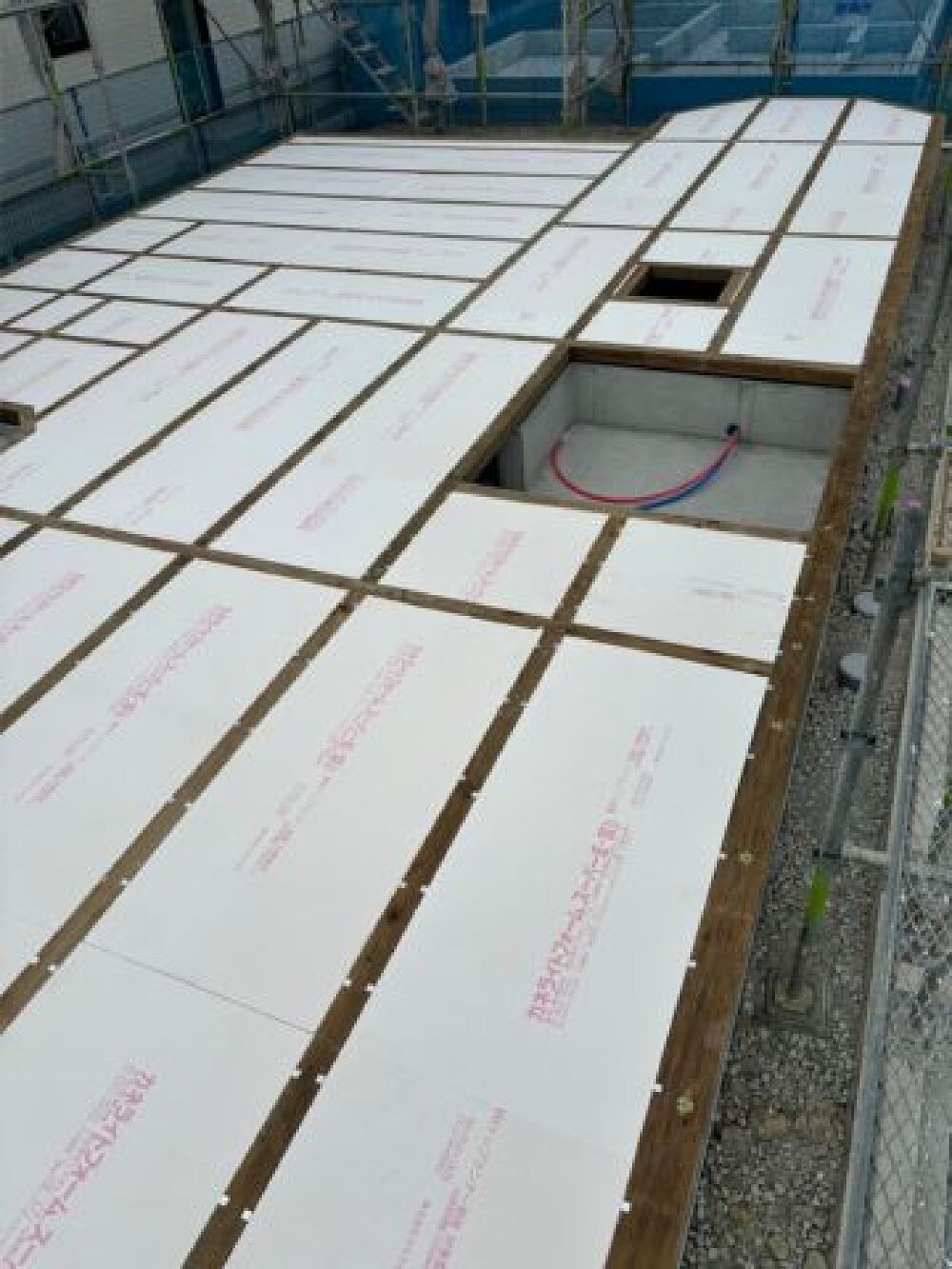

床の構造用合板の施工が完了しました。
白いテープは気密テープといって粘着力がすごいビニール製のテープです。
これで少しのすきまもシャットアウトします。

27. 2024年01月12日
姫路市 高断熱の家

床下断熱材施工

床下の断熱材の施工完了しました。
90㎜厚の断熱材です。
冬は暖かく夏は涼しくなります。

28. 2024年01月11日
姫路市ツーバイフォー住宅

土台工事

土台の工事が完了しました。
外周は4x6材(90mmx140mm)です。

29. 2024年01月08日
播磨町注文住宅

墨出し

基礎が出来て大工による墨出しが完了しました。
土台を敷くための印になります。
墨ツボをつかって糸をはって墨を付けます。

30. 2023年12月24日
姫路市 基礎工事

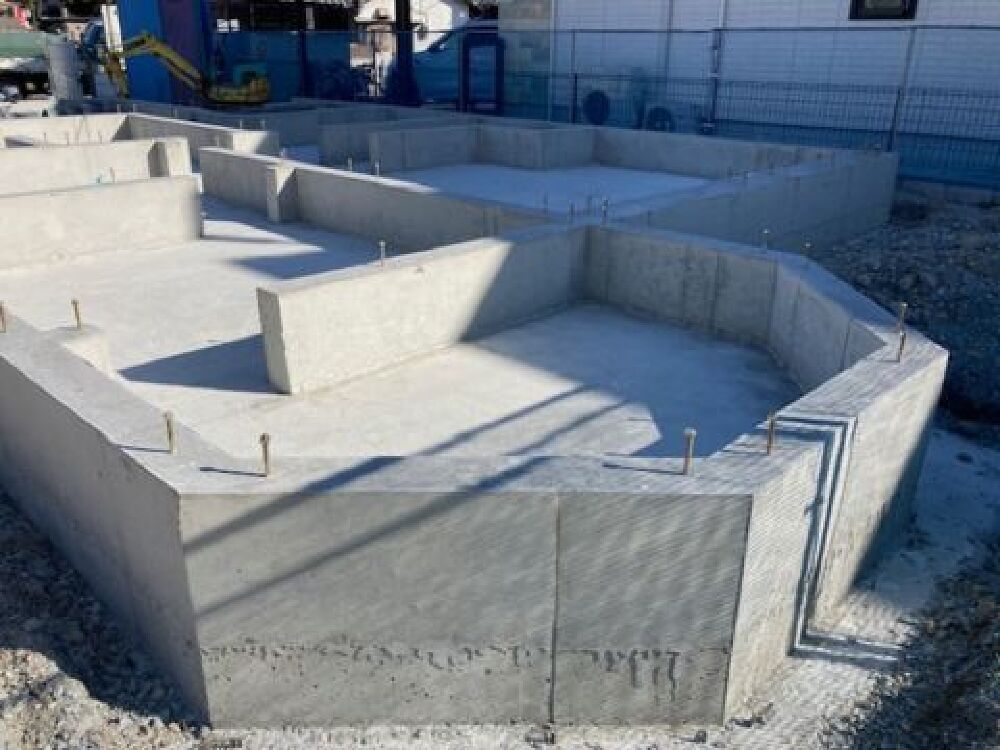

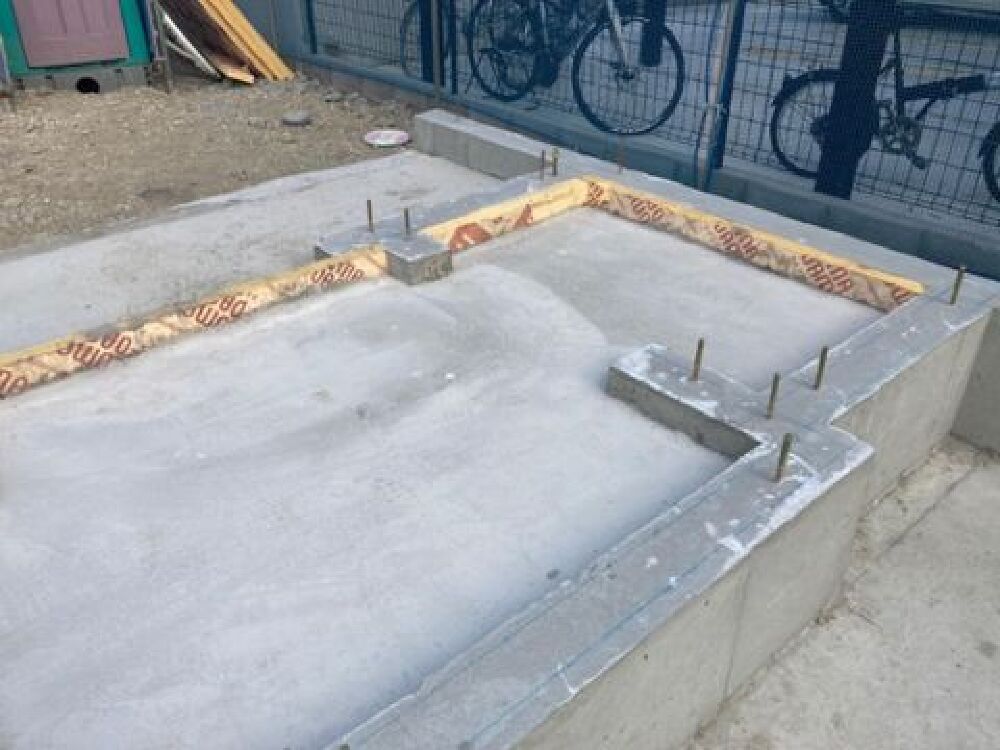

基礎完成

基礎の型枠がはずれてついに完成しました。
いよいよ大工工事が近づいてきました。

31. 2023年12月19日
姫路市自然素材の家

基礎立ち上がりコンクリート

基礎の立ち上がりのコンクリートの施工が完了しました。
これから少し養生をして型枠をばらします。

32. 2023年12月06日
姫路市 かわいい家

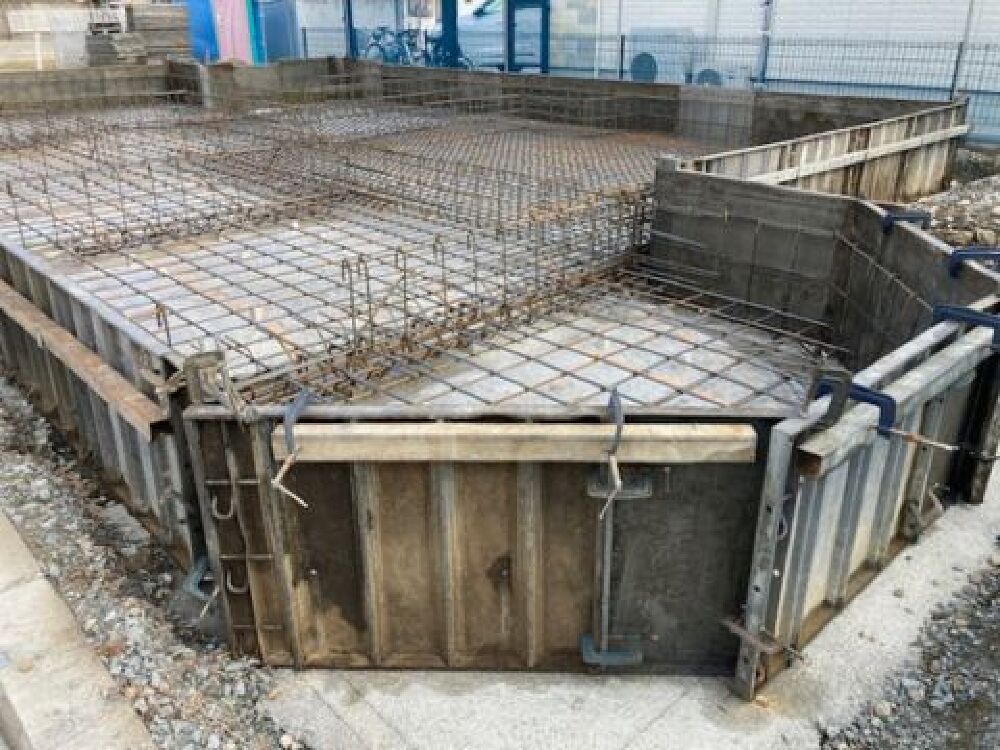

基礎鉄筋工事完了しました。

基礎の鉄筋工事が完了しました。
当社の建物は耐震等級3が基本です。
耐震等級3になると鉄筋の量もかなり多くなります。
鉄筋が組み終わったので住宅保証機構から検査をして頂きました。
もちろん合格です。

33. 2023年12月05日
基礎工事が始まりました。

基礎工事が始まりました。

基礎工事が始まりました。

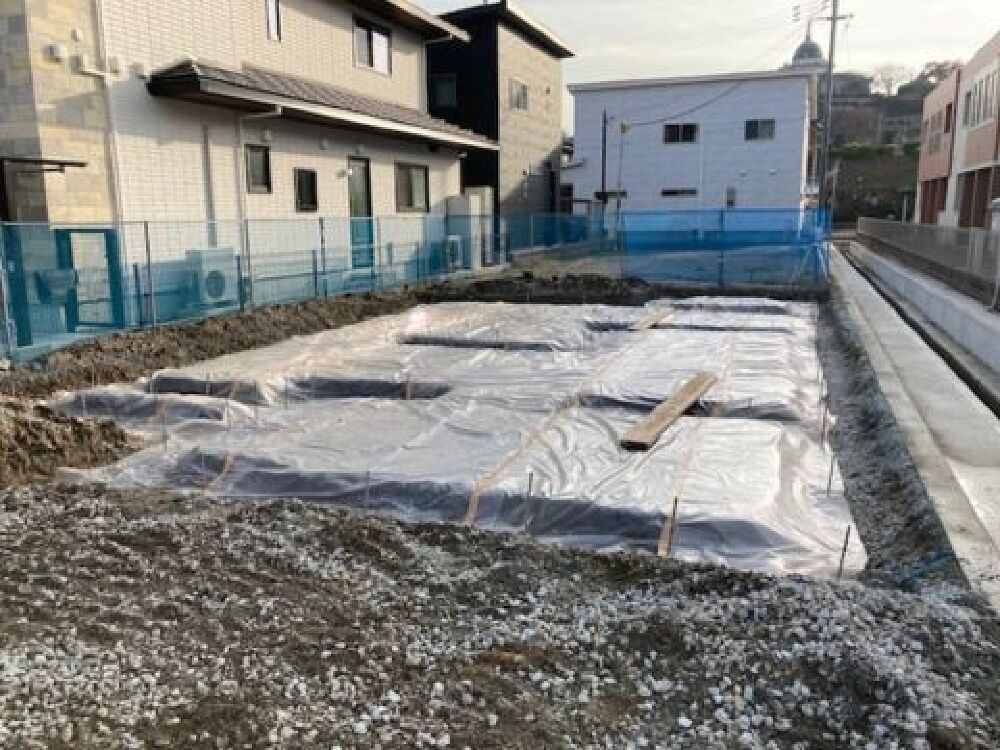

掘方をして防湿シートが施工されました。
防湿シートを敷くことで地面からの湿気を防ぐことが出来ます。

34. 2023年12月04日
姫路市ハイスピード工法

地盤補強工事

地盤補強工事が始まりました。
地盤補強は柱状改良ではなくハイスピード工法といって砂利で杭を作る工法です。
この工法の良い所は地中に工作物ができないので遠い将来建て替えするときに既設のコンクリートの杭が邪魔にならないところです。
自然に優しい工法です。

35. 2023年12月03日
姫路市エレガントな家

地縄

基礎工事を始めるにあたり地縄を張りました。
お客様にも見て頂き四方をお清めしました。
いよいよ着工です。

36. 2023年11月30日
姫路市 かわいい家

レベル測量

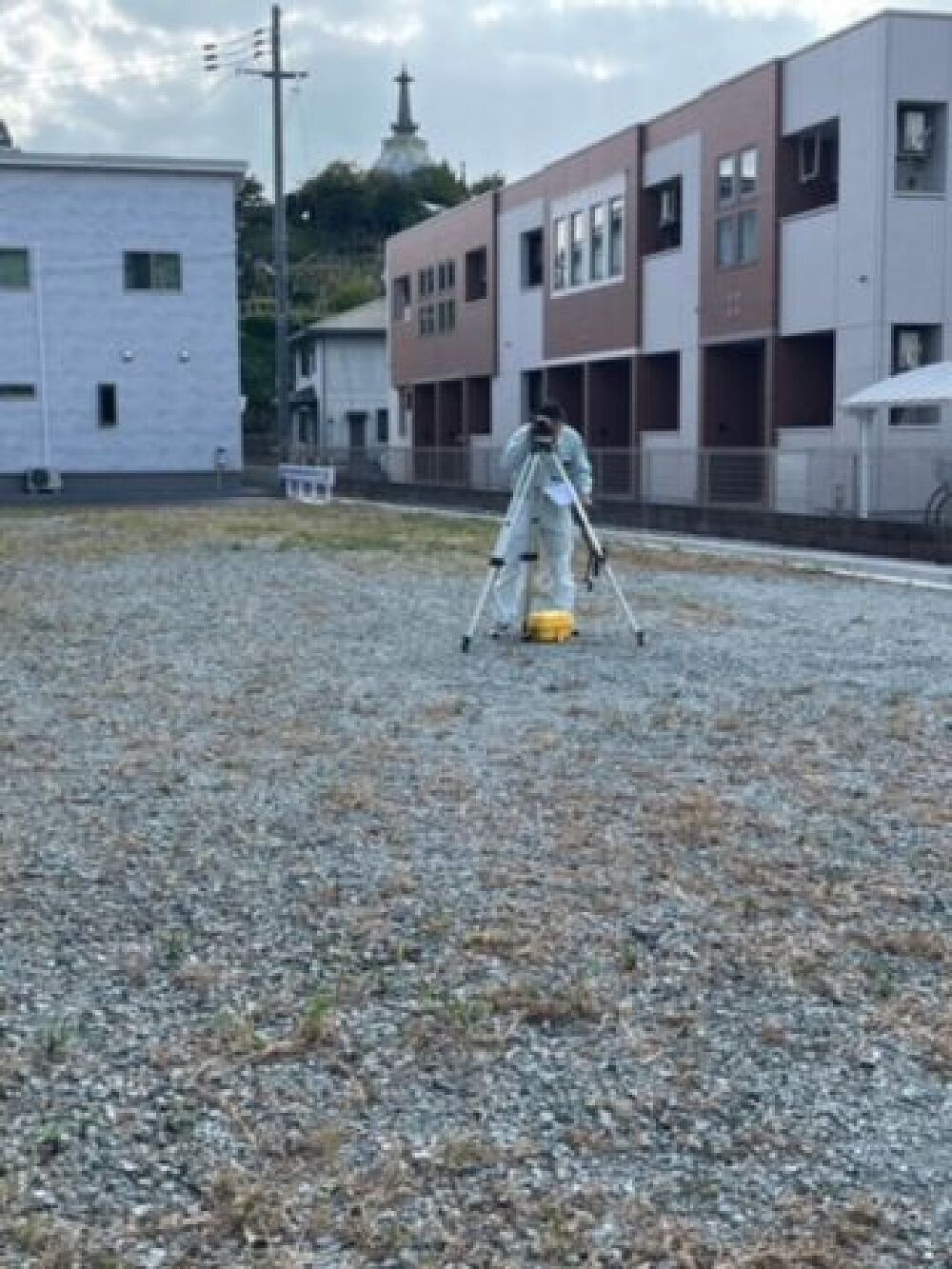

姫路市で新しい現場が始まりました。
着工前の高低差を測る作業を行いました。
一人では出来ないのでスタッフの玉井に手伝ってもらいました。
