神戸市須磨区 新築工事|H様邸

アンティークの中にそっとかわいいをしのばせた私だけの家

地域別|その他地域

建築中レポート

1. 2026年06月17日
神戸市須磨区屋根工事

屋根工事

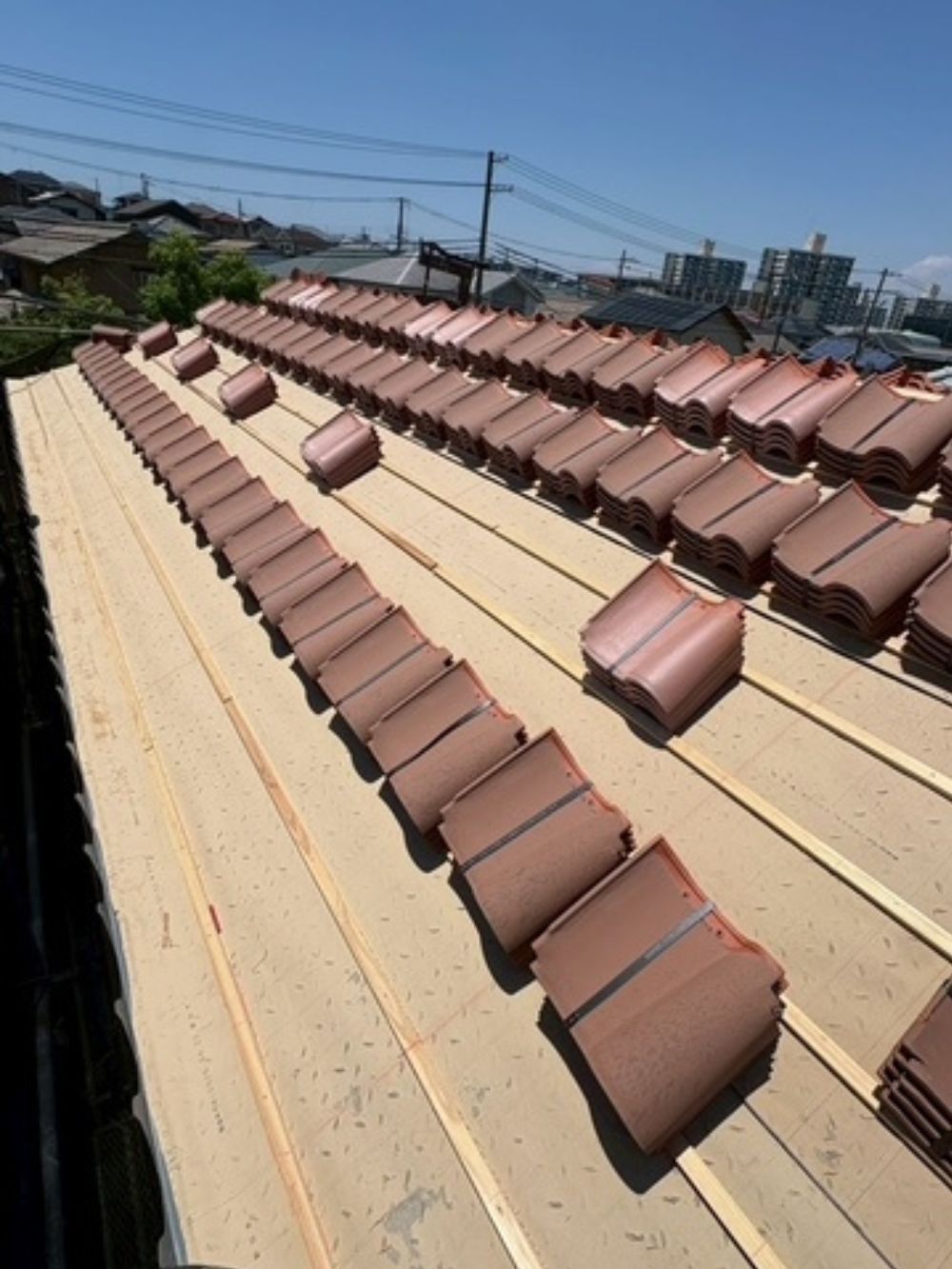

屋根瓦の工事が始まりました。
かわいいS瓦を採用しました。
瓦を屋根に載せることで建物全体に荷重がかかります。
荷重が十分かかったところで外部の金物施工を行います。

2. 2026年06月14日
神戸市須磨区ツーバイフォー工法

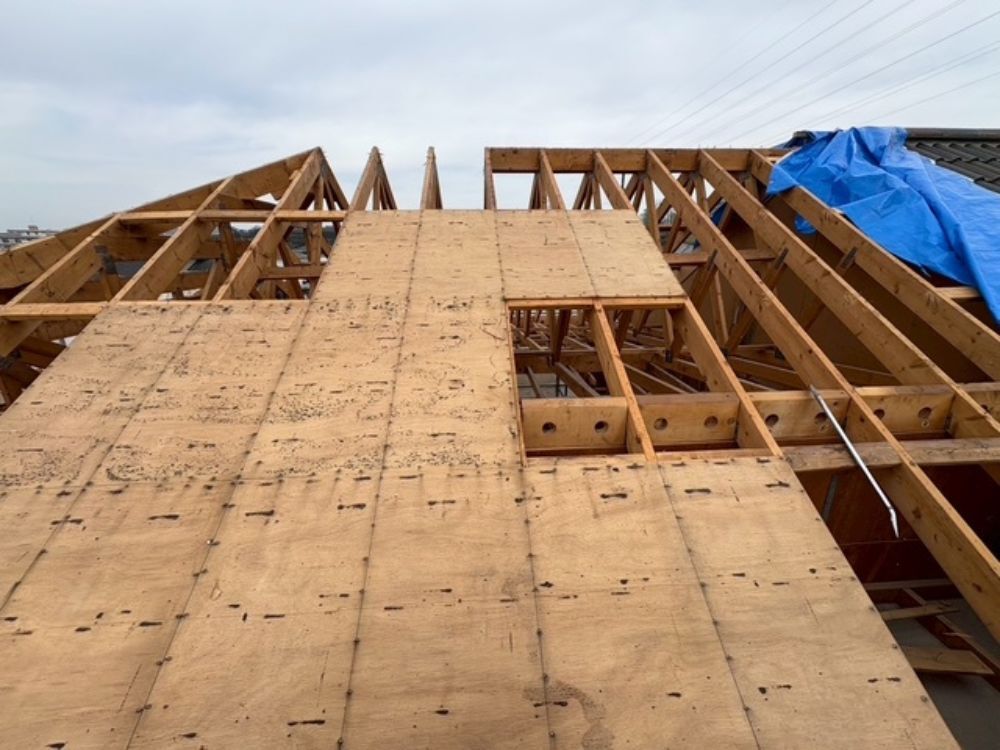

野地板施工

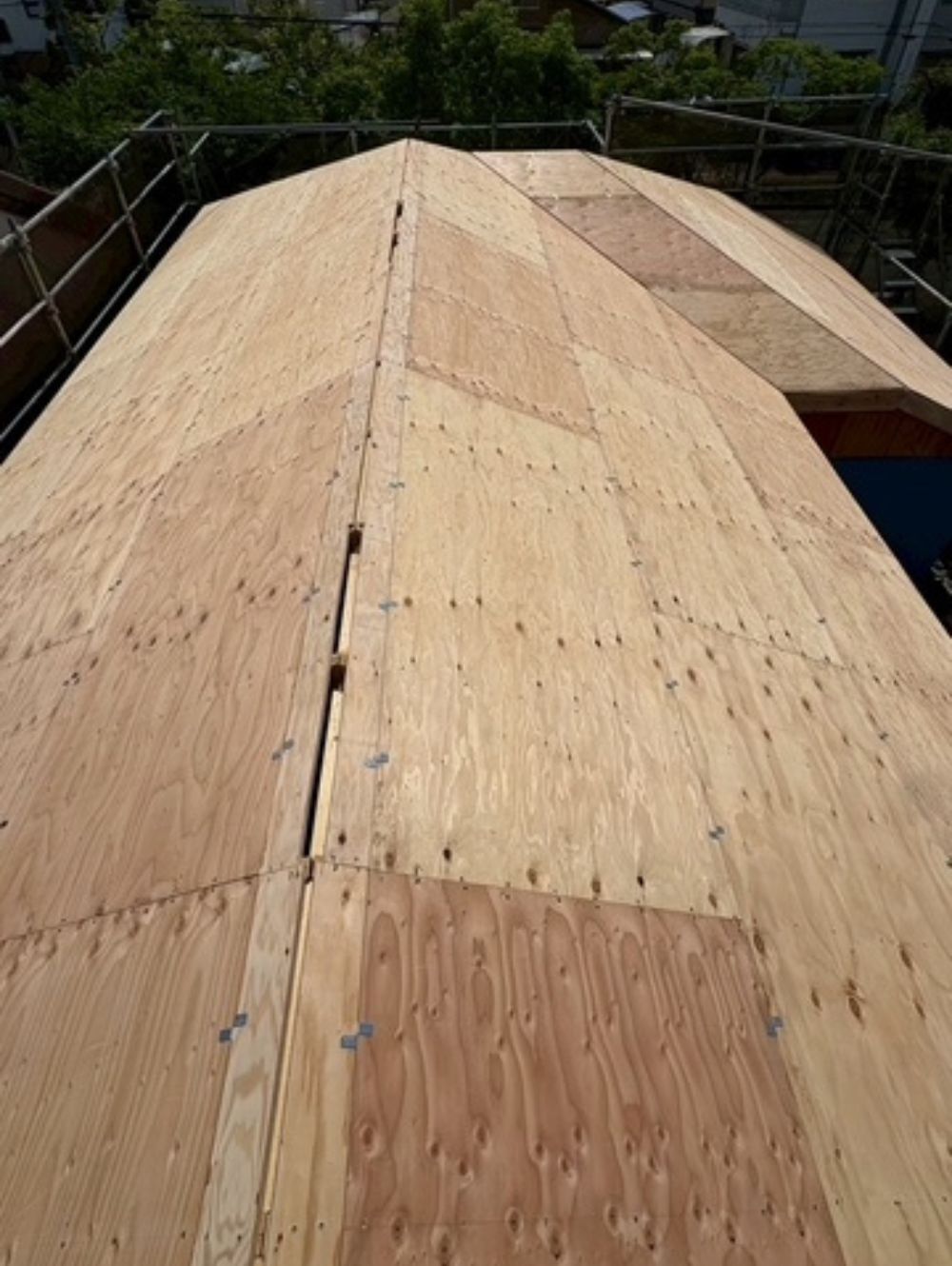

屋根の合板施工が完了しました。
屋根の板ののことを野地板といいます。
野地板が貼れると家の形がしっかりわかるようになります。

3. 2026年06月10日
神戸市須磨区新築工事

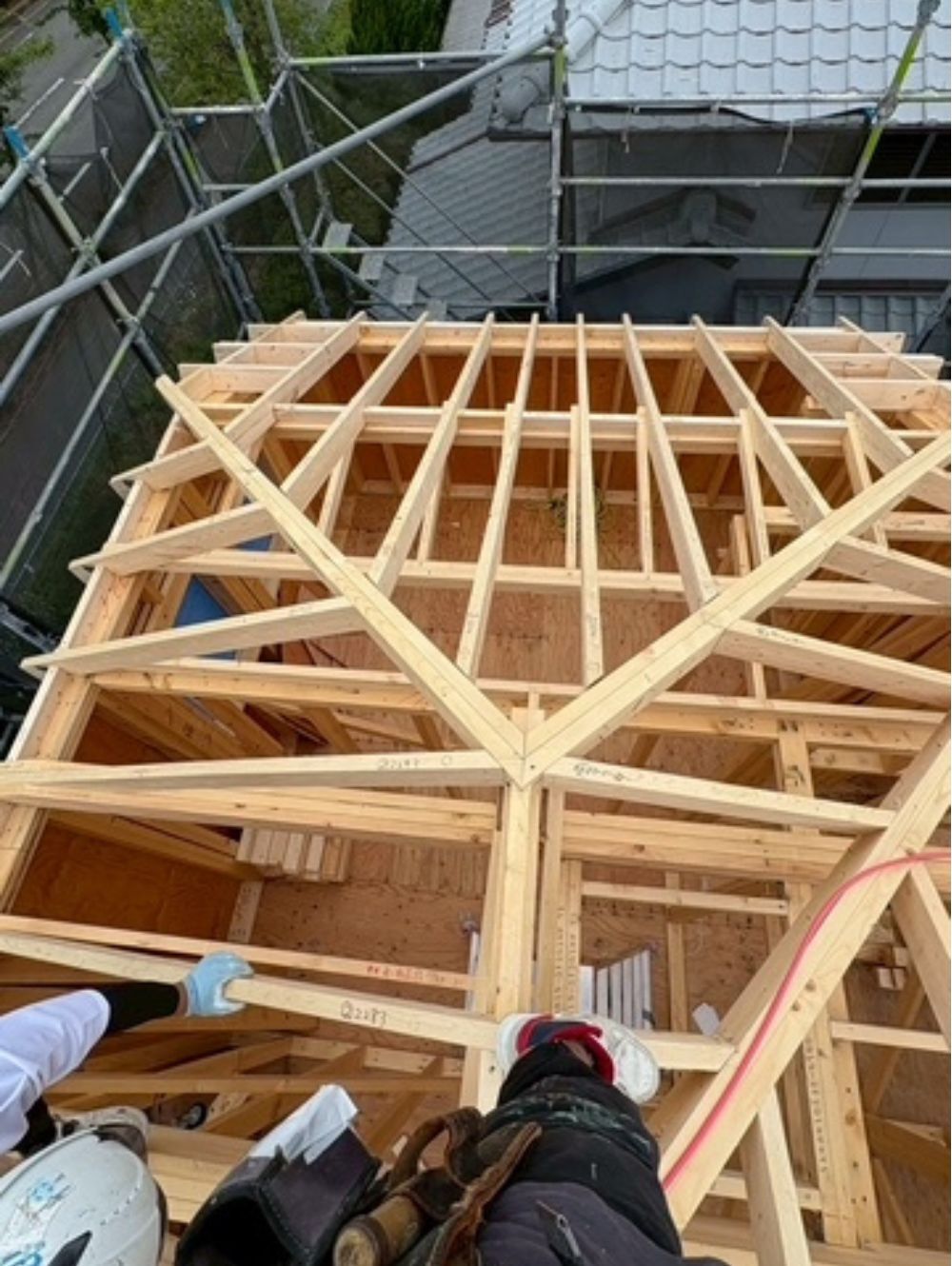

小屋組み

垂木の施工が完了しました。
今回の現場は隅木に谷木ととても難しい小屋組みです。
無事垂木の施工まで完了しました。

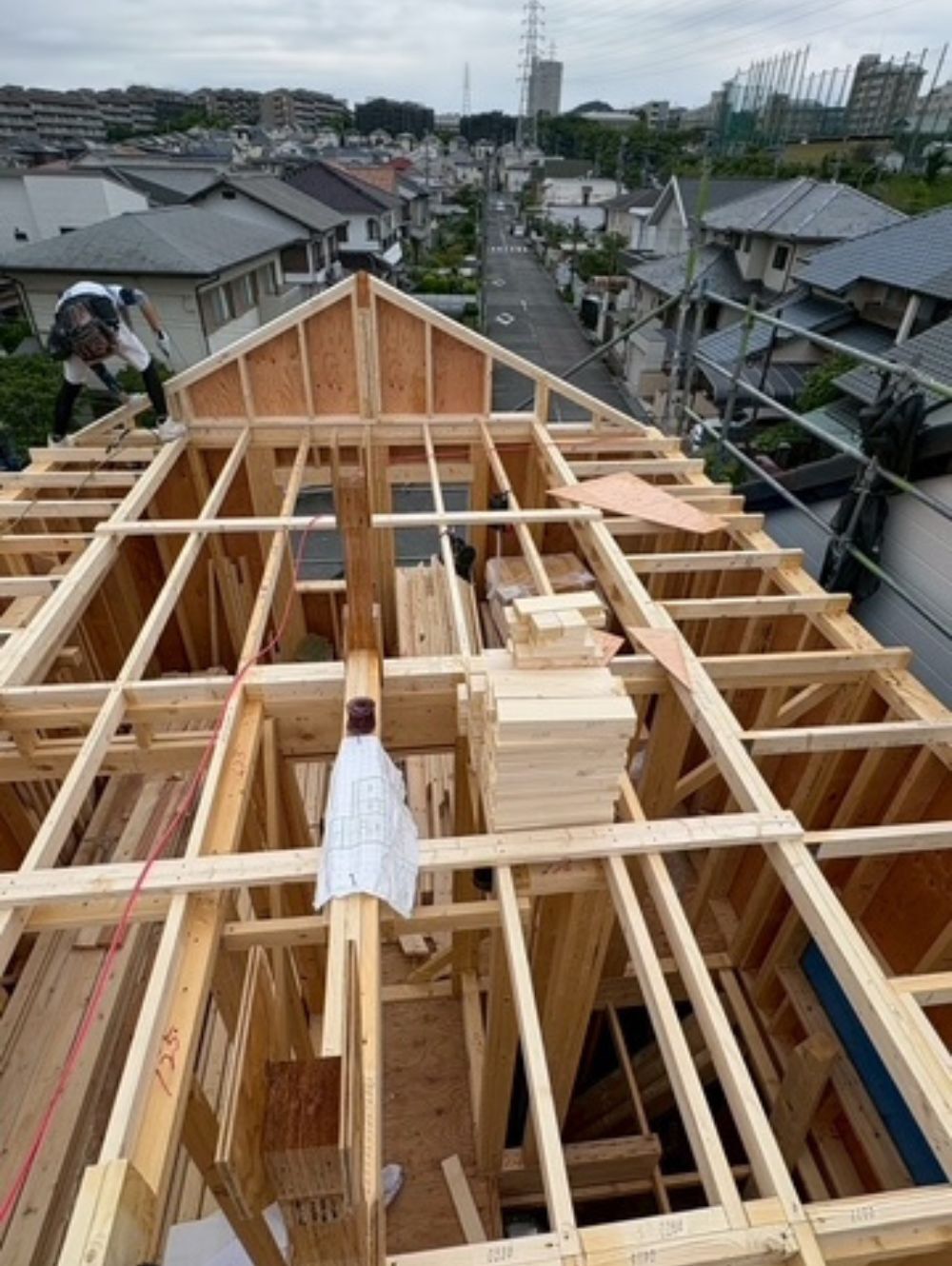

4. 2026年06月05日
神戸市須磨区フレーミング工事

天井根太

天井根太の施工が完了しました。
次はいよいよ小屋組みです。

5. 2026年06月03日
神戸市須磨区ツーバイフォー新築

2階壁組

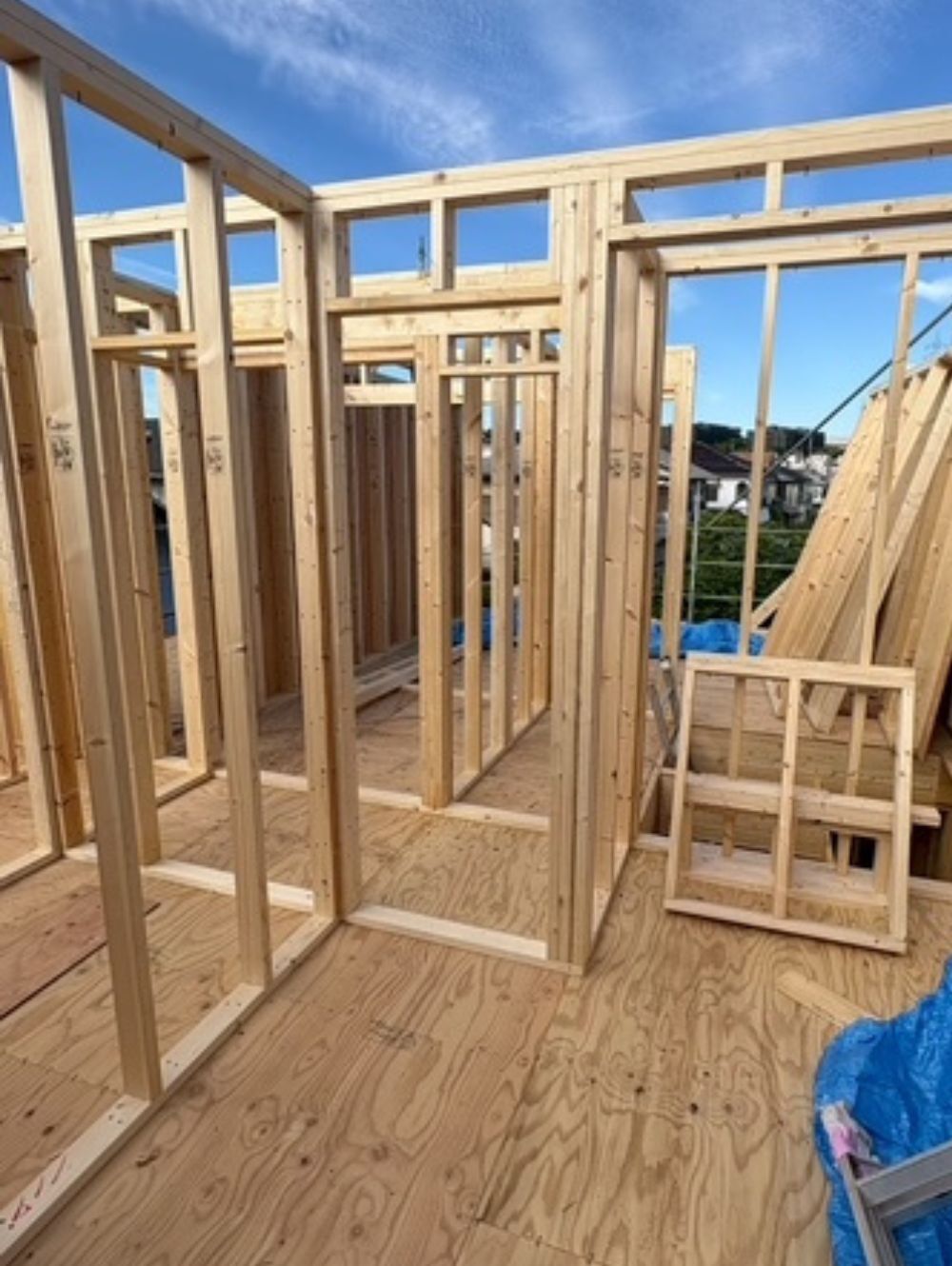

2階の壁組みが始まりました。
横山大工が中心となってどんどん組み立てています。

6. 2026年05月31日
神戸市須磨区2x6工法

2階床合板施工

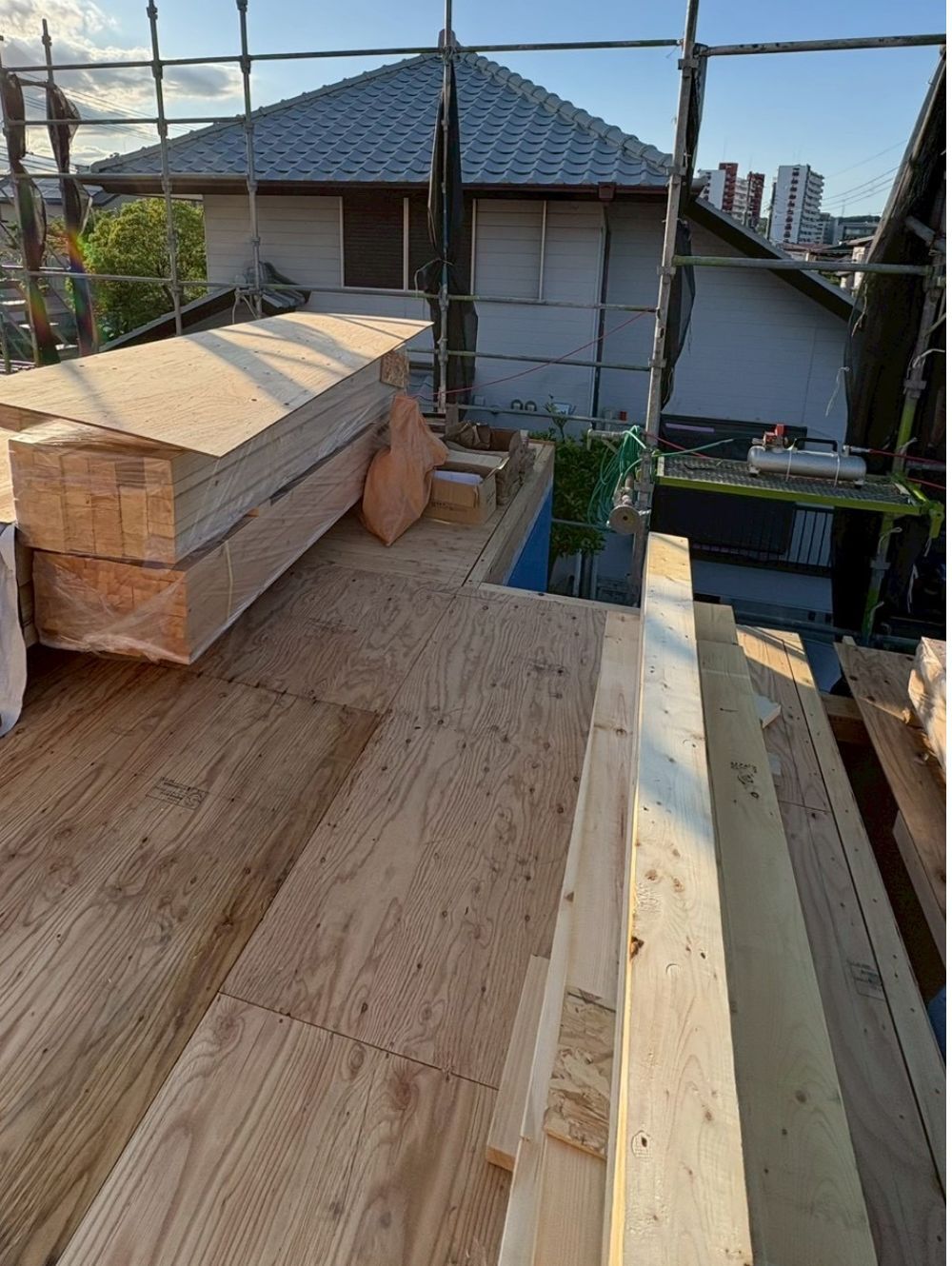

2階の床合板の施工が完了しました。
次は2階の壁組になります。

7. 2026年05月27日
神戸市須磨区2x6工法

2階床根太

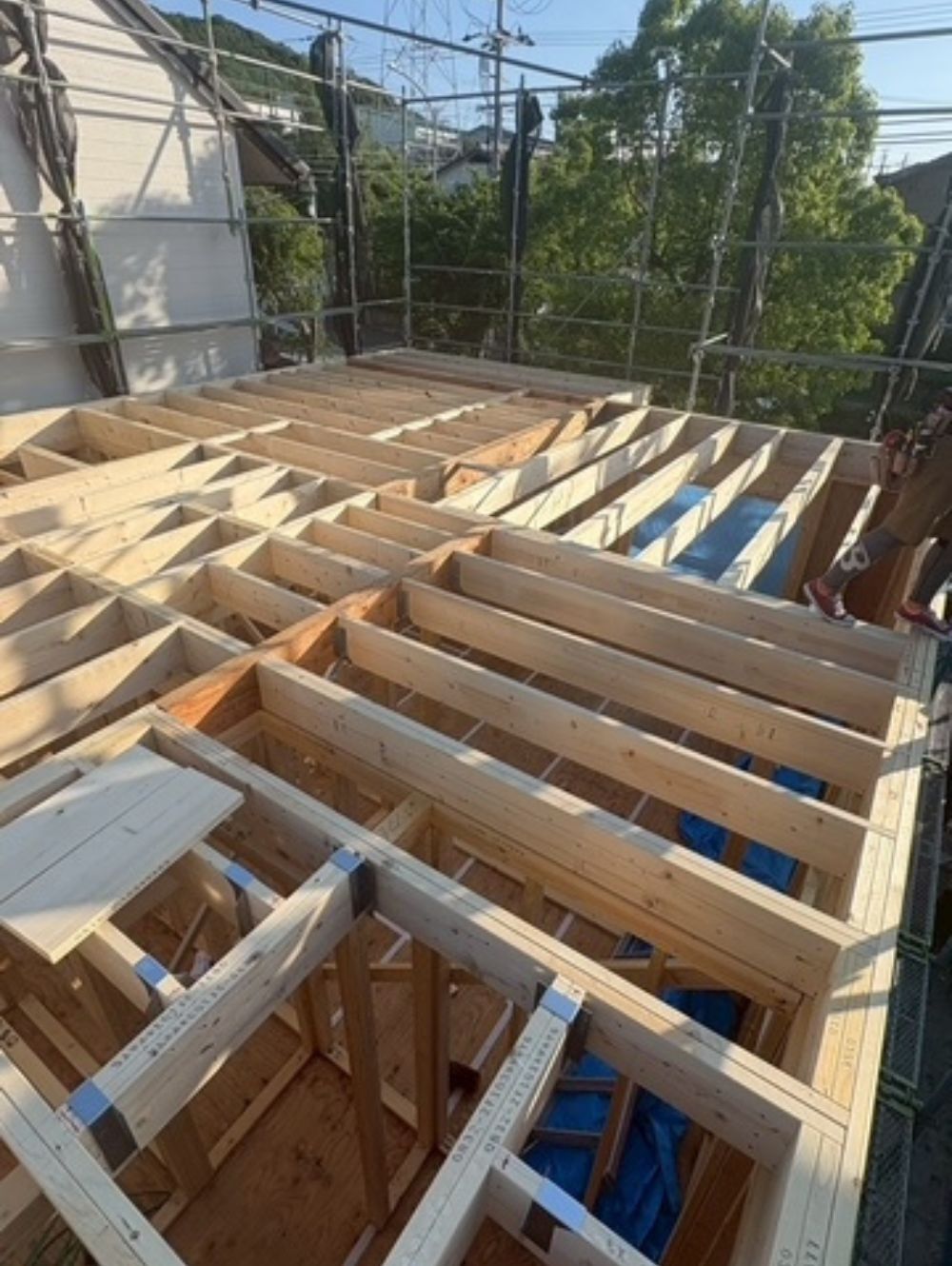

2階床根太の施工がはじまりました。
外周が2x6壁のため側根太は2x10の3枚合わせになります。
とても重いので大工さん泣かせです。

8. 2026年05月23日
神戸市須磨区2x6工法

1階壁組施工

1階の壁の組み立てがはじまりました。
外周の壁は2x6材で組みます。
壁厚が140mmなのでとても頑丈です。
雨が降りそうなのでブルーシートで養生しました。

9. 2026年05月17日
須磨区新築床合板施工

床合板施工

1階の床合板の施工が完了しました。
合板のジョイントに貼っている白いテープは気密テープです。
気密性をあげるために少しのすき間もふさぎます。

10. 2026年05月15日
神戸市須磨区新築工事

土台工事

土台の工事が完了しました。
大工工事が本格的に始まりました。
外周廻りの土台のサイズは140mmx90mmです。
しっかりした土台です。

11. 2026年05月10日
神戸市須磨区基礎断熱工事

基礎断熱工事

基礎断熱の工事が完了しました。
ケーアイリビングでは外周に直行方向の内周基礎にも一部断熱材を施工します。
外周の基礎のみ断熱しても内周の基礎も外気の影響を受けるからです。

12. 2026年05月08日
神戸市須磨区基礎工事

型枠ばらし

基礎の型枠が外されました。
これからコンクリートのバリをとって掃除をします。

13. 2026年04月30日
神戸市須磨区配筋検査

基礎配筋検査

基礎の配筋の検査がありました。
JIOの検査員の方が隅々までチェックしてくれました。
検査は無事合格。
次の工程に進めます。

14. 2026年04月26日

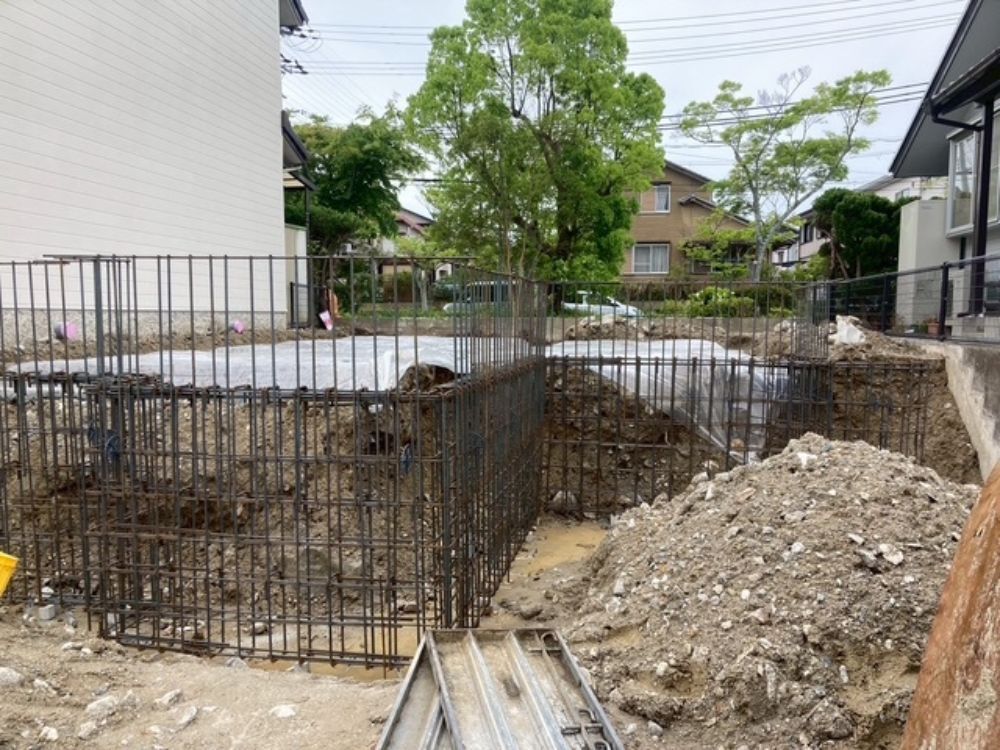

神戸市須磨区基礎工事

高基礎配筋

高基礎の配筋が組み終わりました。
これだけ鉄筋が入っていると安心です。

15. 2026年04月21日
神戸市須磨区基礎工事

基礎工事着工

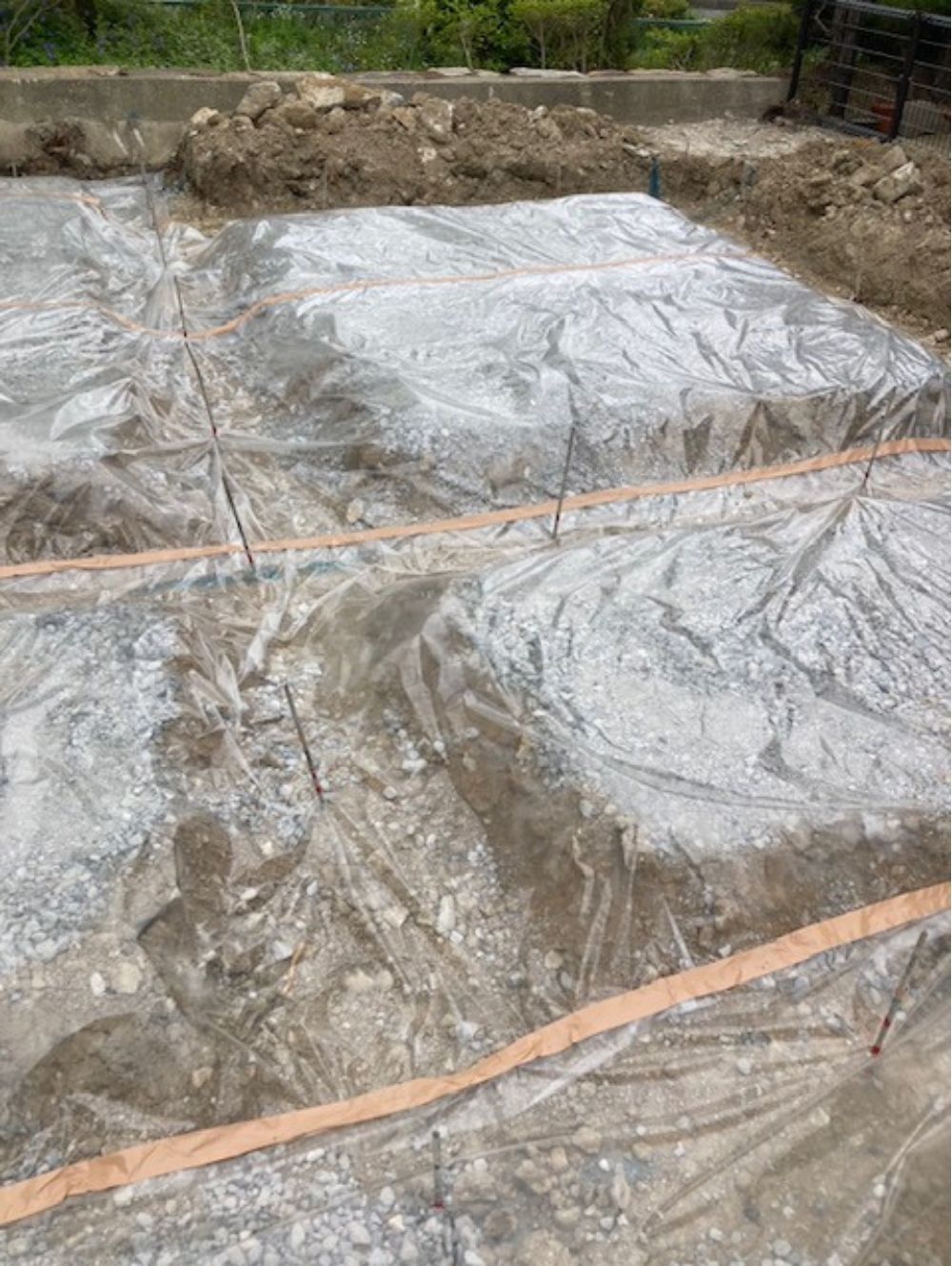

基礎工事着工しました。
掘り方工事が終わり防湿シートの施工が完了しました。

16. 2026年04月05日
神戸市須磨区新築工事地鎮祭

地鎮祭

地鎮祭を執り行いました。
丁寧に拝んでいただきました。
工事の安全と素敵な家に仕上がるようお祈りしました。

17. 2026年04月02日
神戸市須磨区解体工事

解体工事完了しました。

解体工事が完了しました。
連棟で切り離しのある難しい解体工事でしたがスタッフの丁寧な作業のおかげで無事完了しました。

18. 2026年03月19日
神戸市垂水区解体工事

基礎解体

基礎と擁壁の解体が進んでいます。
ガラがいっぱいです。
近隣に迷惑がかからないよう水をかけながら作業します。

19. 2026年03月17日
神戸市須磨区基礎解体

基礎解体

基礎の解体が始まりました。
基礎の解体から重機が投入されました。
ほこりが極力出ないように水を掛けながら作業します。

20. 2026年03月13日
神戸市須磨区解体工事

床組解体

1階の床組が解体されました。
基礎が見えるようになりました。

21. 2026年03月12日
神戸市須磨区解体工事

1階壁解体

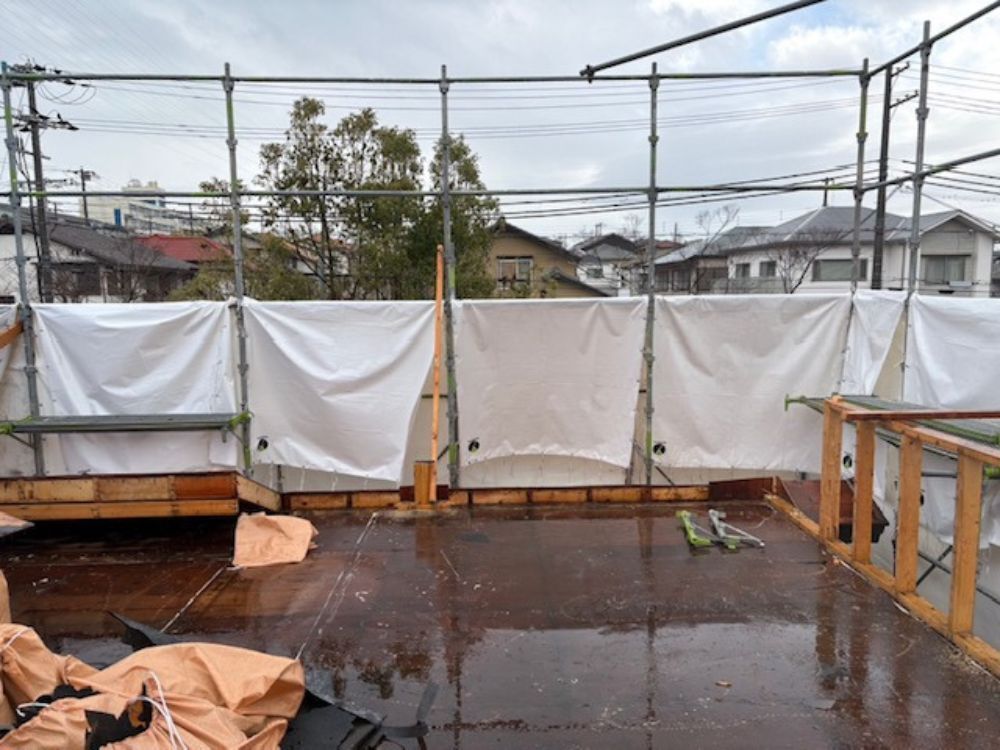

1階の壁の解体が完了しました。
お隣の壁の外壁合板の施工も完了しました。

22. 2026年03月11日
神戸市須磨区ツーバイフォー解体

1階壁解体

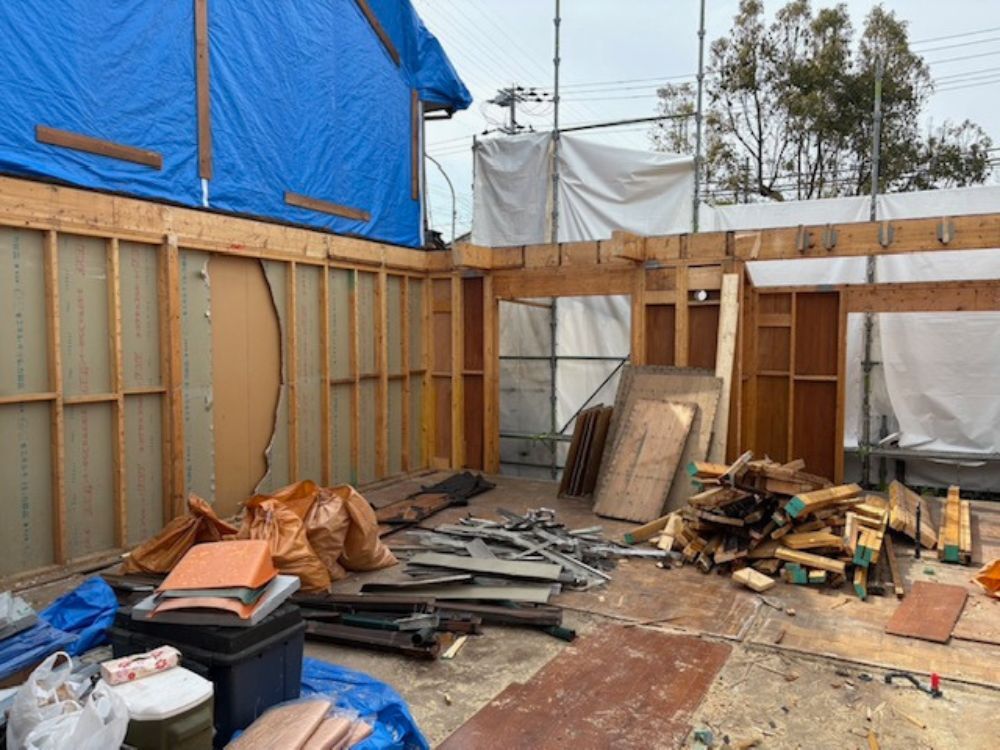

1階の内壁の解体が完了しました。
2x4工法の解体はとても頑丈なので手ばらしの解体は時間がかかります。

23. 2026年03月07日
神戸市須磨区解体工事

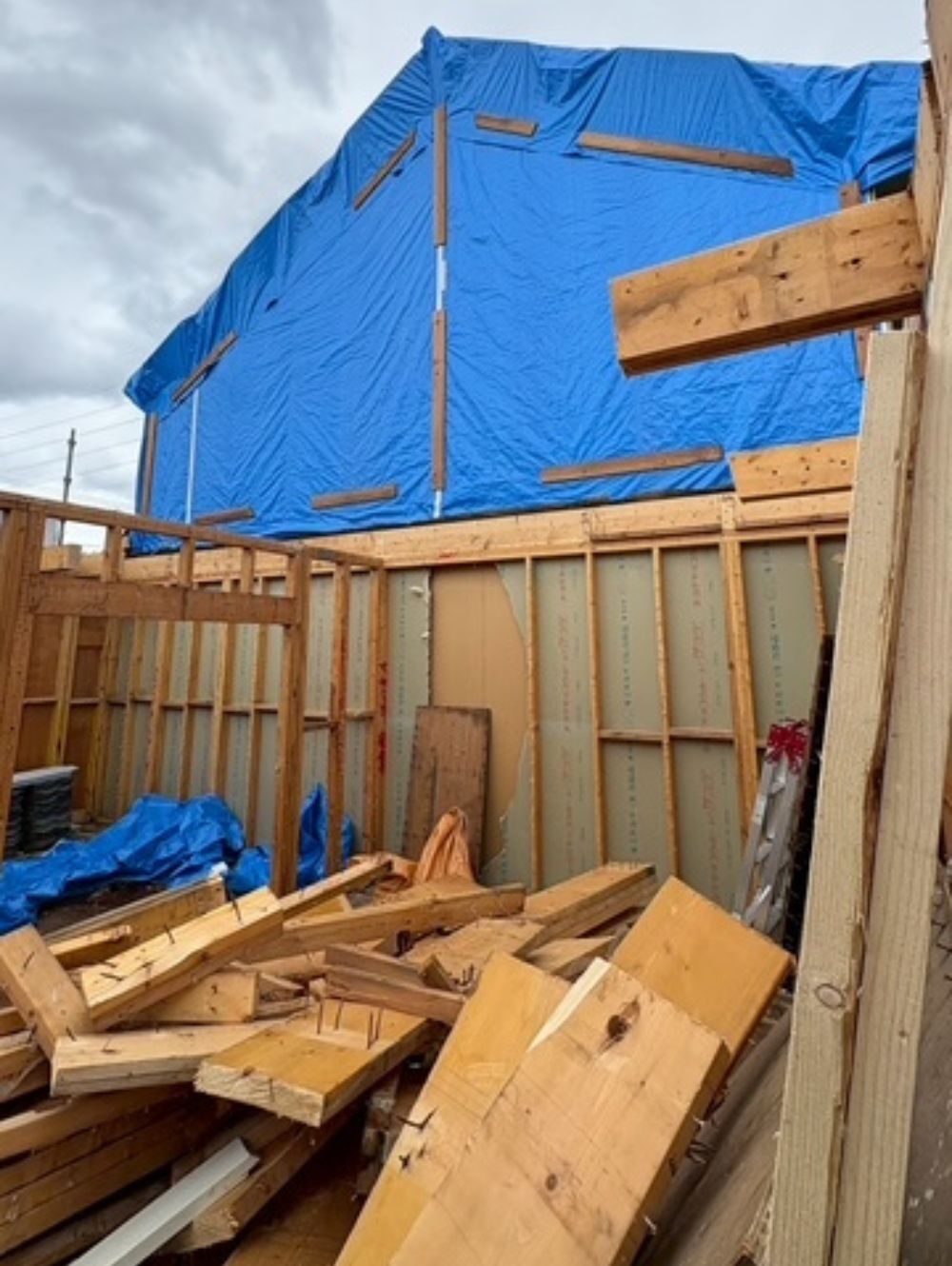

床根太解体

2階の床根太を解体しました。
解体した後の廃材を撤去するのも大変です。

24. 2026年03月06日
神戸市須磨区解体工事

2階床解体

2階の床の解体が始まりました。
ツーバイフォー工法で使われている釘は普通より太くて強度があるため床合板をはがすのも一苦労です。

25. 2026年03月03日
神戸市須磨区ツーバイフォー解体

2階壁解体

2階壁の撤去が進んでいます。
壁がほぼ撤去されて2階の床だけになってきました。

26. 2026年02月28日
須磨区解体工事

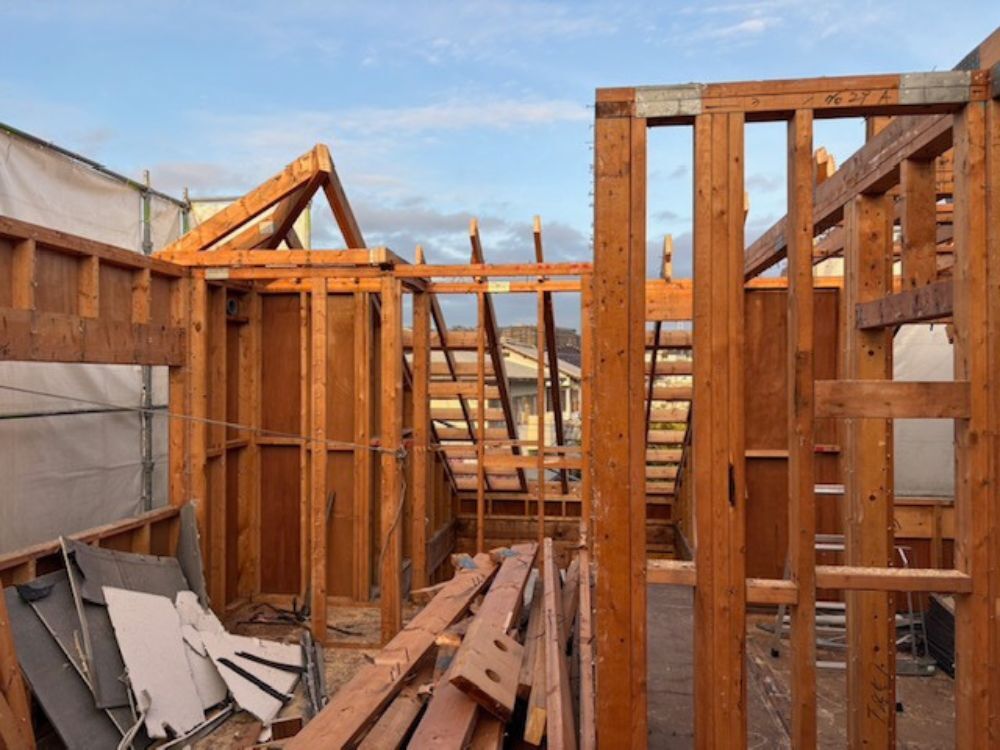

屋根撤去

屋根と天井根太の撤去が完了しました。
高所作業が終わり一安心です。

27. 2026年02月26日
神戸市須磨区解体工事

野地板撤去

屋根の野地板を撤去しました。
高所作業かつ手作業なのでとても大変です。

28. 2026年02月24日
神戸市須磨区解体工事

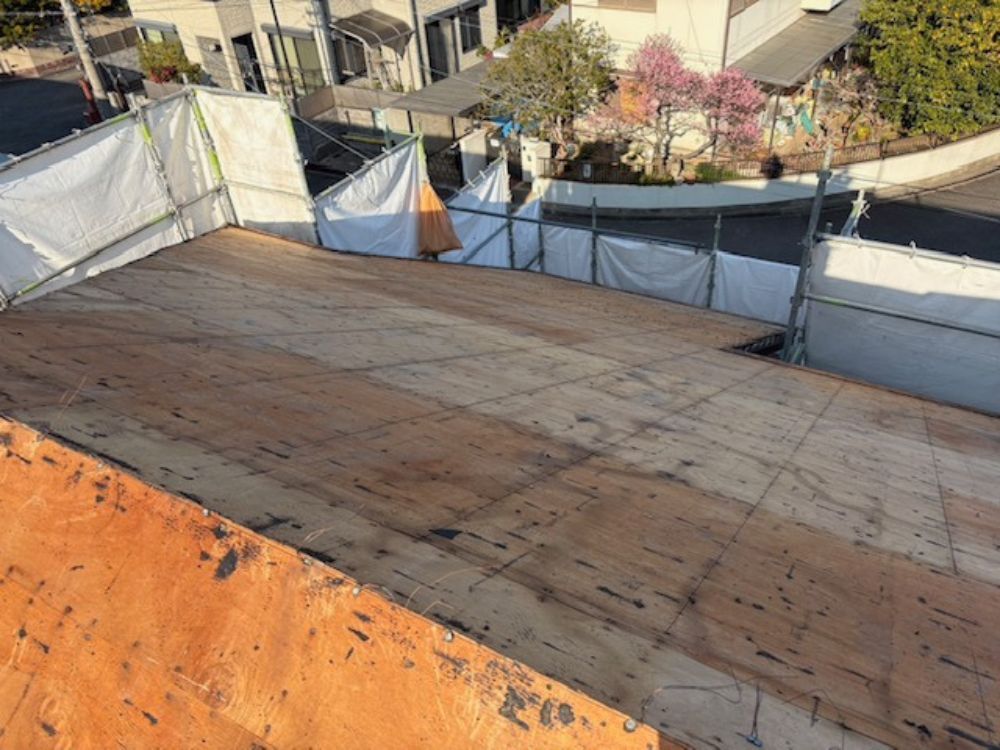

防水紙撤去

屋根のルーフィングと壁の防水紙を撤去しました。
防水紙の黒い紙が残っていると廃材処理場が引き取ってくれないためきれいにはがす必要があります。

29. 2026年02月21日
神戸市須磨区サイディング撤去

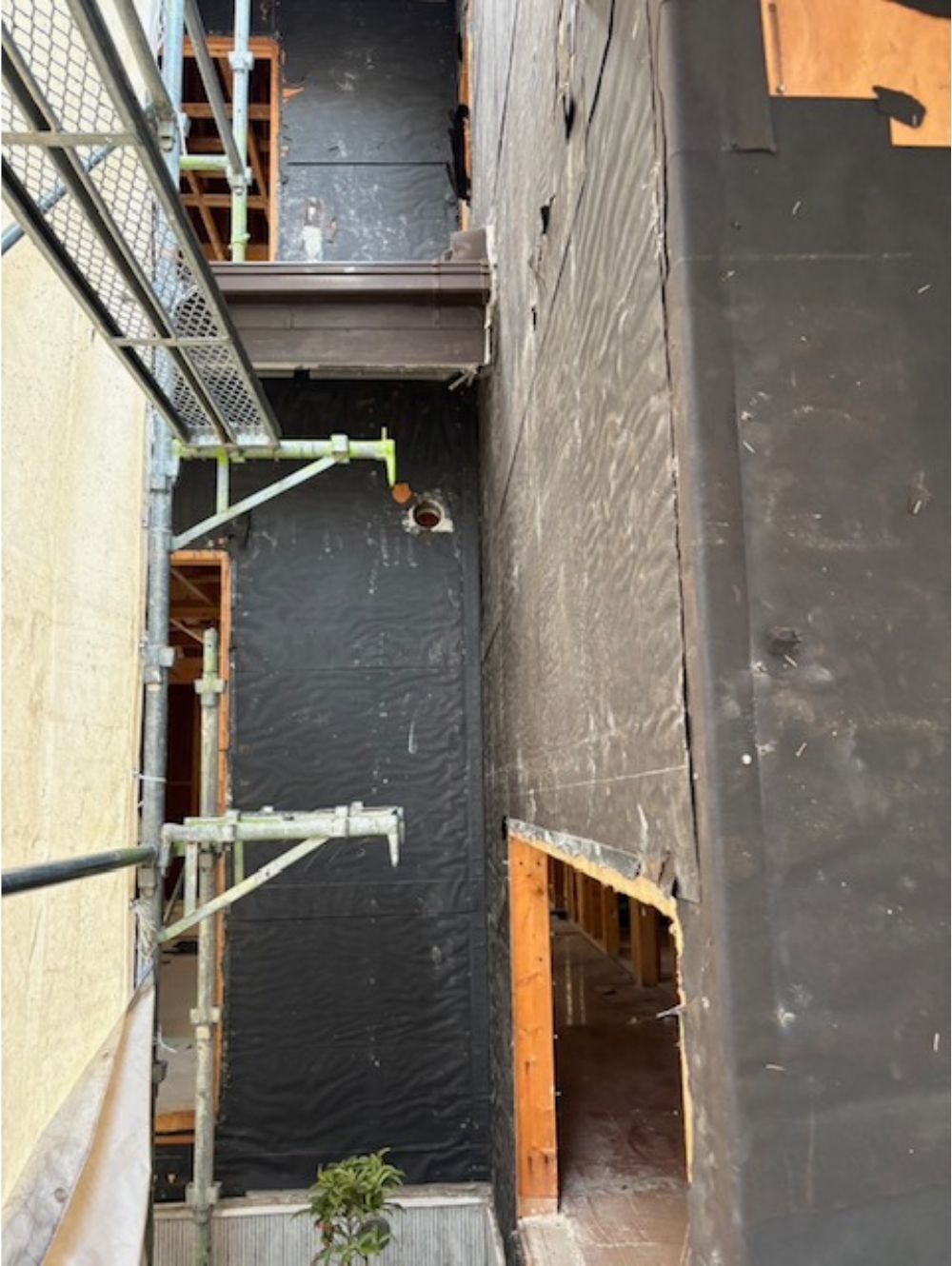

外壁撤去

外壁のサイディングを撤去しました。
これで外装のすべてがなくなりました。

30. 2026年02月20日
神戸市須磨区解体工事

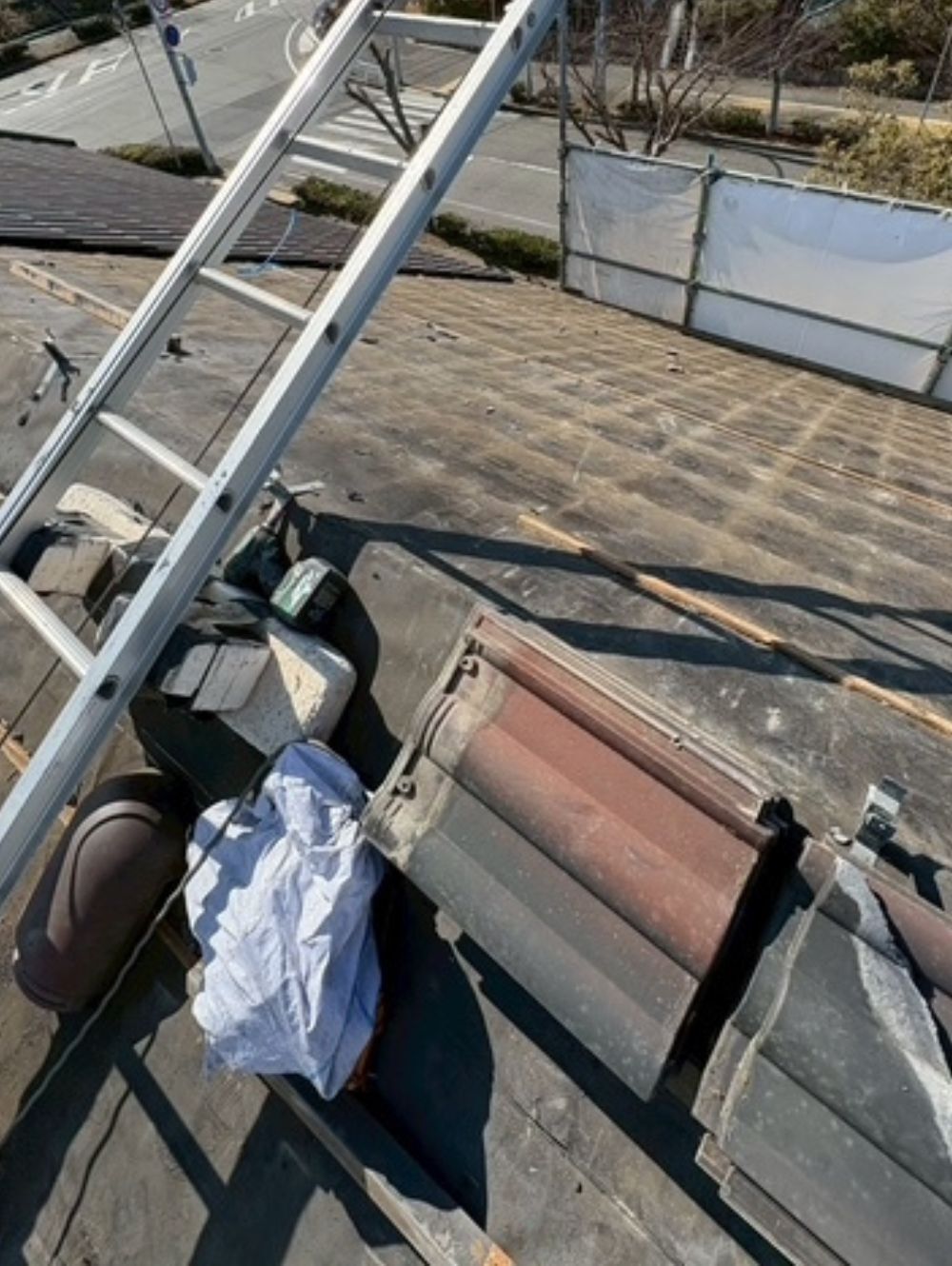

瓦撤去

既設の瓦を撤去しました。
セメント瓦と言われるもので現在は生産されていません。
長い年月、建物を風雨から守ってきました。
お疲れさまでした。

31. 2026年02月19日
神戸市須磨区解体工事

解体用足場工事

解体用の足場が組み終わりました。
建築用の薄いシートではなく防音・防塵の厚いシートで建物を覆います。

32. 2026年02月18日
神戸市須磨区解体工事

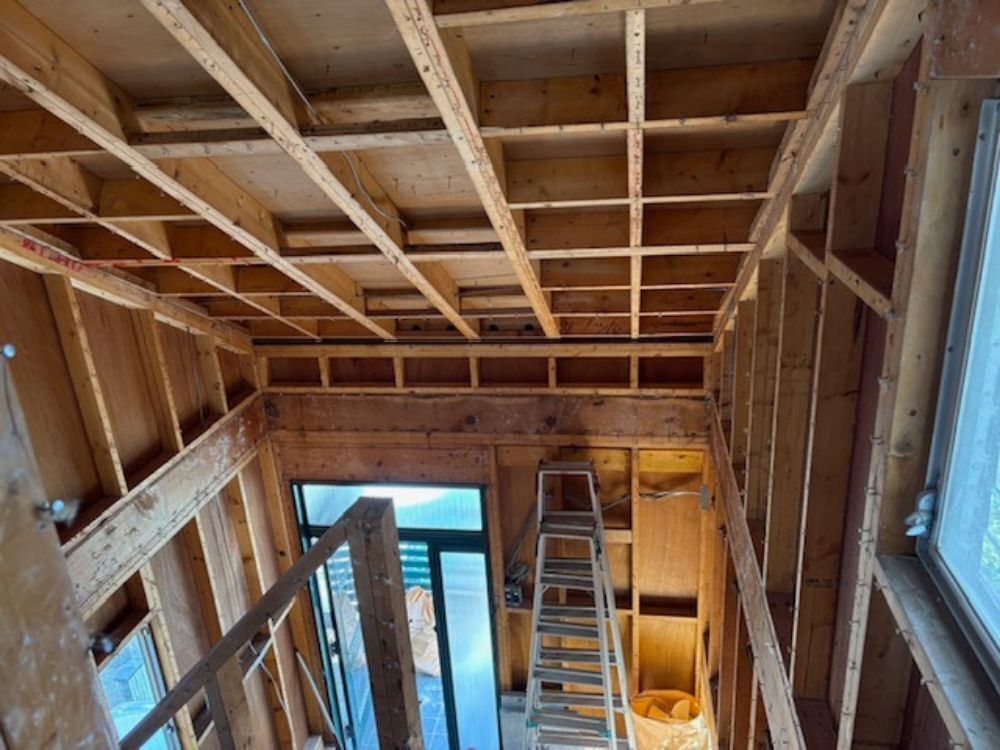

内装解体工事

内装解体工事が完了しました。
これで内装は木材だけになりました。
次は外装の解体です。

33. 2026年02月14日
神戸市須磨区解体工事

石膏ボード解体

石膏ボードの解体が完了しました。
壁と天井の断熱材の撤去も完了しました。
これからきれいに分別するため木材についている断熱材の紙を撤去します。

34. 2026年02月12日
神戸市須磨区解体工事

解体工事始まりました。

解体工事が始まりました。
廃材は分別しないといけないのでまずは内装から解体していきます。
