加古郡播磨町 新築工事 T様
建物種別:
-
1. 2026年11月04日
-
野地板施工
屋根の野地板の施工が完了しました。
2x4工法の合板の貼り方は床も野地も合板のジョイントが揃わないようにする千鳥貼りです。
面構造の2x4ならではの貼り方です。
-
2. 2026年11月03日
-
垂木工事
屋根の垂木の施工が完了しました。
2x4工法の垂木は2x6材を使用します。
2x6材は89mmx140mmです。在来工法の垂木が45mmx60mmなのでいかに大きな木材を使用しているかわかりますね。
2x4工法は屋根も面としての構造になるので構造の強さの基本スペックが高い工法です。
-
3. 2026年11月02日
-
屋根工事
2階の壁組みが完了して小屋組の施工が始まりました。
天井根太が組み終わり棟木の施工まで完了しました。
-
4. 2026年10月24日
-
2階壁組み
2階壁組み始まりました。
2x6の壁で壁の構造用合板が12mmなので組むのが大変です。
*普通の2x4工法は壁が2x4で壁の構造用合板が9mmです。
-
5. 2026年10月17日
-
1階壁組完了しました。
1階壁組が完了しました。
外周の壁は2x6材(140mm)で外壁に貼る構造用合板は12mmです。
2x4の壁が89mm 在来工法の壁が105mm 4寸の柱の仕様でも120mmです。
2x6の140mmの壁だと断熱材がたくさん入るので高断熱住宅を作ることが可能になります。
-
6. 2026年10月14日
-
1階壁施工
1階の壁組がはじまりました。
外壁は2x6壁で壁の厚みが140mmあります。
外壁の合板は一般的に9mm厚が多いですがケーアイリビングは12mm厚の構造用合板を採用しています。
とても強い家になるよう施工しています。
-
7. 2026年09月20日
-
防蟻工事
防蟻剤を散布しました。
防蟻剤はホウ素からできているエコボロンです。
自然素材のエコボロンは一度散布すると半永久的に効果が持続するので財布に安心、体にも安心のすぐれた防蟻薬です。
-
8. 2026年09月17日
-
土台施工
土台の施工が始まりました。
外周の土台は140㎜x90㎜のしっかりした防腐防蟻処理済みの木材です。
-
9. 2026年09月15日
-

基礎断熱
基礎断熱工事が終わり24時間換気のダクト工事も完了しました。
24時間換気は外気を熱交換して床下に送り込むマーベックス社の澄家という商品です。
-
10. 2026年09月03日
-
基礎完成しました。
基礎が完成しました。
ジャンカもなくとてもきれいに仕上がりました。
次はフレーミング工事です。
-
11. 2026年08月24日
-

基礎立ち上がりコンクリート
基礎の立ち上がりのコンクリートの打設が完了しました。
ポンプ屋さんはお客様のご親戚の業者さんに協力していただきました。
ジャンカがでないようバイブレーションを丁寧に突いてコンクリートを打設しました。
-
12. 2026年08月19日
-

ベースコンクリート
基礎のベースコンクリートの打設が完了しました。
コンクリートの強度は27N/m㎡を採用しました。
とても強い基礎になります。
-
13. 2026年08月10日
-

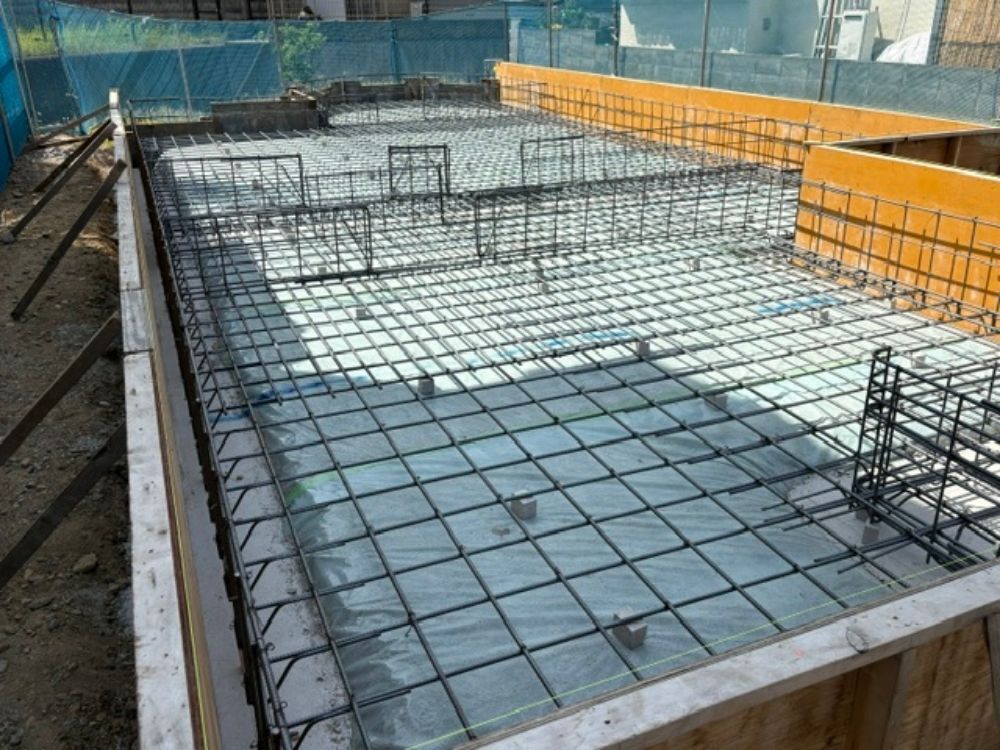

基礎鉄筋工事
基礎の鉄筋工事が完了しました。
たくさんの鉄筋が配置されています。
耐震等級3のしっかりした基礎配筋です。
-
14. 2026年08月05日
-
捨てコンクリート
基礎の捨てコンクリートの工事が完了しました。
防湿シートを敷き詰めて立ち上がりが来る部分に捨てコンクリートを打設します。
-
15. 2026年08月03日
-
地縄
地縄張りが完了しました。
家の建つ場所がわかるようになりました。
