明石市T様邸リノベーション工事
メンテンス性・機能性にこだわったナチュラルモダンなカフェ風断熱リノベーション
地域別|すべて
建築中レポート
- 1. 2024年12月06日
-
窓周り工事

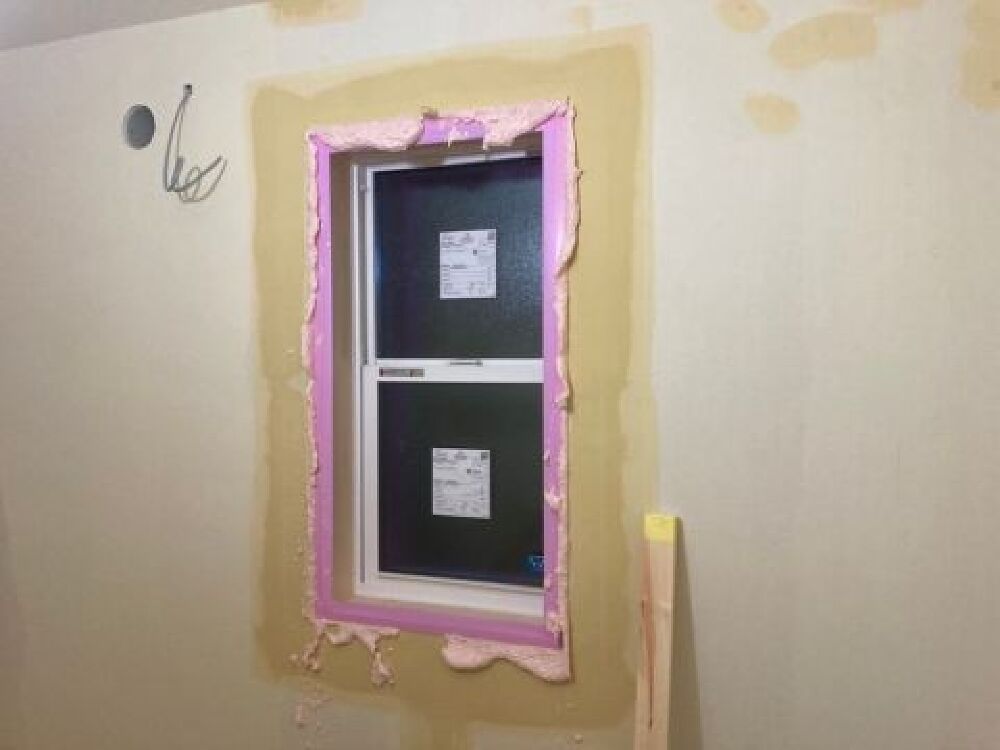

窓を取り付けると窓とラフ開口の間に少し隙間ができます。
そのまま仕上げると窓周りに断熱欠損ができる上に気密性も悪くなります。
そこで隙間にウレタンを充填します。
これで断熱性も気密性もよくなります。
- 2. 2024年12月05日
-
階段完成

階段が完成しました。
造作階段に造作の手すりを取り付けました。
- 3. 2024年12月03日
-
サイディング施工

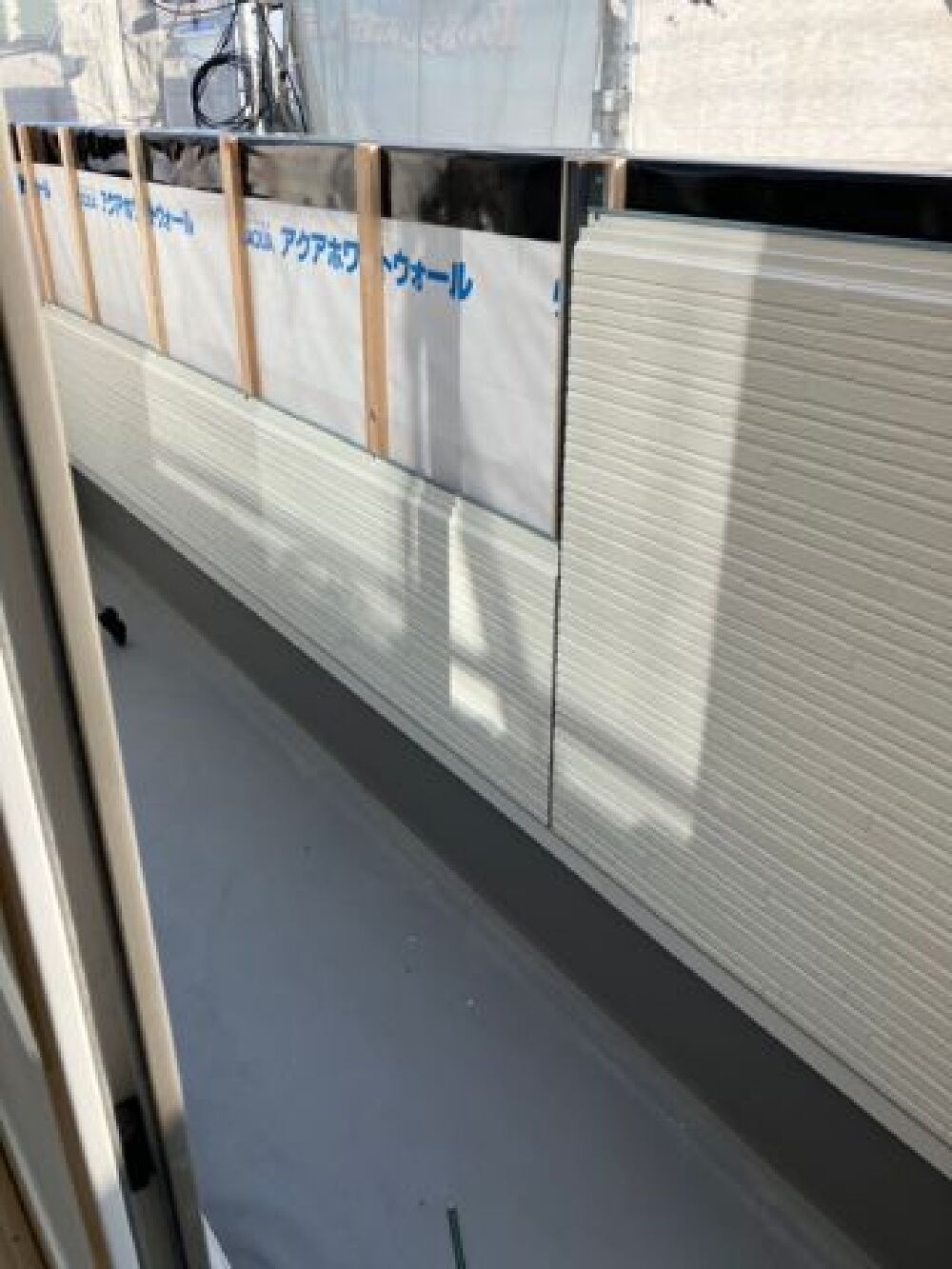

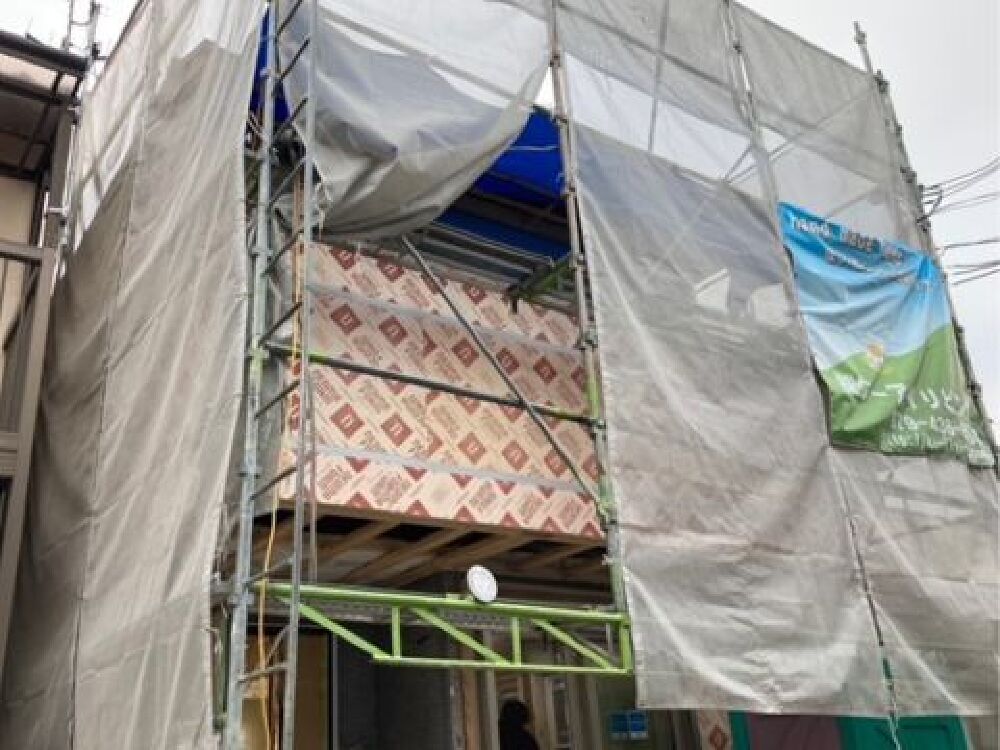

外壁のサイディング工事が順調に進んでいます。
今回は既設の外壁の上に外断熱を施工しその上に新しいサイディングを貼っているため、躯体に負担をかけないように金属製のサイディングを採用しています。
- 4. 2024年12月01日
-
解体工事
解体工事完了しました。
解体工事を始めてからあっという間に壁と床と天井がなくなってしまいました。
- 5. 2024年11月29日
-
階段作成

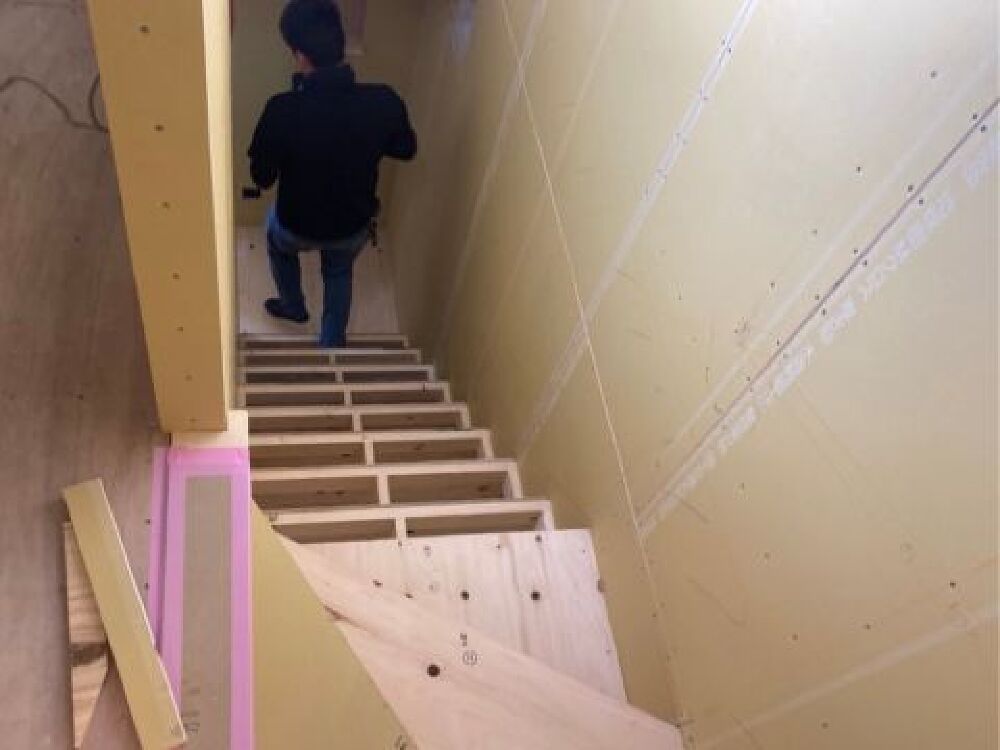

階段の下地が出来上がりました。
間取りを少し変えたので階段も架け替えることになりました。
- 6. 2024年11月27日
-
ベランダ防水

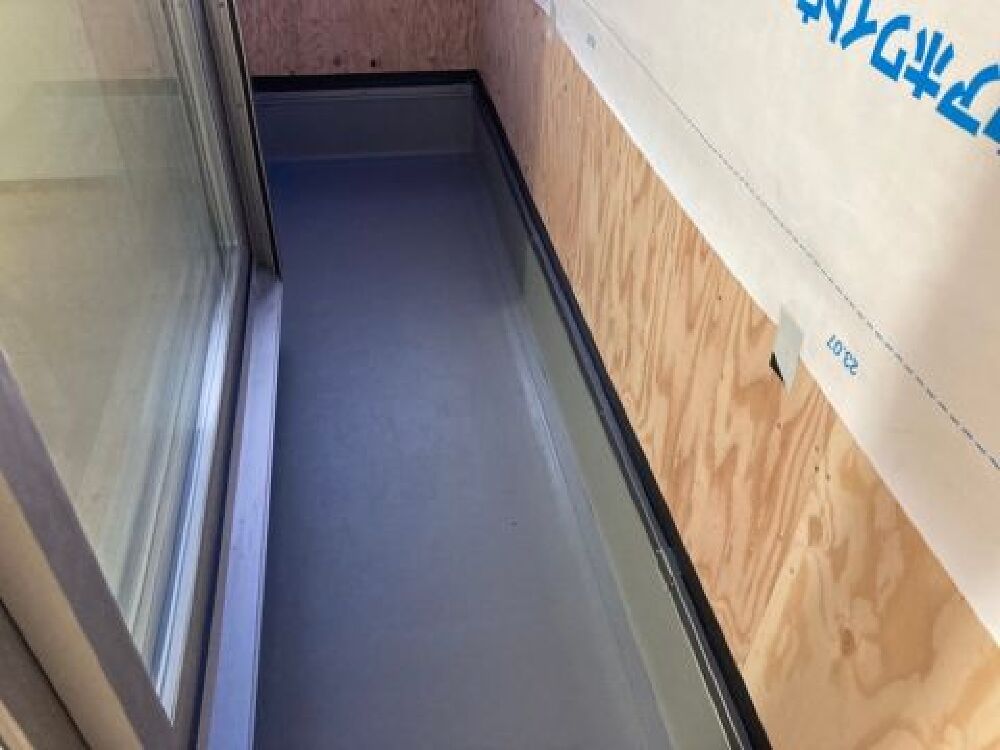

ベランダの防水工事が完了しました。
ベランダの壁が腐食していたため壁とも既設の防水の床を撤去して新たに壁と床を作成したうえでFRP防水を施工しました。
- 7. 2024年11月23日
-
水道工事

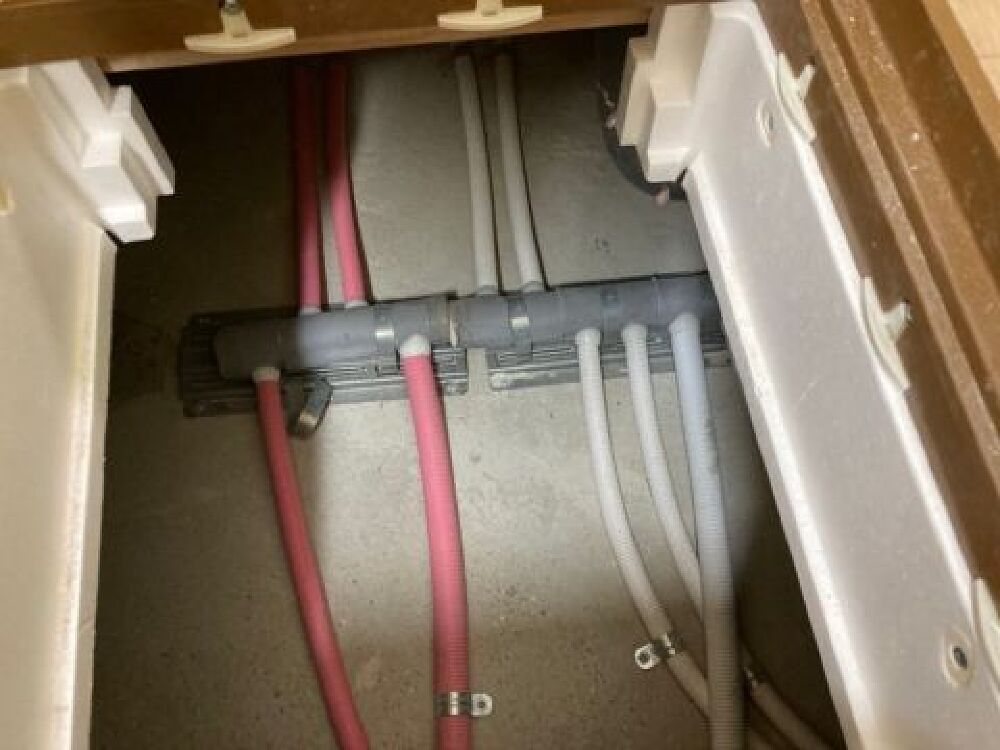

床下の水道の排管です。
ヘッダー工法に切り替えました。
従来は排管を分岐して枝のような排管でしたが、1か所から排管を分岐するヘッダー工法に変更しました。
この工法の良いところはメンテナンスが容易なところです。
- 8. 2024年11月19日
-
外断熱工事
外断熱の工事が完了しました。
既設のグラスウールと外断熱とで内外断熱のお家になりました。
- 9. 2024年11月17日
-
屋根葺き替え

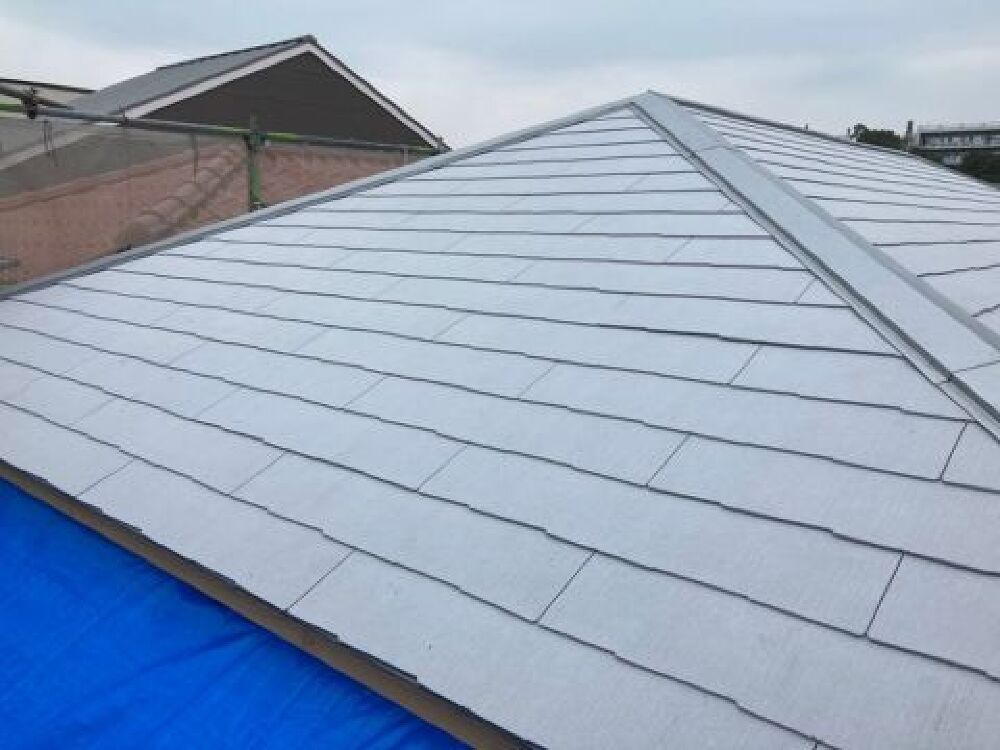

屋根の葺き替え工事が完了しました。
採用したのはケイミューの遮熱グラッサです。
名前の通り遮熱性能を兼ね備えた瓦です。
- 10. 2024年11月15日
-

サッシ取り付け

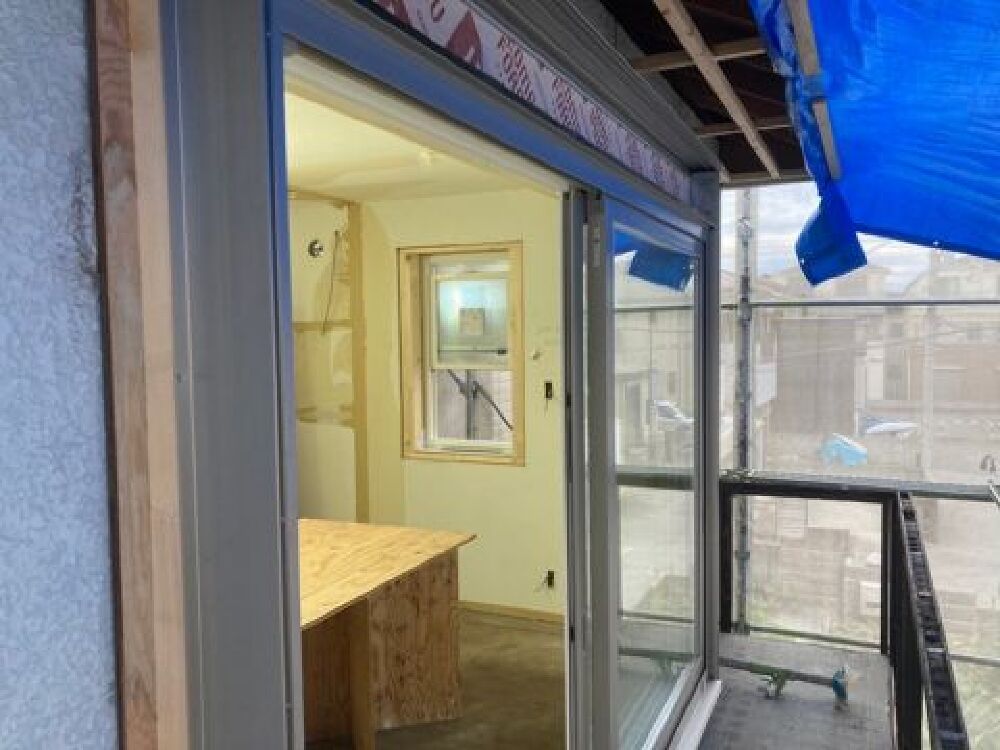

窓の取り付けが完了しました。
今回の現場はUA値を0.6以下にしないといけないので断熱性の高いYKKのAPW330を採用しました。
- 11. 2024年11月13日
-
床下断熱工事
小屋裏の断熱工事に続き床下の断熱工事にも取り掛かりました。
床下は狭くて作業がしにくいですが暖かい家を作るために頑張っています。
- 12. 2024年11月12日
-

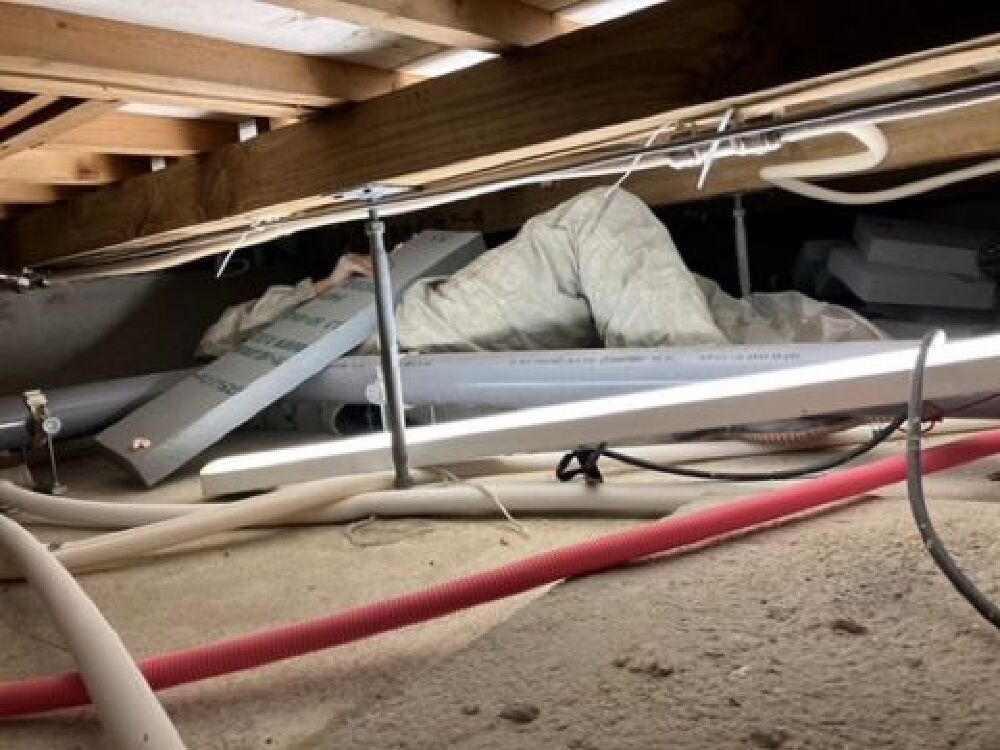

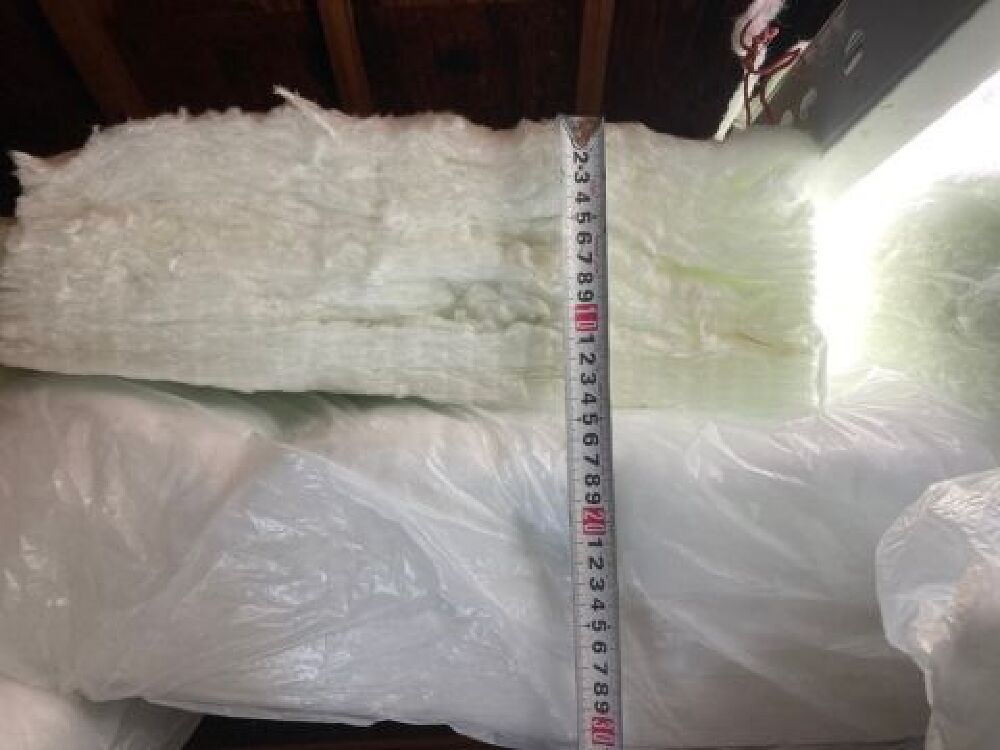

小屋裏断熱材
小屋裏の断熱材の施工が始まりました。
1層目が155mm、2層目が140mmの高性能グラスウールを敷きこんでいます。
これにもともと施工しているグラスウールを足すとより断熱性能がよくなります。
- 13. 2024年11月10日
-

ベランダ手すり壁
ベランダの手すり壁を作り変えました。
雨が入って状態が悪くなっていたため鉄骨を残して木部はすべてやり替えました。
- 14. 2024年11月08日
-
ベランダ手すり壁解体

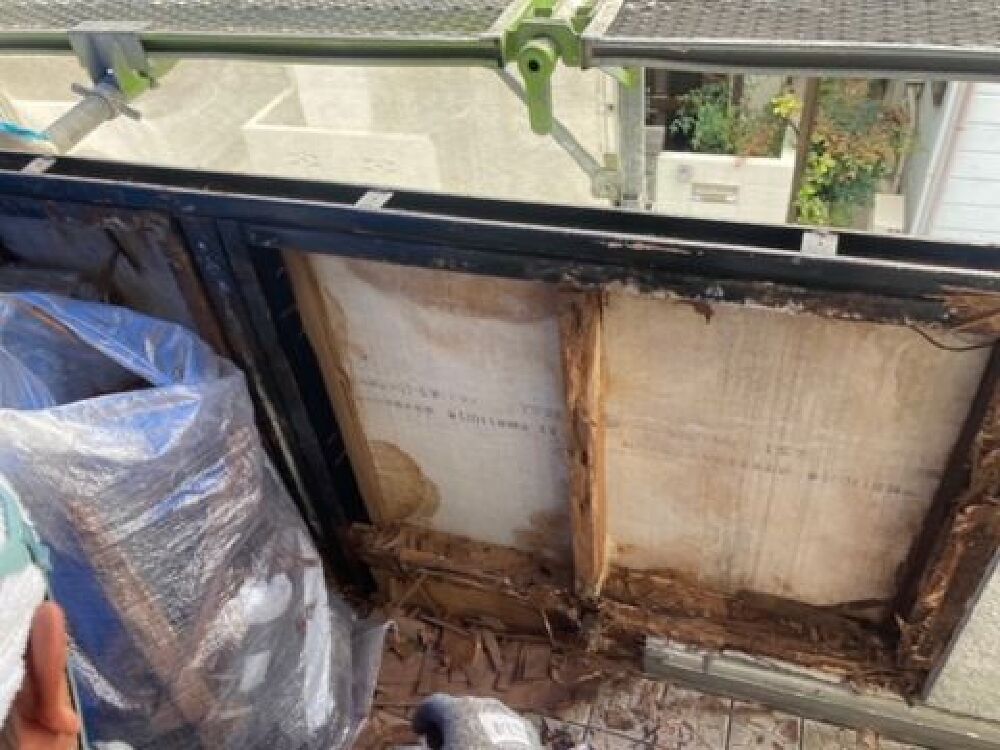

ベランダの手すり壁を解体します。
本来は解体する予定がなかったのですが、雨が侵入していて木部が腐っていたため急遽撤去することが決定しました。
- 15. 2024年11月03日
-

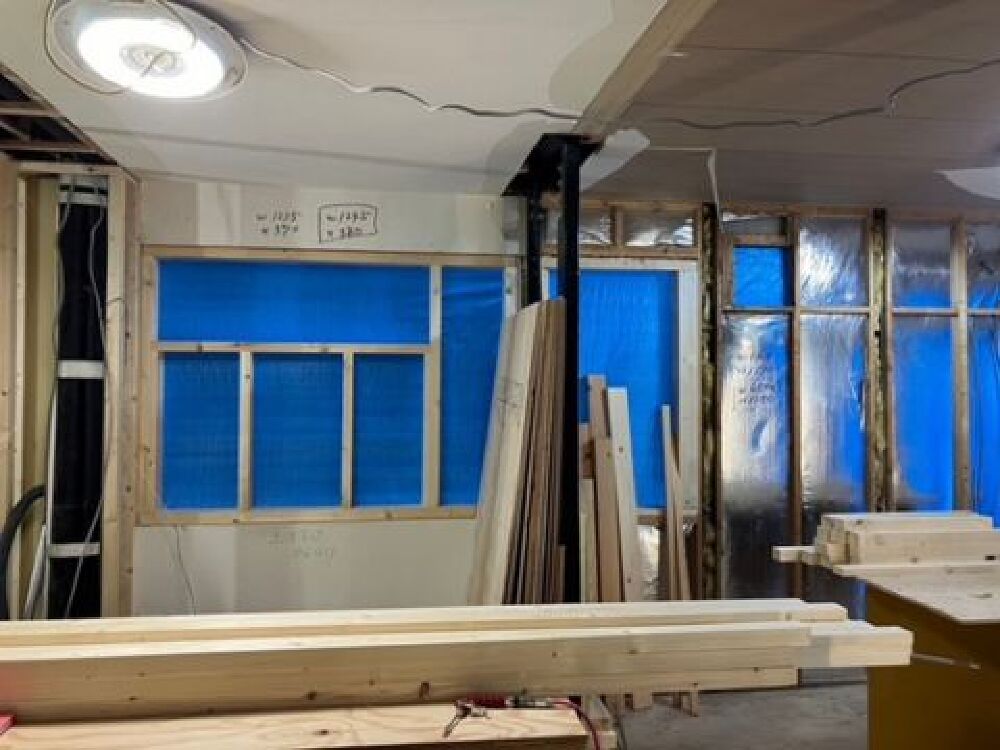

ラフ開口作成
サッシのラフ開口の施工が始まりました。
サッシの寸法より少しだけ大きく開口を作成します。
- 16. 2024年11月01日
-

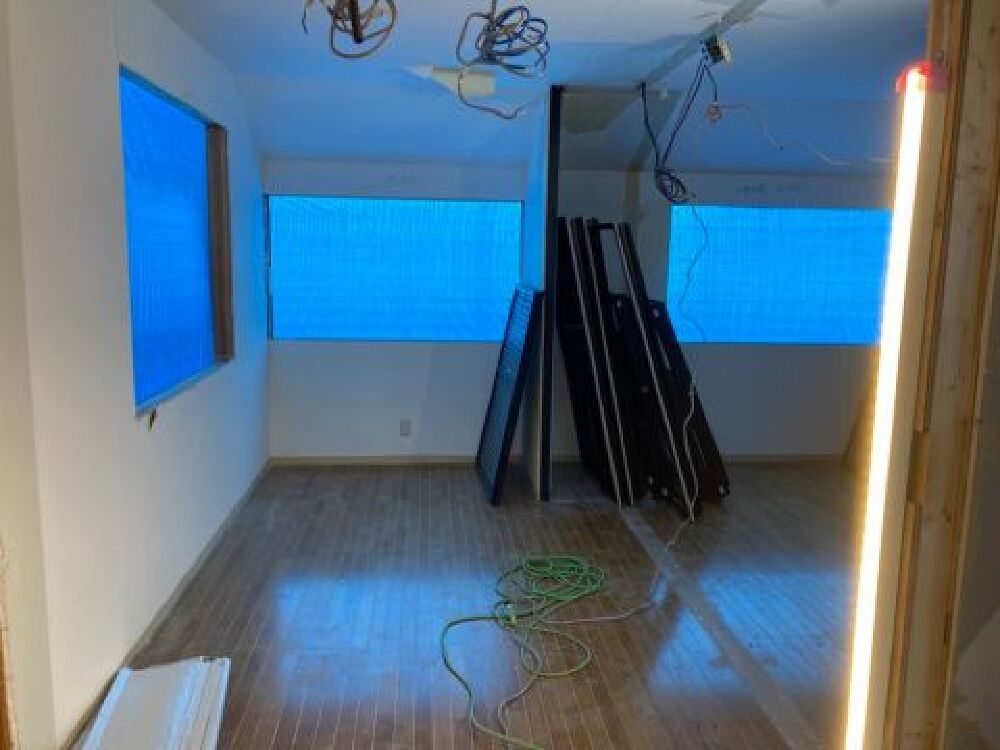

窓取り外し
窓の取り外しが始まりました。
新たにYKKの樹脂サッシAPW330をとるつける予定です。
今回はUA値0.6を切る断熱性を有するお家に生まれ変わります。
- 17. 2024年10月30日
-

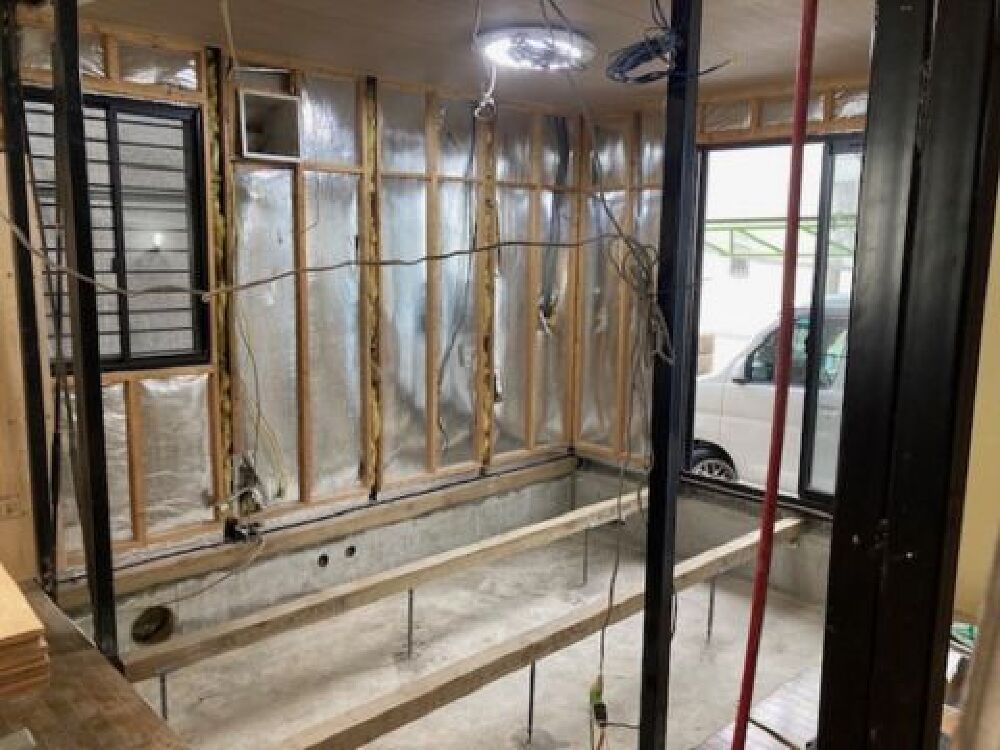

床板撤去
和室の床を撤去しました。
床の高さを合わせるのと構造を少しやり替えるためです。
床下のチェックもしやすくなりますね。
- 18. 2024年10月28日
-

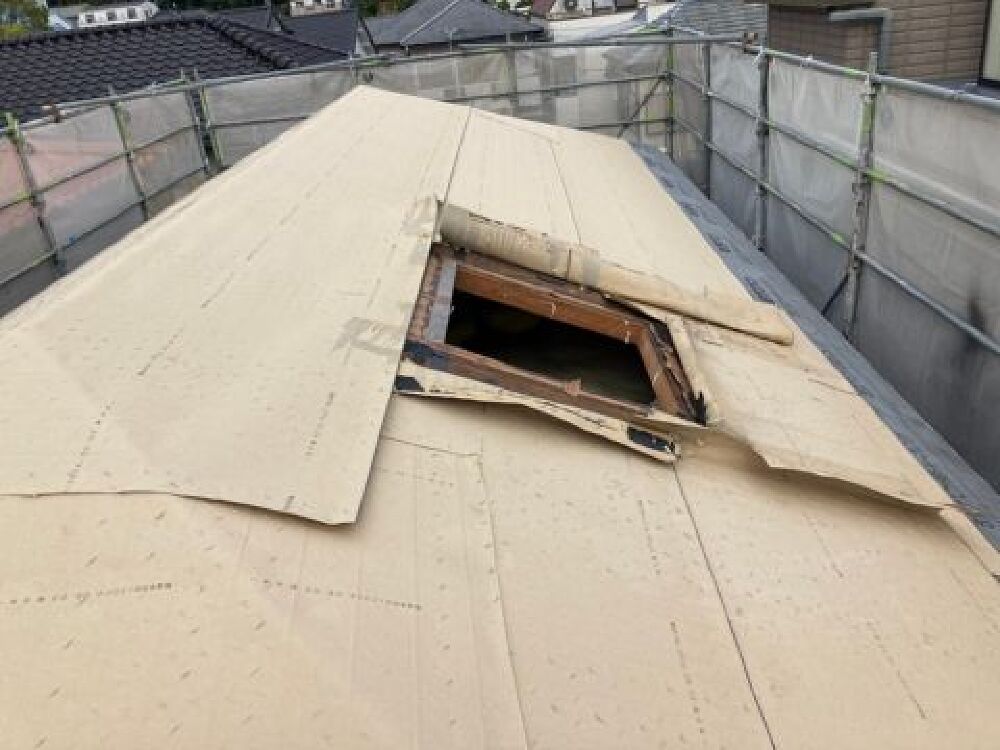

屋根瓦撤去
屋根を葺き替えるために屋根瓦を撤去しました。
新しい屋根瓦に葺き替えます。
- 19. 2024年10月25日
-

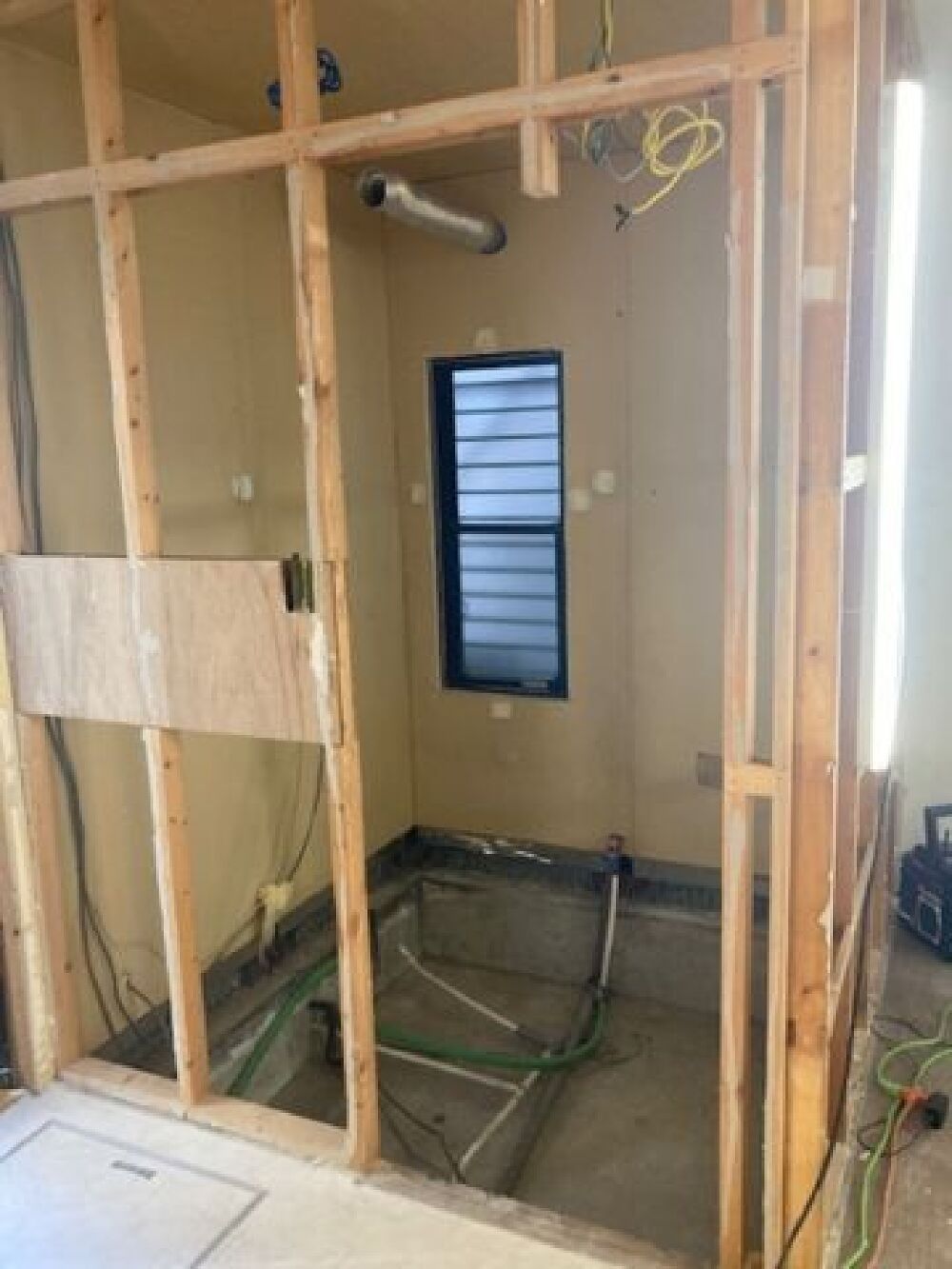

浴室解体
解体工事がどんどん進んでいます。
現場に行くとすでに浴室がなくなっていました。
棟梁は鉢田大工です。
さすがです。
- 20. 2024年10月22日
-

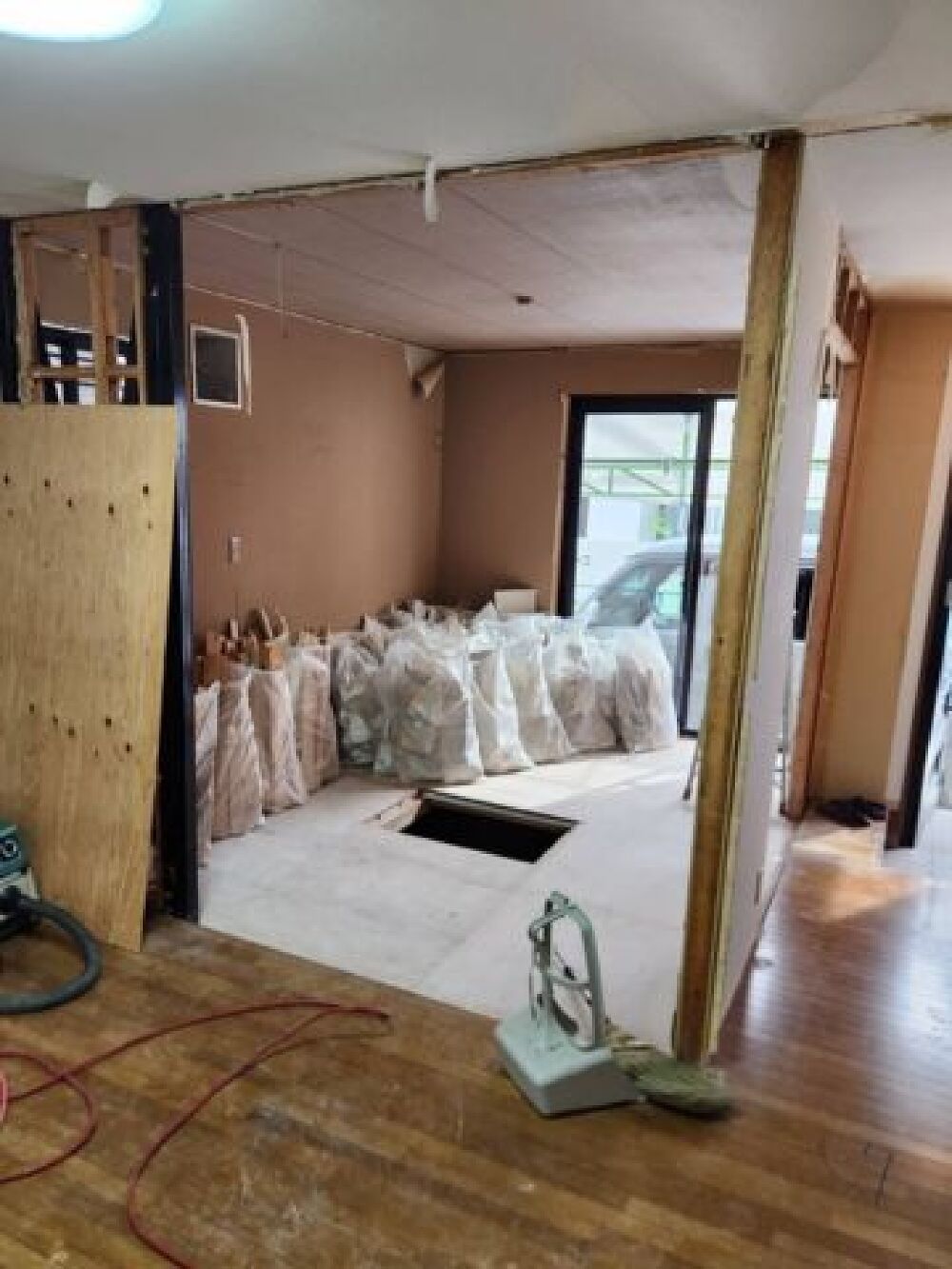

解体工事進んでいます。
室内の解体工事がどんどん進んでいます。
廃材を入れるコンテナがないのですべて事務所に持って家って処分するのですが、かなりの量の廃材がでます。
- 21. 2024年10月19日
-

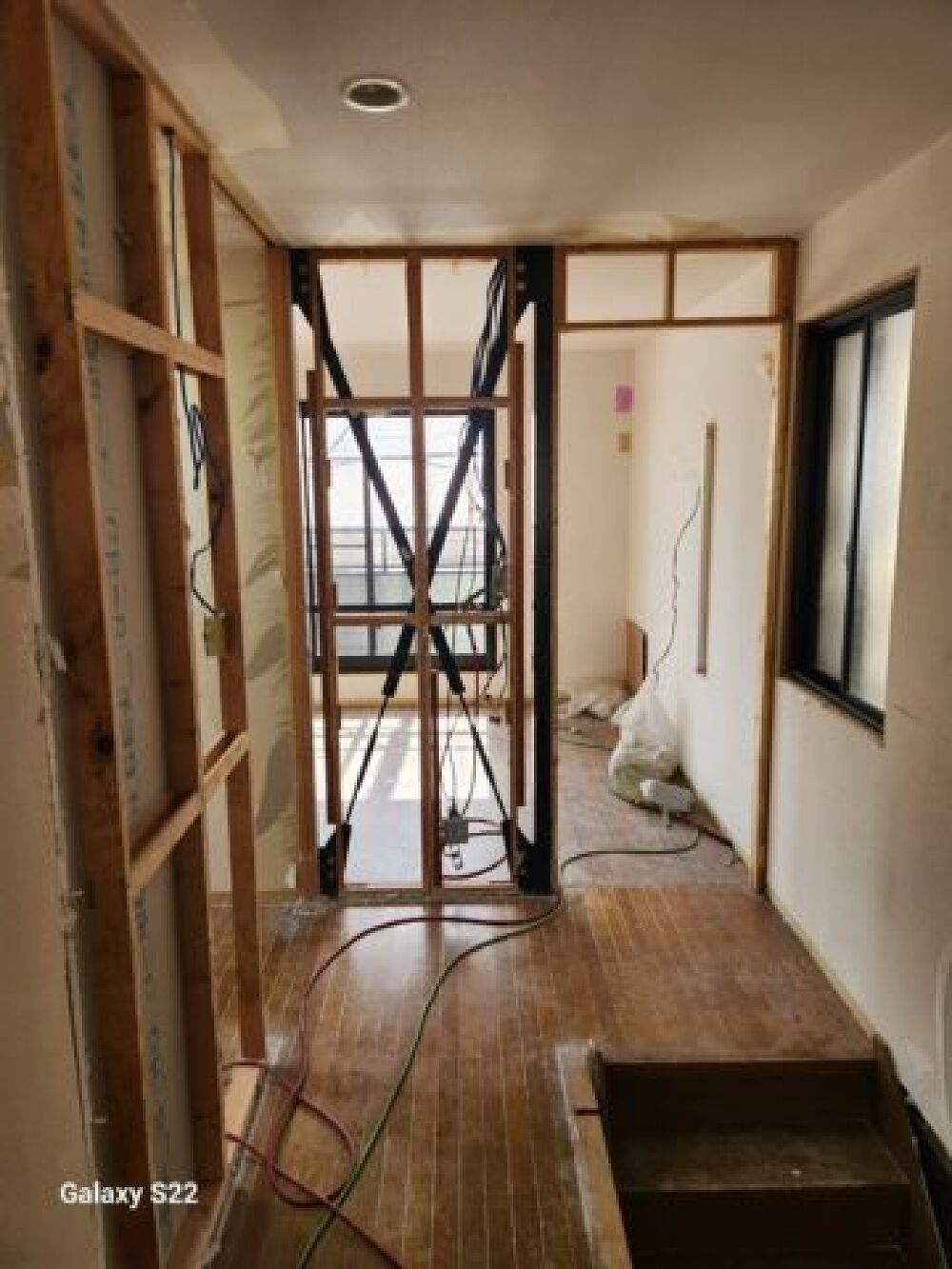

解体工事始まりました。
明石市T様邸リノベーション着工しました。
まずは室内の解体工事です。
