西宮市 リノベーション工事 N様

上質だけど気取らない毎日の暮らしが心地よい家

地域別|すべて

建築中レポート

1. 2026年09月05日
西宮市リノベーション工事

フローリング工事

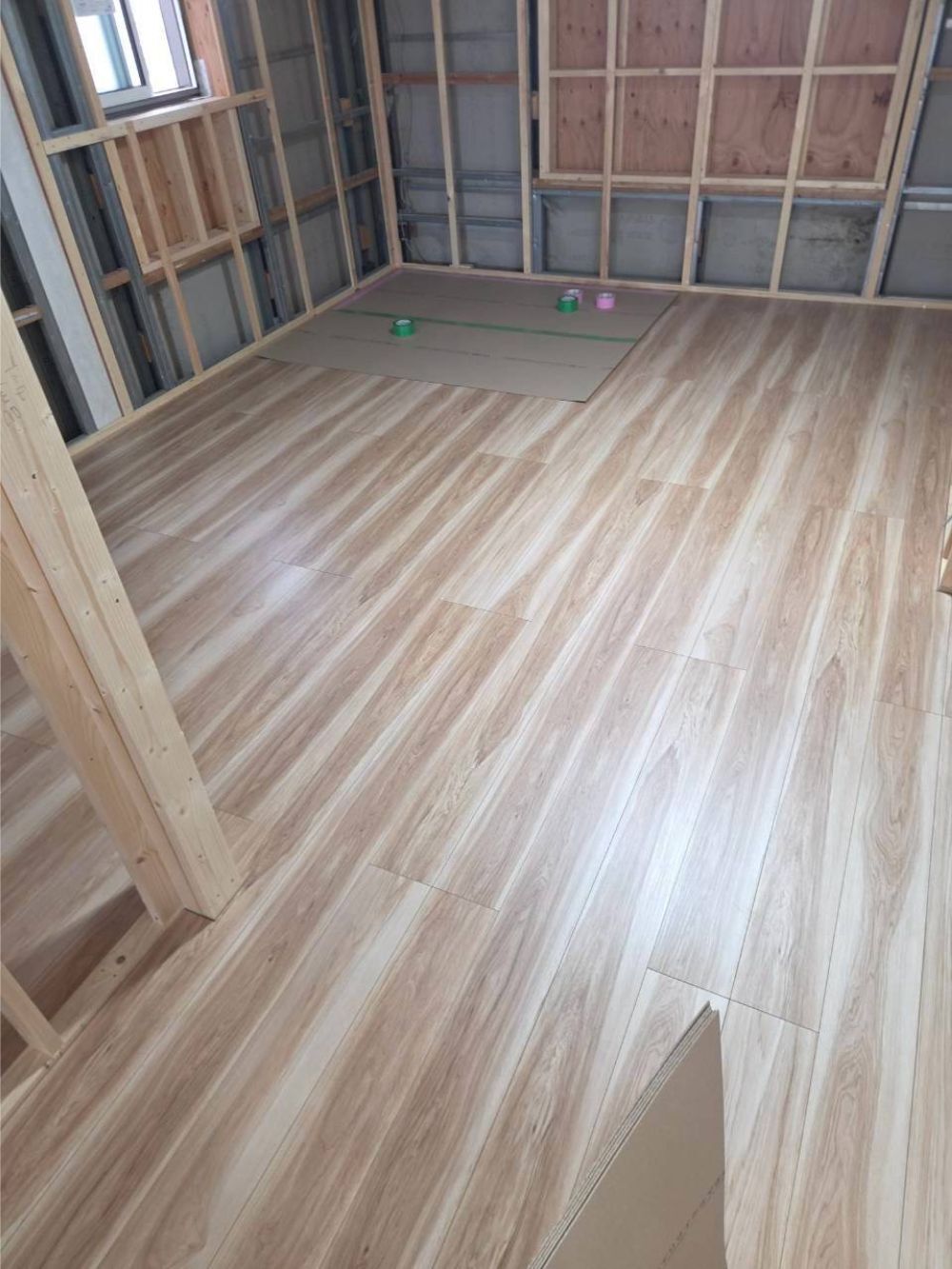

フローリングの工事が始まりました。
ナチュラルな感じのフローリングはシンプルで素敵です。

2. 2026年08月30日
リノベーション断熱工事

断熱工事

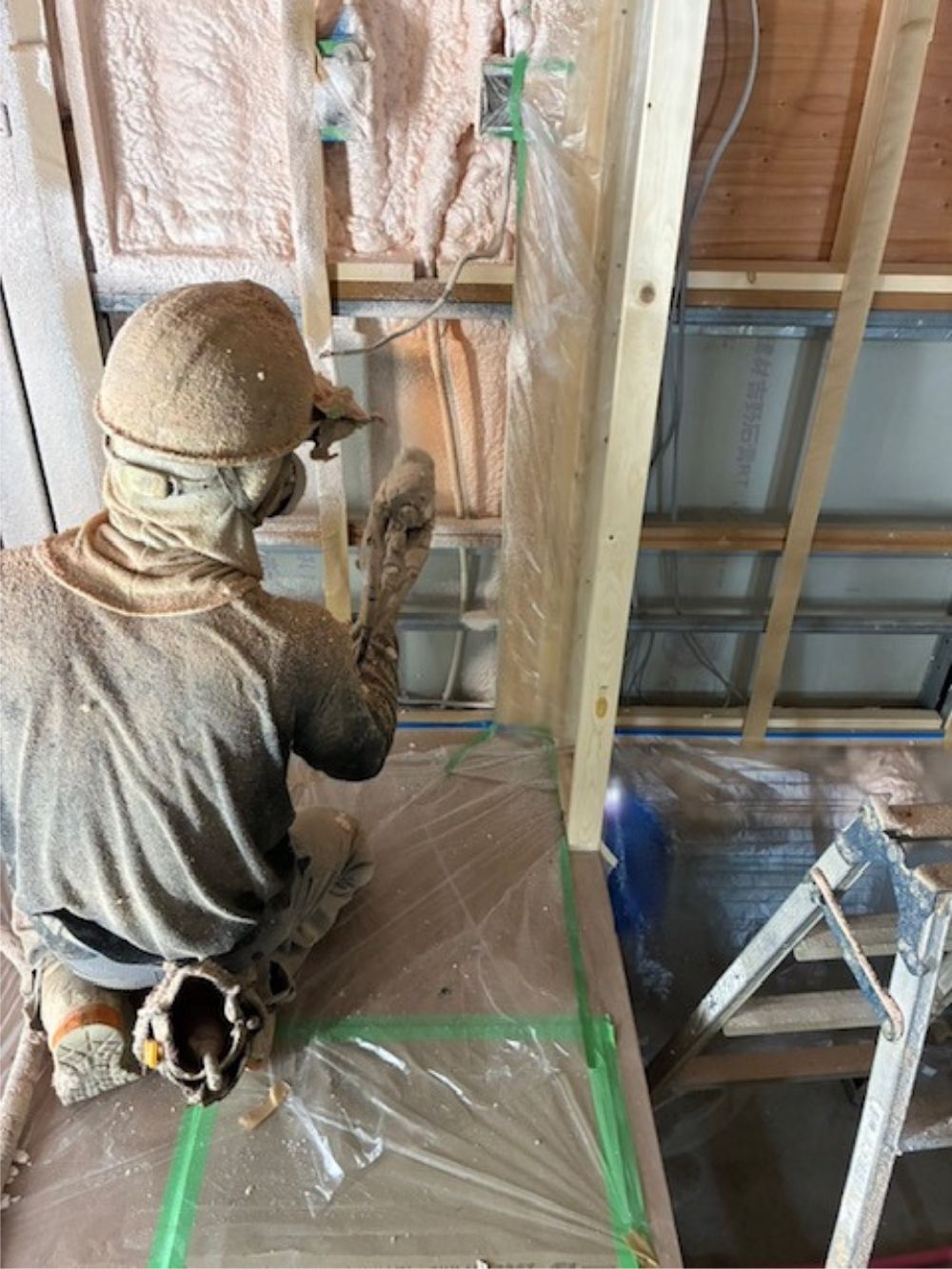

内壁の断熱工事が始まりました。
鉄骨造のため内壁の断熱材はグラスウールではなくウレタンの吹き付け断熱を採用しました。
外断熱で鉄骨部の熱橋のリスクはかなり軽減されますが木造よりすき間が多いため鉄骨部にも断熱が施工できるウレタンフォームが最適と判断しました。
気密性も保たれ熱橋のリスクもなくなるのでベストな断熱工事になりました。

3. 2026年08月25日
リノベーション工事

胴縁工事

胴縁の施工が完了しました。
縦張りのサイディングのため横胴縁の施工となります。
胴縁は18mmで空気が流れるように胴縁にスリットが入っています。

4. 2026年08月22日
リノベーション ウートップハイムシールド

外壁透湿防水シート

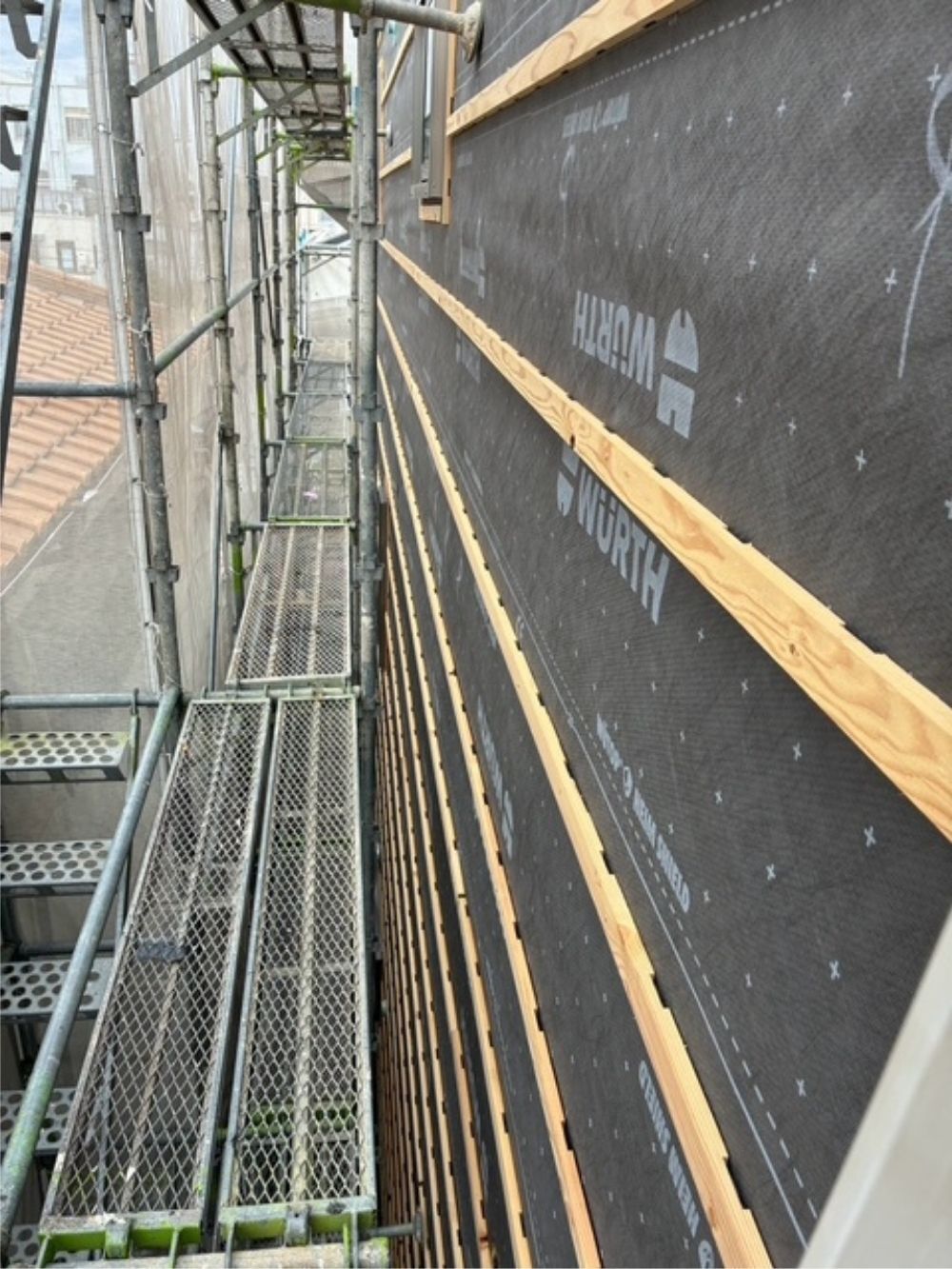

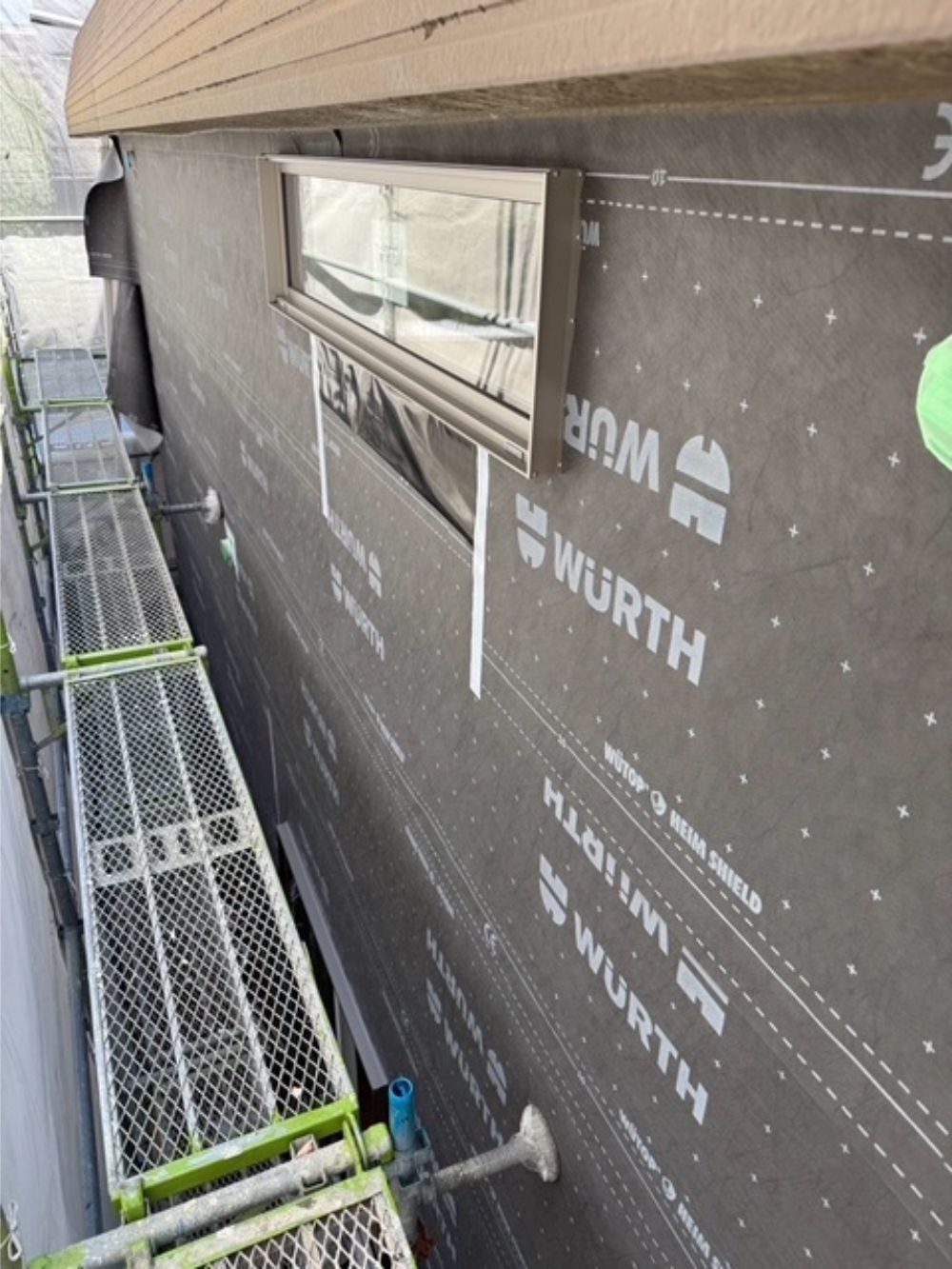

外壁の透湿防水シートの施工が完了しました。
採用した透湿防水シートはウルト社のウートップハイムシールドです。
耐用年数はなんと80年。
親子3代で暮らすことができるように長寿命の透湿防水シートを採用しました。

5. 2026年08月19日
フルリノベーション断熱工事

外断熱工事

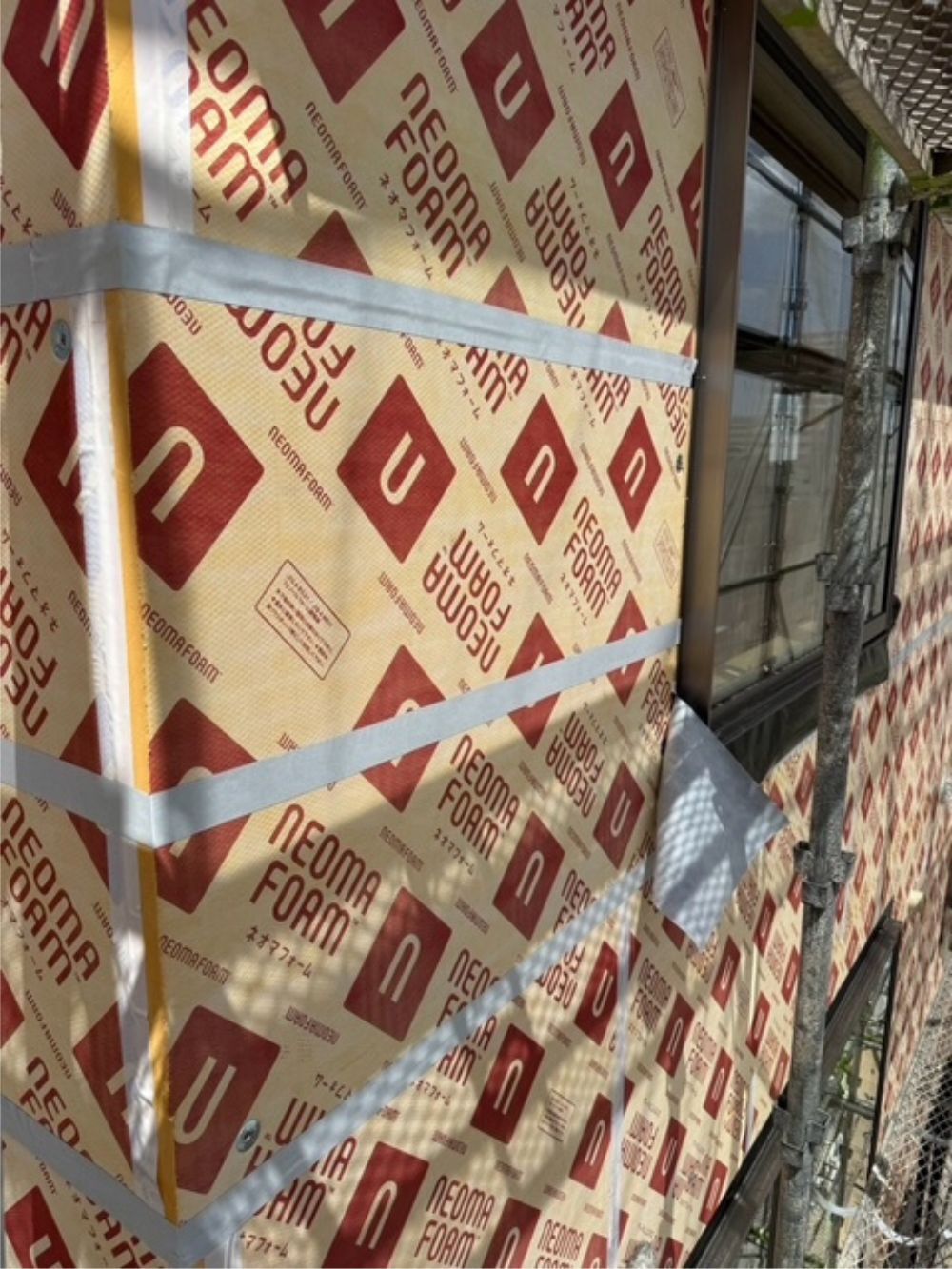

外断熱工事が完了しました。
採用したのは高性能断熱材のネオマフォーム厚み45mmです。
ジョイントには気密テープを貼りすき間をなくしています。

6. 2026年08月06日
西宮市リノベーション工事

間仕切り工事

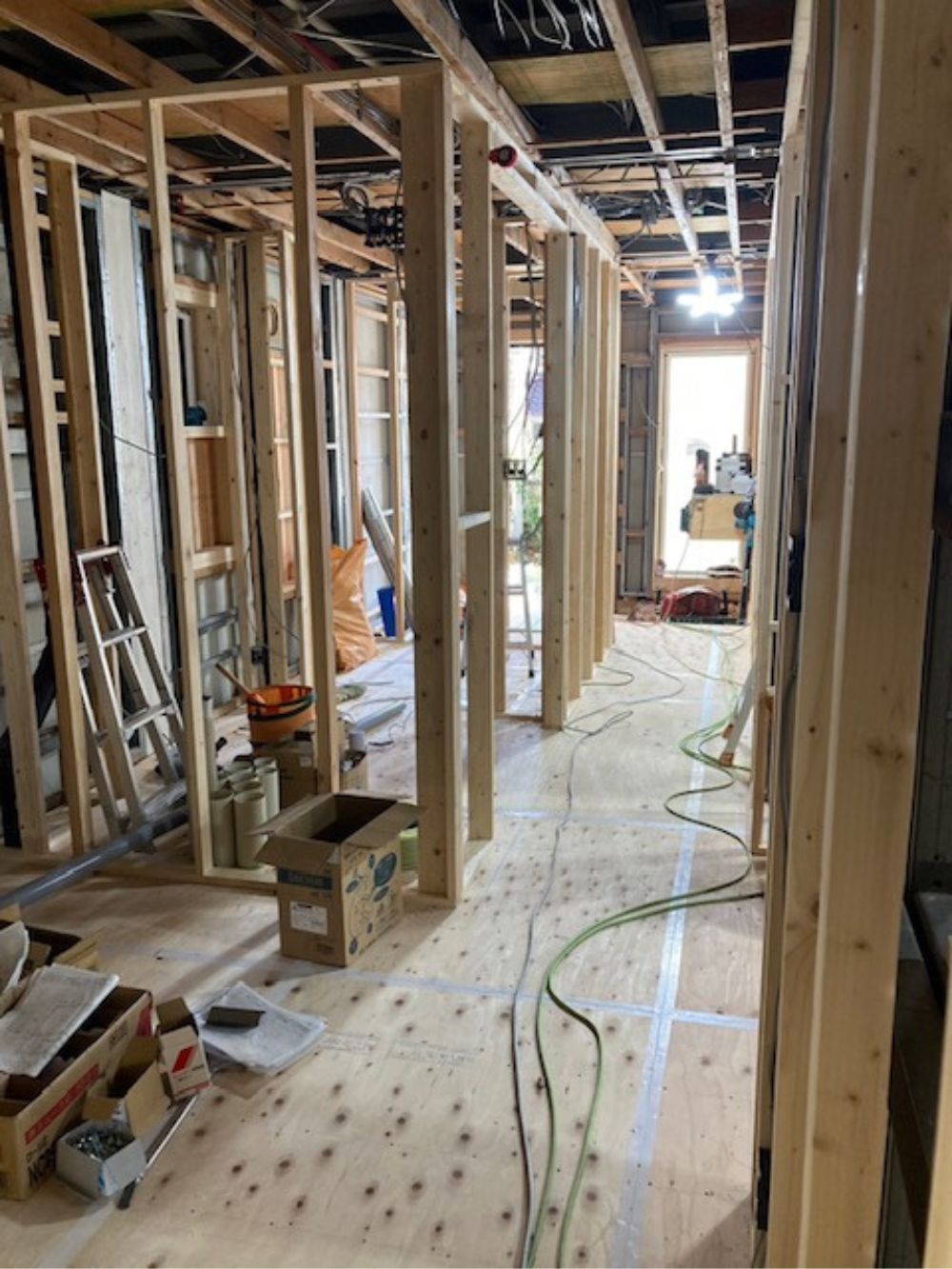

間仕切り工事が完成しました。
新しい間取りがわかるようになりました。

7. 2026年07月28日
外断熱工事

外断熱工事

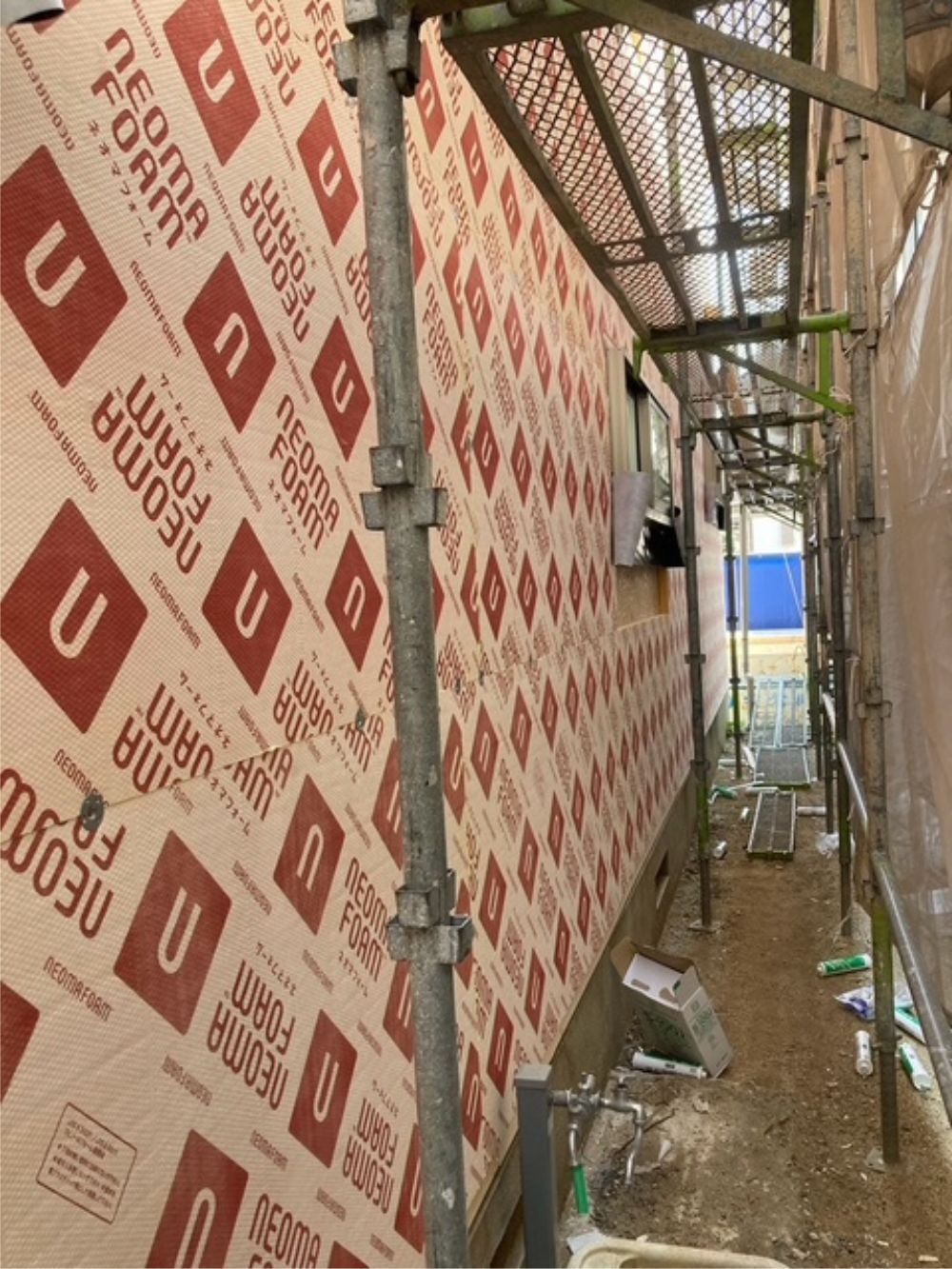

外断熱の工事が始まりました。
外断熱に使用する断熱材はネオマフォームの45mm厚です。
板状の断熱材では熱伝導率が0.02の高性能な商品です。

8. 2026年07月26日
フルリノベーション

サッシ取り付け

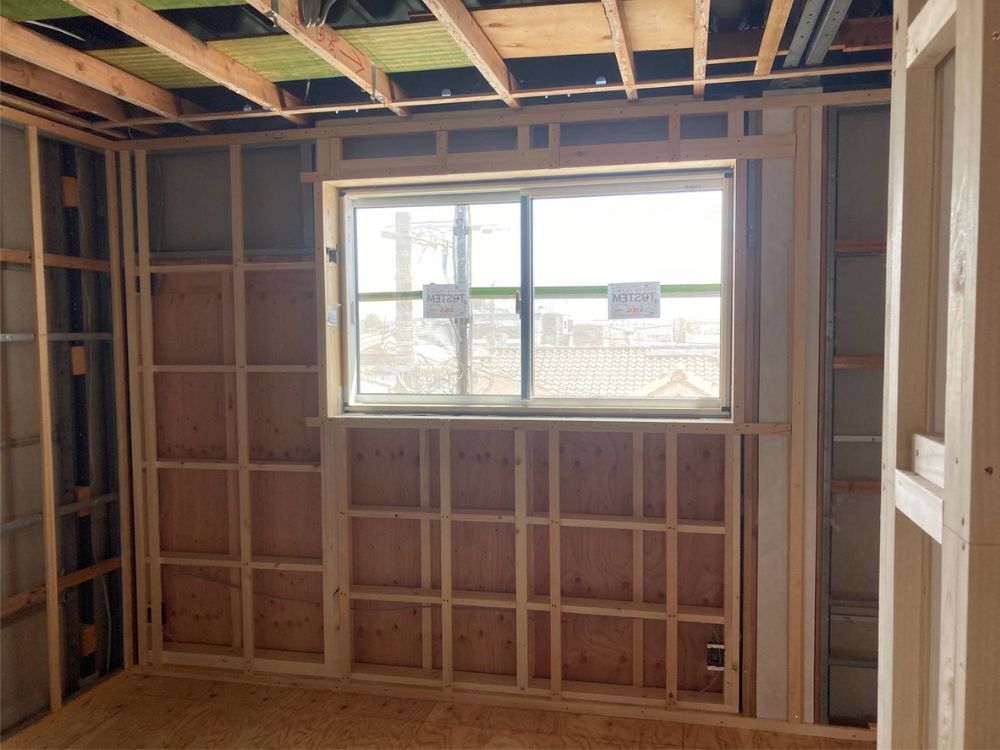

窓の入れ替え工事が順調に進んでいます。
今回のリノベーション工事は断熱の強化も一つの課題です。
窓はすべてLIXILの高断熱サッシ TW に取り替えます。
TWは窓のフレームが小さくスタイリッシュな雰囲気に仕上がります。

9. 2026年07月23日
鉄骨リノベーション工事

3階間仕切り

3日の間仕切りの工事が完了しました。
お部屋の感じがわかるようになってきました。

10. 2026年07月15日
リノベーション窓工事

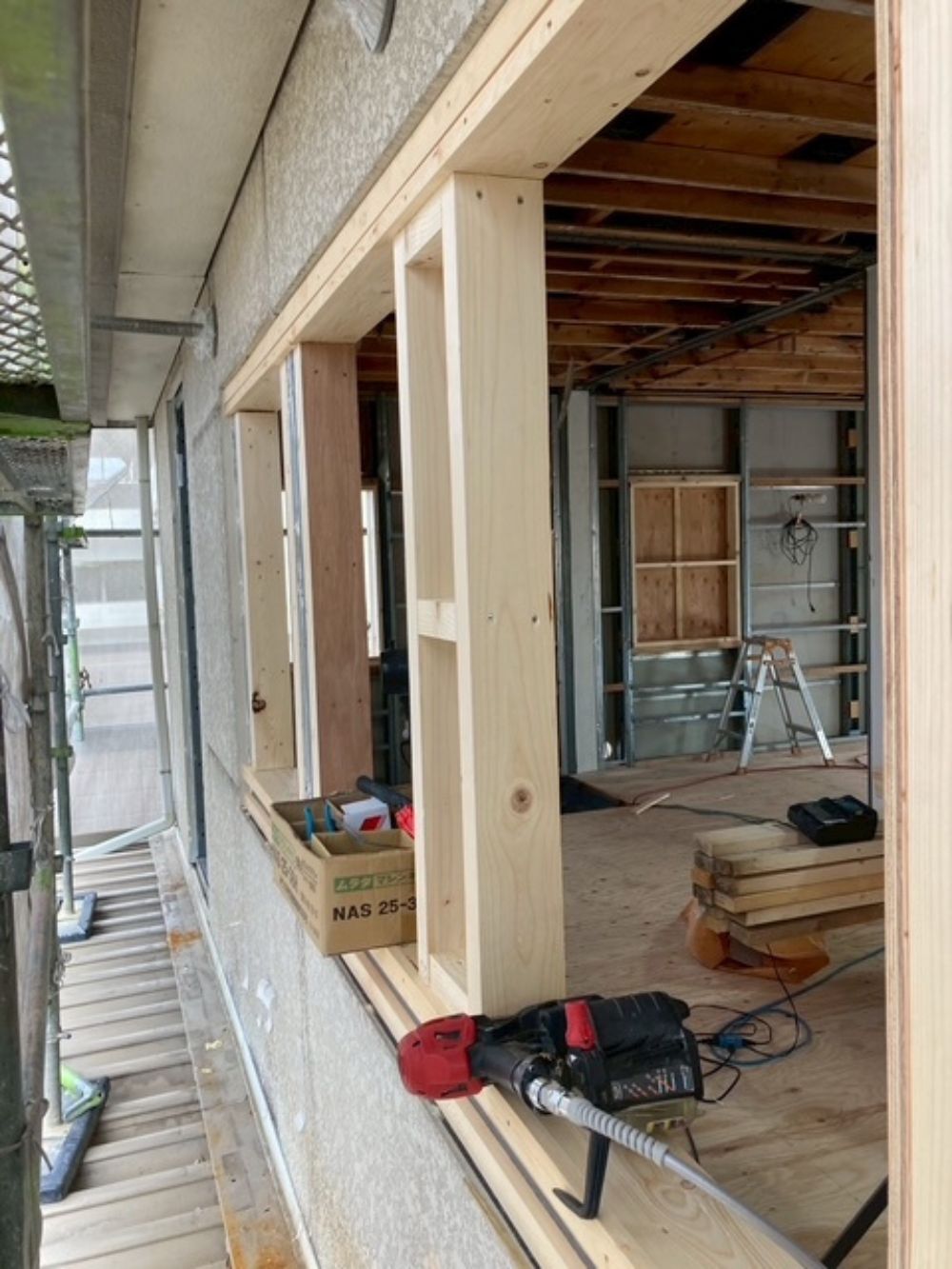

窓開口作成

断熱性の低い窓から断熱性の高い窓に入れ替えるためのラフ開口の作成が始まりました。
すべての窓を入れ替える予定です。

11. 2026年07月10日

リノベーション断熱工事

床下断熱材

床下の断熱材の施工が完了しました。
断熱材はミラフォームラムダの50mm厚です。
ポリスチレンフォームⅢ種の断熱材の厚み65mm相当です。
ZEH基準の断熱性能です。

12. 2026年07月05日
エコボロン

エコボロン

防蟻工事が完了しました。
防蟻剤はホウ素からできているエコボロンです。
エコボロンは一度散布するとその効果が半永久的に持続する優れものです。
ホウ素からできているのでコップ1杯くらいなら飲んでも大丈夫な安心・安全な防蟻薬です。

13. 2026年06月28日

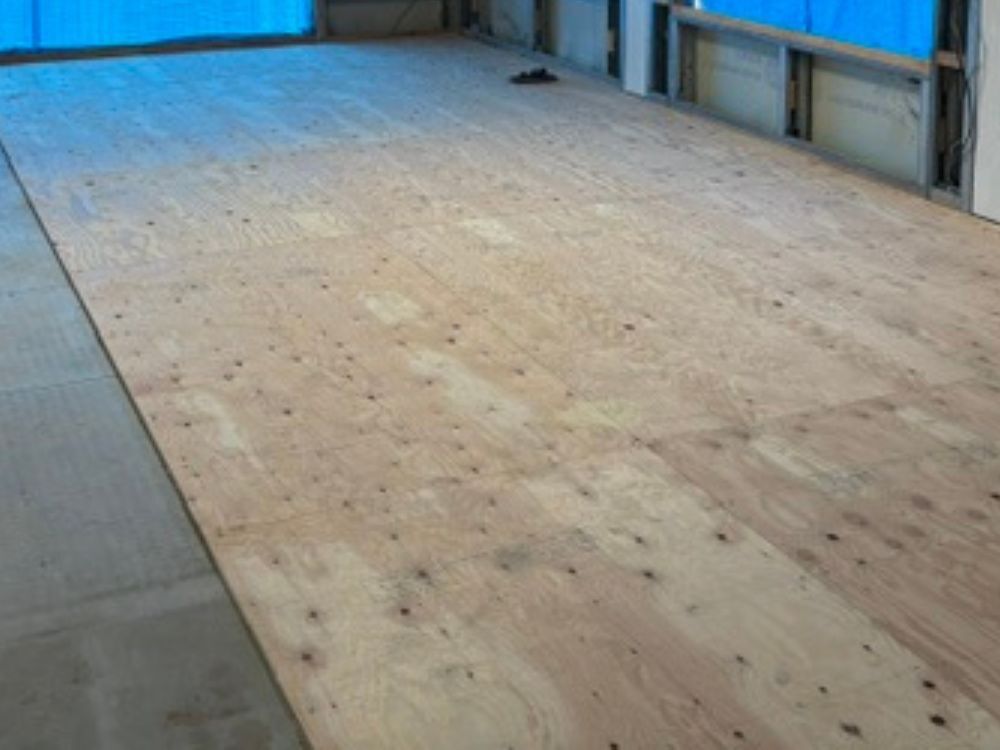

下地合板施工

合板下地

フローリングをめくると下地がケイカル板でした。
そこで12mmの合板を下地に貼ることになりました。
これで好きなフローリングを貼ることができます。

14. 2026年06月17日
西宮市内装解体工事

内装解体工事

内装解体工事が順調に進んでいます。
何もなくなるととても広い空間ができました。

15. 2026年06月14日
西宮市内装解体

内装解体工事

解体工事が順調に進んでいます。
廃材もたくさん出るので搬出も大変です。

16. 2026年06月10日
西宮市リノベーション工事

内装解体工事

内装の解体が順調に進んでいます。
天井の仕上げ材を撤去しました。

17. 2026年06月06日
西宮市リノベーション工事

内装解体工事

内装の解体工事が順調に進んでいます。
構造躯体の鉄骨が出てきました。

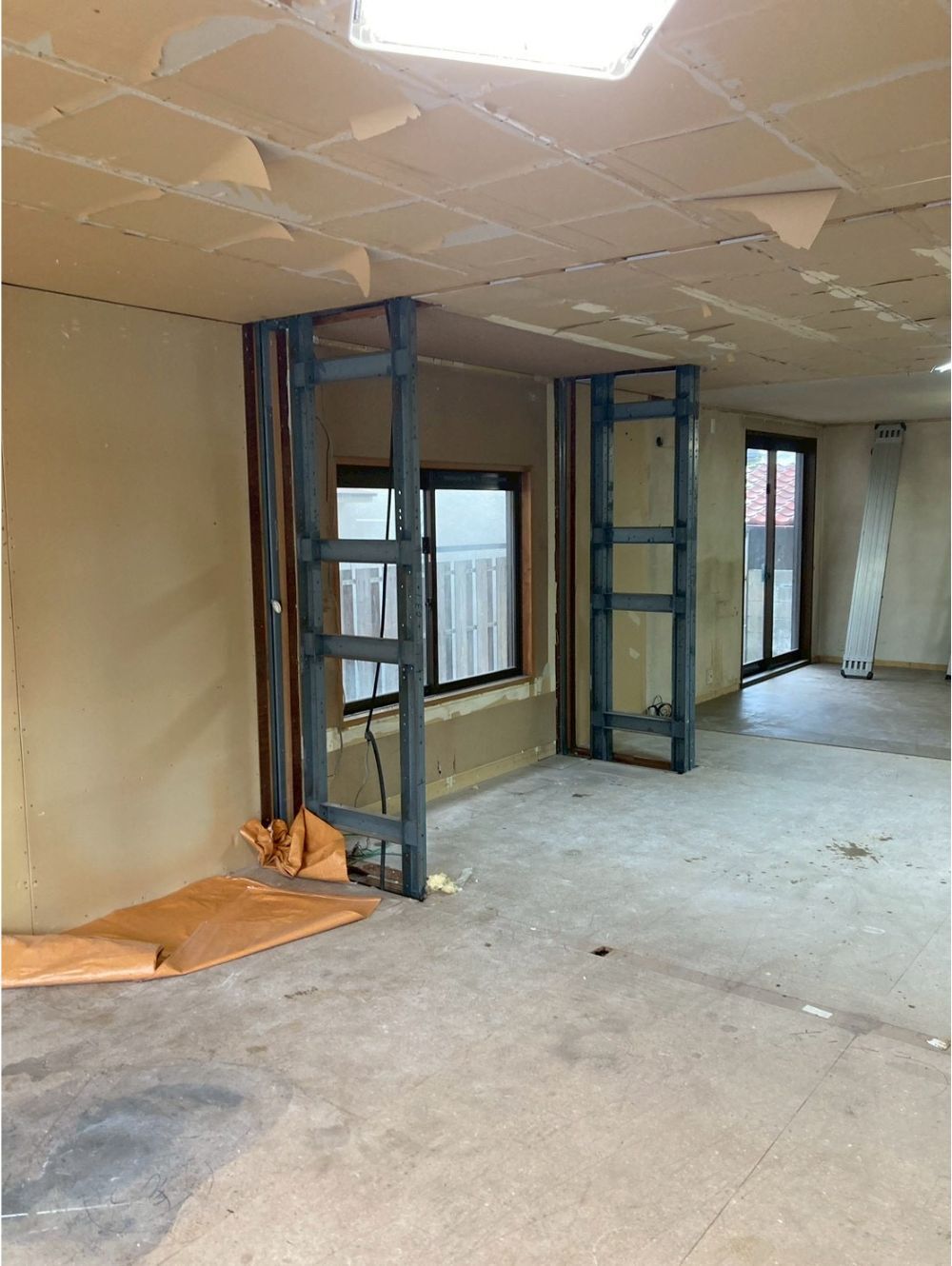

18. 2026年06月05日
西宮市リノベーション工事

内装解体工事

内装の壁の石膏ボードの解体工事が完了しました。
断熱材も入れ替える予定です。

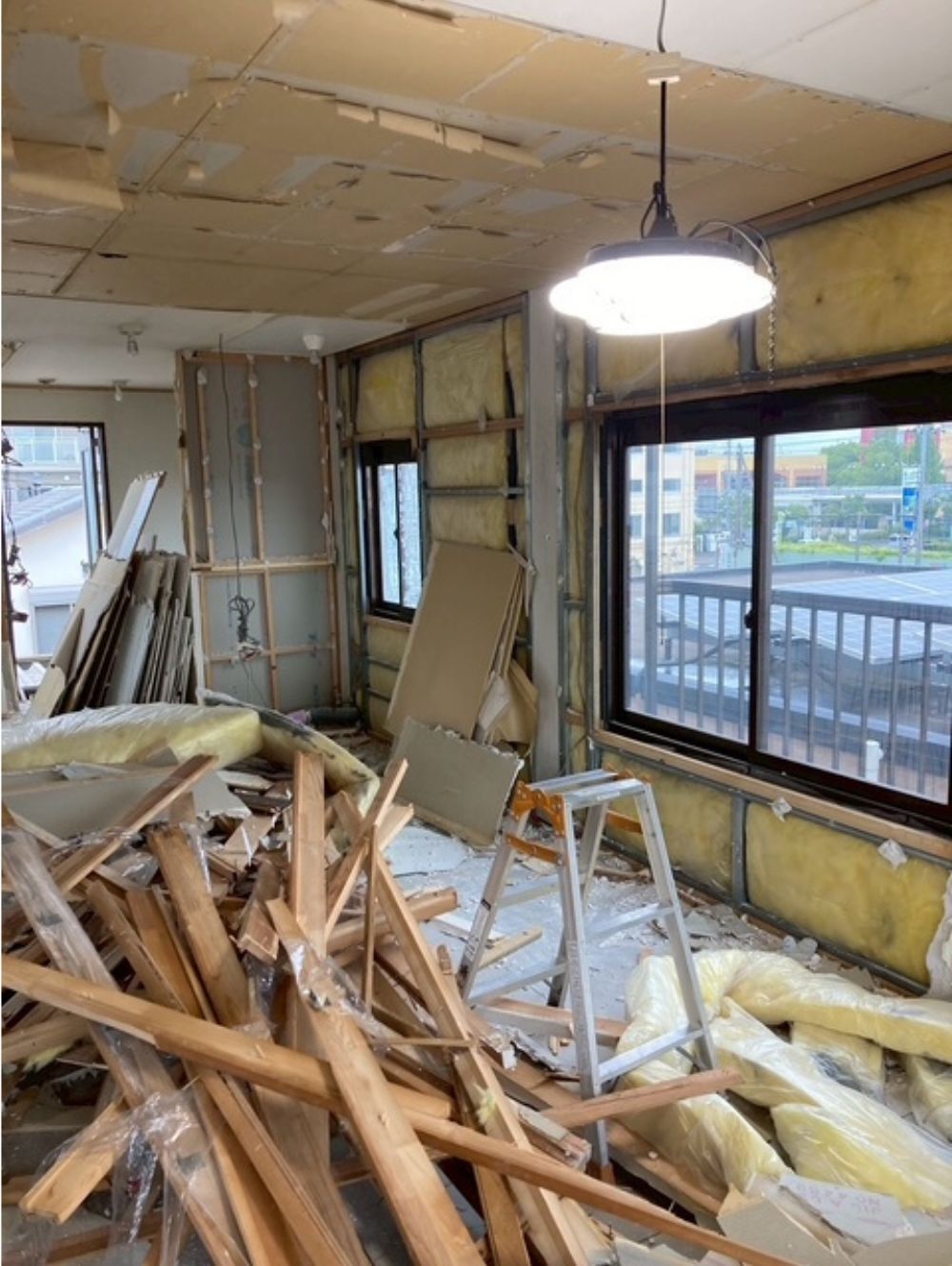

19. 2026年06月04日

西宮市リノベーション工事

リノベーション工事始まりました。

西宮市リノベーション工事が始まりました。
はじめは内装の解体工事から始めます。
